كيفية إنشاء تنبؤ في جداول بيانات Google (مع مثال)

دليل أكاديمي شامل يشرح كيفية استخدام دالة FORECAST في جداول بيانات Google للتنبؤ بالقيم المستقبلية الفردية والمتعددة مع أمثلة تطبيقية تفصيلية.

تاريخ النشر

يشكل التنبؤ الإحصائي واستقراء البيانات المستقبلية ركيزة جوهرية في بناء الاستراتيجيات المؤسسية، وإدارة سلاسل الإمداد، والتخطيط المالي المعاصر. ففي بيئة أعمال تتسم بالتنافسية الشديدة والتحولات المتسارعة، لم يعد الاعتماد على التخمين أو التقديرات الحدسية مقبولاً لاتخاذ قرارات مصيرية تتعلق بالمبيعات، والمخزون، والطلب على الموارد البشرية والتقنية. ومن هنا تبرز أهمية النمذجة الرياضية التطبيقية عبر منصات الحوسبة السحابية كأداة لا غنى عنها لتحويل البيانات التاريخية التراكمية إلى رؤى استشرافية دقيقة وذات موثوقية عالية.

تُعد منصة Google Sheets واحدة من أقوى البيئات السحابية وأكثرها مرونة لمعالجة البيانات وإجراء التحليلات الإحصائية المتقدمة. وبفضل تضمنها حزمة متكاملة من الدوال الإحصائية، وفي مقدمتها دالة FORECAST، تتيح المنصة للمحللين الماليين، وعلماء البيانات، ومديري العمليات استخراج التقديرات التنبؤية بالاعتماد على خوارزميات الانحدار الخطي البسيط (Simple Linear Regression) بأقل مجهود برمجي ممكن، ودون الحاجة لتصدير البيانات إلى برمجيات إحصائية خارجية معقدة.

يهدف هذا الدليل المرجعي الشامل إلى تقديم تفصيل منهجي وأكاديمي لكيفية إنشاء نماذج التنبؤ في جداول بيانات Google؛ حيث يستعرض بالتفصيل الأسس الرياضية لانحدار المربعات الصغرى، والتشريح الدقيق لصيغة دالة FORECAST، وطرق تطبيقها للتنبؤ بقيم مفردة أو مصفوفات متعددة الفترات عبر ArrayFormula، وصولاً إلى فحص جودة التوفيق الإحصائي، واحتساب معايير الأخطاء، ومعالجة الاختلالات والتحيزات في السلاسل الزمنية المعقدة مدعوماً بدراسة حالة رقمية عملية.

1. المقدمة والمفاهيم الأساسية للتنبؤ الإحصائي في جداول بيانات Google

1.1 مفهوم التنبؤ الخطي والتحليل الاستشرافي للبيانات

يقوم مفهوم التنبؤ الإحصائي (Statistical Forecasting) على استخدام الوقائع والقياسات التاريخية المرصودة عبر الزمن لتقدير قيم مجهولة ستقع في فترات زمنية مستقبلية. يمثل التحليل الاستشرافي حجر الزاوية في تحويل السجلات الرقمية الجامدة إلى مسارات ديناميكية تساند صناع القرار في صياغة السياسات التشغيلية والمالية. ويعتمد التنبؤ الخطي على فرضية أساسية مفادها وجود علاقة وظيفية منتظمة ومستمرة بين متغيرين أساسيين: المتغير المستقل (Independent Variable) الذي يُرمز له عادة بالرمز X (ويمثل غالباً الزمن مثل الأيام، الشهور، أو السنوات)، والمتغير التابع (Dependent Variable) المرموز له بالرمز Y (والذي يمثل الظاهرة المراد قياسها كحجم المبيعات، أو عدد الزوار، أو معدلات استهلاك الطاقة).

تتجلى أهمية استخدام النماذج الكمية في تحليل السلاسل الزمنية (Time Series Analysis) في تقليص مساحة عدم اليقين (Uncertainty Reduction) التي تحيط بالمستقبل. فعندما نقوم برصد سلوك ظاهرة معينة على مدى فترات سابقة متساوية، تتيح لنا الرياضيات الكشف عن الاتجاه العام (Secular Trend) الذي تسلكه هذه الظاهرة، سواء كان اتجاهاً تصاعدياً أو تنازلياً. إن التقدير المبني على نماذج تجريبية كمية يختلف جوهرياً عن التقدير النظري أو التخميني؛ فالأخير يخضع للانحيازات الإدراكية البشرية والرغبات الذاتية، بينما ينبثق التنبؤ الرياضي من بنية البيانات التاريخية الفعلية، محققاً درجة عالية من الموضوعية والقابلية للتدقيق وإعادة الاختبار الإحصائي المنهجي.

علاوة على ذلك، فإن فهم طبيعة العلاقة الخطية يتطلب التمييز الدقيق بين مفهومي الاستكمال الداخلي (Interpolation) والاستقراء الخارجي (Extrapolation). فبينما يركز الاستكمال الداخلي على تقدير قيم مفقودة تقع ضمن النطاق الزمني للبيانات المرصودة، يهدف التنبؤ الخطي إلى الاستقراء الخارجي لتوليد توقعات تقع خارج الحدود التاريخية للنطاق المتاح. وتتطلب هذه العملية فهماً عميقاً لافتراض استمرارية الظروف البيئية والتشغيلية التي ولّدت البيانات التاريخية لتظل سارية المفعول خلال الأفق التنبؤي المستهدف.

1.2 أهمية ودور دالة FORECAST في جداول بيانات Google

توفر دالة FORECAST في بيئة جداول بيانات Google حلاً حسابياً مؤتمتاً وفائق الكفاءة لتقدير القيم المستقبلية دون إلزام المستخدم بالاشتقاق الرياضي اليدوي لمعادلات الانحدار. ففي التحليل التقليدي، يضطر الباحث إلى استخراج المتوسطات الحسابية، وحساب انحرافات القيم عن أوساطها، ومن ثم تحديد ميل الخط المستقيم ونقطة تقاطعه، وهي خطوات تستهلك وقتاً طويلاً وتتضمن احتمالات مرتفعة للخطأ البشري. تأتي هذه الدالة لتختزل تلك السلسلة المعقدة في صيغة برمجية واحدة تنفذ العمليات الحسابية المصفوفية في أجزاء من الثانية خلف الكواليس الحوسبية للمنصة السحابية.

يتكامل هذا الحل البرمجي بسلاسة تامة مع أدوات التحليل الإحصائي السحابية المتطورة ضمن منظومة Google Workspace، مما يتيح التشارك الفوري للنماذج التنبؤية بين فرق العمل المختلفة، وتحديث التقديرات آنياً بمجرد ورود بيانات تشغيلية جديدة. وتدعم دالة FORECAST الباحثين والمحللين في مختلف التخصصات المالية، والاقتصادية، والسلوكية لاستقراء السلوكيات التراكمية، كتقدير التدفقات النقدية المستقبلية، والتنبؤ بمعدلات تلاشي العملاء (Churn Rates)، وقياس استجابة الأسواق للحملات التسويقية المتتالية.

تتميز الدالة بمرونة استثنائية في معالجة المتغيرات الكمية المتصلة والمتغيرات الزمنية المتقطعة؛ حيث تقبل المدخلات سواء كانت في صورة أرقام صحيحة، أو أرقام كسرية، أو تواريخ قياسية مبرمجة في النظام التسلسلي لجداول البيانات. يمنح هذا التنوع الوظيفي ميزة تنافسية كبيرة للمؤسسات الصغيرة والمتوسطة التي ترغب في تطبيق حوكمة تحليلية دون الاستثمار في تراخيص برمجيات إحصائية باهظة التكلفة، مما يجعل Google Sheets منصة ديمقراطية لتحليل البيانات المتقدم.

2. البنية الرياضية والتركيب البرمجي لدالة FORECAST

2.1 التشريح المصدري لصيغة دالة FORECAST

تتخذ دالة FORECAST في جداول بيانات Google بنية تركيبية قياسية صارمة محددة بثلاثة معاملات إلزامية، وتُكتب الصيغة النحوية للدالة على النحو التالي:

=FORECAST(x, data_y, data_x)

ولفهم كيفية عمل الصيغة بدقة، يجب تفكيك هذه المعاملات الثلاثة إلى عناصرها الرياضية والبرمجية الأساسية:

  • المعامل الأول (x): يمثل النقطة المرجعية الجديدة أو القيمة المستقلة التي نرغب في التنبؤ بقيمتها التابعة المقابلة. وفي سياق تحليل السلاسل الزمنية، يكون هذا المعامل عادة تاريخاً مستقبلياً أو رقماً تسلسلياً يمثل الفترة الزمنية اللاحقة للبيانات التاريخية المرصودة (مثل الشهر رقم 16 إذا كانت البيانات التاريخية تغطي 15 شهراً).
  • المعامل الثاني (data_y): يمثل نطاق الخلايا الذي يحتوي على القيم التاريخية للمتغير التابع (الظاهرة المقاسة كالإنتاجية أو الإيرادات). يجب أن تكون كافة القيم المدرجة في هذا النطاق قيماً رقمية بحتة قابلة لإجراء العمليات الحسابية عليها.
  • المعامل الثالث (data_x): يمثل نطاق الخلايا الذي يحتوي على القيم التاريخية للمتغير المستقل المقابل لكل قيمة من قيم المتغير التابع (مثل التواريخ السابقة أو الأرقام التسلسلية للفترات الزمنية).

تخضع هذه الدالة لقواعد توافق بعدي صارمة؛ حيث يُشترط أن يتساوى عدد الصفوف والأعمدة في النطاق data_y تماماً مع عدد الصفوف والأعمدة في النطاق data_x. فإذا تضمن نطاق المتغير التابع 15 خلية، يجب حتماً أن يتضمن نطاق المتغير المستقل 15 خلية مقابلة تمثل نفس الفترات، وإلا سترجع الدالة خطأً حسابياً يمنع استكمال التقدير.

2.2 الأساس الرياضي لمعادلة الانحدار الخطي البسيط

تعتمد دالة FORECAST في جوهرها الحسابي على نموذج الانحدار الخطي البسيط (Simple Linear Regression)، والذي يفترض أن العلاقة بين المتغيرين يمكن تمثيلها بخط مستقيم يُعبر عنه بالمعادلة الجبرية القياسية التالية:

Y = a + bX

حيث يمثل Y القيمة التقديرية المتوقعة، وX القيمة المرجعية للمتغير المستقل، بينما يمثل b ميل خط الانحدار (Slope)، ويمثل a نقطة التقاطع مع المحور الرأسي (Intercept). ولإيجاد أفضل خط مستقيم يمر عبر النقاط المبعثرة للبيانات التاريخية، تطبق الدالة خوارزمية طريقة المربعات الصغرى العادية (Ordinary Least Squares – OLS). تهدف هذه الطريقة إلى تقليل مجموع مربعات الفروق (Residuals) بين القيم الفعلية المرصودة والقيم التقديرية التي يولدها الخط المستقيم إلى أدنى حد ممكن، مما يضمن أن الخط الناتج يمثل أفضل تمثيل رياضي للاتجاه العام.

يتم حساب معامل الانحدار أو الميل (Slope – b) رياضياً عبر الصيغة التالية:

b = Σ((X – X̄)(Y – Ȳ)) / Σ((X – X̄)²)

بينما يتم حساب نقطة التقاطع (Intercept – a) عبر الصيغة:

a = Ȳ – bX̄

حيث هو المتوسط الحسابي لقيم المتغير المستقل، وȲ هو المتوسط الحسابي لقيم المتغير التابع. يفترض هذا النموذج الرياضي عدة فرضيات كلاسيكية، أهمها: خطية العلاقة بين المتغيرين، وتجانس تباين الأخطاء العشوائية (Homoscedasticity)، واستقلال المشاهدات السابقة عن بعضها البعض دون وجود ارتباط ذاتي خطي حاد، والتوزيع الطبيعي للأخطاء المتبقية حول خط الانحدار.

3. متطلبات إعداد وهيكلة البيانات قبل تطبيق دالة FORECAST

3.1 تنظيم وتنسيق البيانات التاريخية

إن جودة المخرجات التنبؤية لأي نموذج إحصائي ترتبط ارتباطاً وثيقاً بنظافة وبنية البيانات المدخلة، وهو المبدأ الإحصائي الشهير المعروف اختصاراً بـ (Garbage In, Garbage Out). قبل البدء بكتابة صيغة FORECAST في Google Sheets، يتعين على المحلل تنظيم البيانات التاريخية داخل أعمدة مخصصة ذات ترويسات واضحة ومنفصلة. يجب ترتيب السلسلة الزمنية بترتيب تصاعدي كرونولوجي دقيق من الأقدم إلى الأحدث؛ لضمان أن العلاقات المتتالية تعكس التطور الزمني الحقيقي للظاهرة وتسهل تفسير النتائج ومطابقتها بصرياً.

يجب التأكد من ضبط التنسيق الرقمي للأعمدة بشكل صحيح؛ فالأعمدة الممثلة للمتغير المستقل (التواريخ) يجب أن تُنسق عبر قائمة جداول البيانات كـ Format -> Number -> Date، بينما تُنسق قيم المتغير التابع (المبيعات أو التكاليف) كأرقام قياسية أو عملات مالية Format -> Number -> Currency. كما يجب التحقق التام من خلو الخلايا من أي مسافات بيضاء غير مرئية (Trailing Spaces) أو رموز غير رقمية (كإدخال فواصل غير متوافقة أو رموز نصية يدخلها المستخدم خطأً)؛ إذ إن مثل هذه النصوص تمنع محرك Google Sheets من التعرف على الخلية كرقم، مما يفسد حسابات الانحدار.

من المتطلبات الهيكلية الجوهرية أيضاً التأكد من انتظام الفترات الزمنية بين المشاهدات المتتالية. يجب أن تكون السلسلة الزمنية مقاسة بفواصل دورية موحدة (مثل: بيانات يومية متصلة، أو أسبوعية متسلسلة، أو شهرية منتظمة). فإذا كانت هناك فجوات زمنية ناتجة عن عدم تسجيل البيانات في بعض الشهور، فإن معامل الانحدار سيتعرض لتشوه وزني يؤدي إلى إمالة خط التنبؤ بدرجة لا تعبر عن الواقع الحركي للمتغير التابع.

3.2 التعامل مع القيم المفقودة والمتطرفة

تواجه عمليات التحليل الاستشرافي في الواقع العملي تحديات مستمرة تتمثل في وجود خلايا فارغة أو قيم متطرفة شاذة (Outliers) ضمن السلاسل التاريخية. عندما تحتوي مجموعة البيانات على خلايا فارغة في أحد النطاقين (data_y أو data_x)، قد يتجاهل برنامج Google Sheets الخلية جزئياً أو يُحدث عدم توازن في مصفوفة المتغيرات، مما يولد تحيزات غير مقصودة في حساب المتوسطات والانحرافات. لذلك، يجب تبني استراتيجيات تطهير مسبقة لمعالجة هذه الفجوات.

تعد القيم الشاذة، الناتجة عن أحداث استثنائية كأزمات التوريد غير المسبوقة أو الإغلاقات العامة الطارئة، من أخطر العوامل التي تُفسد دقة نموذج المربعات الصغرى. ونظراً لأن طريقة المربعات الصغرى تقوم على تربيع الفروق، فإن قيمة شاذة واحدة شديدة الارتفاع أو الانخفاض تمتلك وزناً ترجيحياً كبيراً يجذب خط الانحدار نحوها بقوة، مما يجعل التنبؤات المستقبلية إما مبالغة في التفاؤل أو مفرطة في التشاؤم دون مبرر منطقي مستدام. يوضح الجدول التالي أبرز مشكلات البيانات التنبؤية واستراتيجيات المعالجة المنهجية الموصى بها:

المشكلة الهيكلية التأثير على نموذج التنبؤ الإجراء الإحصائي الموصى به
الخلايا الفارغة (Missing Values) اختلال التوافق البعدي بين X و Y وانخفاض حجم العينة. تطبيق تقنيات الاستيفاء الخطي (Linear Interpolation) أو استبعاد الفترة غير المكتملة بالتوازي.
القيم الشاذة الحادة (Severe Outliers) انحراف ميل خط الانحدار وتضخيم التباين المتبقي. تعديل القيمة باستخدام المتوسط المتحرك للفترات المجاورة أو عزل أثر الحدث الاستثنائي.
الفواصل الزمنية غير المنتظمة تفسير خاطئ للمعدل الزمني للنمو أو التراجع. إعادة بناء السلسلة الزمنية باستخدام تواريخ تسلسلية متساوية وإعادة تجميع البيانات دورياً.

4. الطريقة الأولى: التنبؤ بقيمة مستقبلية مفردة (Single Value Forecast)

4.1 خطوات بناء الصيغة لقيمة مستقبلية واحدة

يمثل التنبؤ بقيمة مستقبلية مفردة (Single Value Forecast) الاستخدام الأكثر شيوعاً لدالة FORECAST عندما يكون الهدف هو استشراف مؤشر أداء لفترة زمنية تالية محددة بدقة. لنفترض أن لدينا جدول بيانات يتضمن سجل المبيعات من الشهر الأول وحتى الشهر الخامس عشر، حيث تقع أرقام الشهور في النطاق A2:A16 (المتغير المستقل)، بينما تقع أرقام المبيعات الفعلية المقابلة في النطاق B2:B16 (المتغير التابع). ونرغب في التنبؤ بحجم المبيعات المتوقع للشهر السادس عشر المدون في الخلية A17.

تتمثل الخطوة الأولى في النقر على الخلية المستهدفة لإخراج القيمة التنبؤية (ولتكن الخلية B17)، ثم كتابة الصيغة الرياضية التالية بدقة:

=FORECAST(A17, B2:B16, A2:A16)

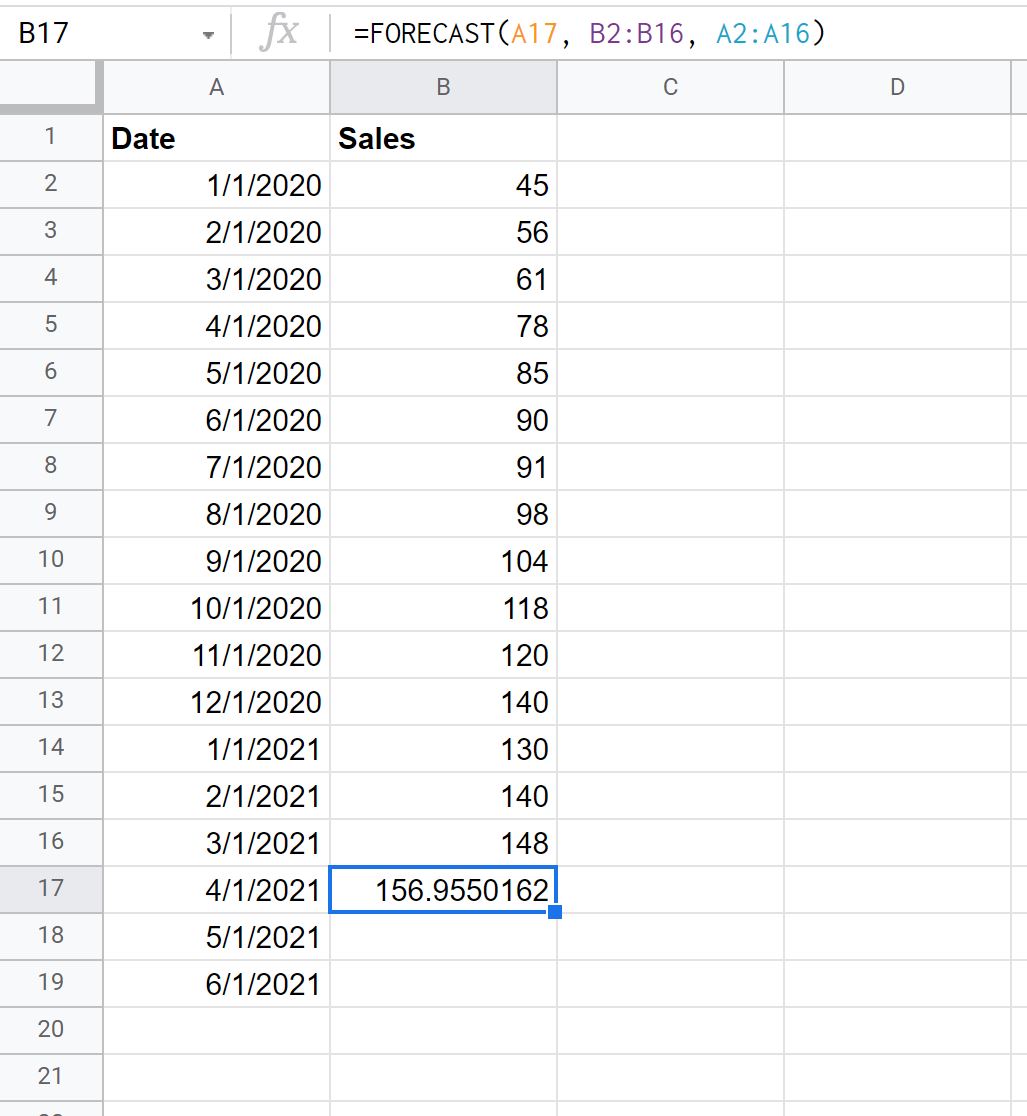

forecast in Google Sheets
forecast in Google Sheets

من الضروري عند بناء هذه الصيغة مراعاة استخدام علامات التثبيت المرجعي للمصفوفات باستخدام علامة الدولار ($) إذا كان المحلل ينوي نسخ الخلية لاحقاً أو تعميم النموذج على نطاقات مجاورة. فتصبح الصيغة بالتثبيت المطلق على النحو: =FORECAST(A17, $B$2:$B$16, $A$2:$A$16). يضمن هذا التثبيت بقاء النطاقات المرجعية للبيانات التاريخية ثابتة عند سحب الخلية لأسفل، بينما يتحرك المتغير المستقل A17 تلقائياً ليشير إلى الفترات اللاحقة.

بمجرد إدخال الصيغة والضغط على مفتاح الإدخال Enter، يقوم محرك الحسابات في Google Sheets فوراً باستخلاص معادلة الخط المستقيم للبيانات التاريخية من خلال حساب الميل ونقطة التقاطع، ثم تعويض قيمة الخلية A17 داخل هذه المعادلة، ليظهر الناتج الرقمي التقديري مباشرة داخل الخلية المحددة مع المحافظة على الدقة العشرية للعمليات الحسابية.

4.2 التحليل العملي لمخرجات التنبؤ المفرد

لا تتوقف العملية التحليلية عند مجرد الحصول على الرقم التنبؤي من الدالة، بل تبدأ مرحلة التفسير الاستراتيجي لهذا الناتج. عند قراءة الرقم المستخرج، يجب وضعه في سياق الأداء التشغيلي السابق؛ فإذا أظهرت الدالة قيمة مبيعات متوقعة قدرها 157 وحدة للشهر 16، بينما كانت مبيعات الشهر 15 تبلغ 150 وحدة وكان الاتجاه العام يتزايد بمعدل وسطي يبلغ 4 إلى 5 وحدات شهرياً، فإن هذا المخرج يُعد متسقاً منطقياً مع الزخم التاريخي للنمو.

ومع ذلك، يجب على المحلل إدراك أن هذه القيمة المفردة هي تقدير نقطي (Point Estimate) يمثل القيمة المتوقعة الرياضية (Expected Value)، ولكنه لا يعكس بالضرورة الحتمية المطلقة للواقع المستقبلي. فالأحداث المستقبلية تحيط بها دائماً احتمالات تشتت إحصائي. لذلك، يُستحسن حساب حدود ثقة تقريبية (Confidence Intervals) حول هذه القيمة لبيان النطاق الذي يحتمل أن تقع فيه القيمة الحقيقية بدرجة ثقة معينة (مثل 95%).

يتطلب التوثيق المؤسسي السليم تسجيل المعاملات المستخدمة، وكتابة ملاحظات توضيحية حول حدود النموذج بجانب الخلية، والإشارة إلى النطاقات المرجعية المعتمدة. يسهل هذا التوثيق عمليات التدقيق الداخلي ومراجعة النماذج من قبل فرق العمل المشتركة، ويسمح بالرجوع إلى الافتراضات التأسيسية وتعديلها عند تدفق بيانات فعلية جديدة تدحض التقديرات السابقة أو تؤكدها.

5. الطريقة الثانية: التنبؤ بقيم مستقبلية متعددة باستخدام ArrayFormula

5.1 دمج دالة ArrayFormula مع FORECAST

في العديد من التطبيقات الإدارية والتخطيطية، لا يقتصر الاحتياج على معرفة تقدير فترة واحدة قادمة، بل يتطلب الأمر وضع خطة استشرافية تمتد لربع سنوي كامل، أو نصف سنة، أو حتى فترات سنوية متعددة. تقليدياً، يلجأ بعض المستخدمين إلى كتابة صيغة FORECAST في خلية واحدة ثم سحب مقبض التعبئة التلقائي (Fill Handle) عبر الخلايا السفلية. ورغم أن هذه الطريقة تؤدي الغرض، إلا أنها تفتقر إلى الكفاءة البرمجية وتزيد من مخاطر تلف الصيغ الحسابية عند تعديل بنية الجدول.

يوفر دمج دالة ArrayFormula مع دالة FORECAST حلاً برمجياً متقدماً وأنيقاً يتيح التنبؤ بجميع الفترات المستقبلية المتتابعة دفعة واحدة عبر كتابة معادلة واحدة في الخلية الأولى فقط. وتُصاغ هذه المعادلة المركبة على النحو التالي:

=ArrayFormula(FORECAST(A17:A19, B2:B16, A2:A16))

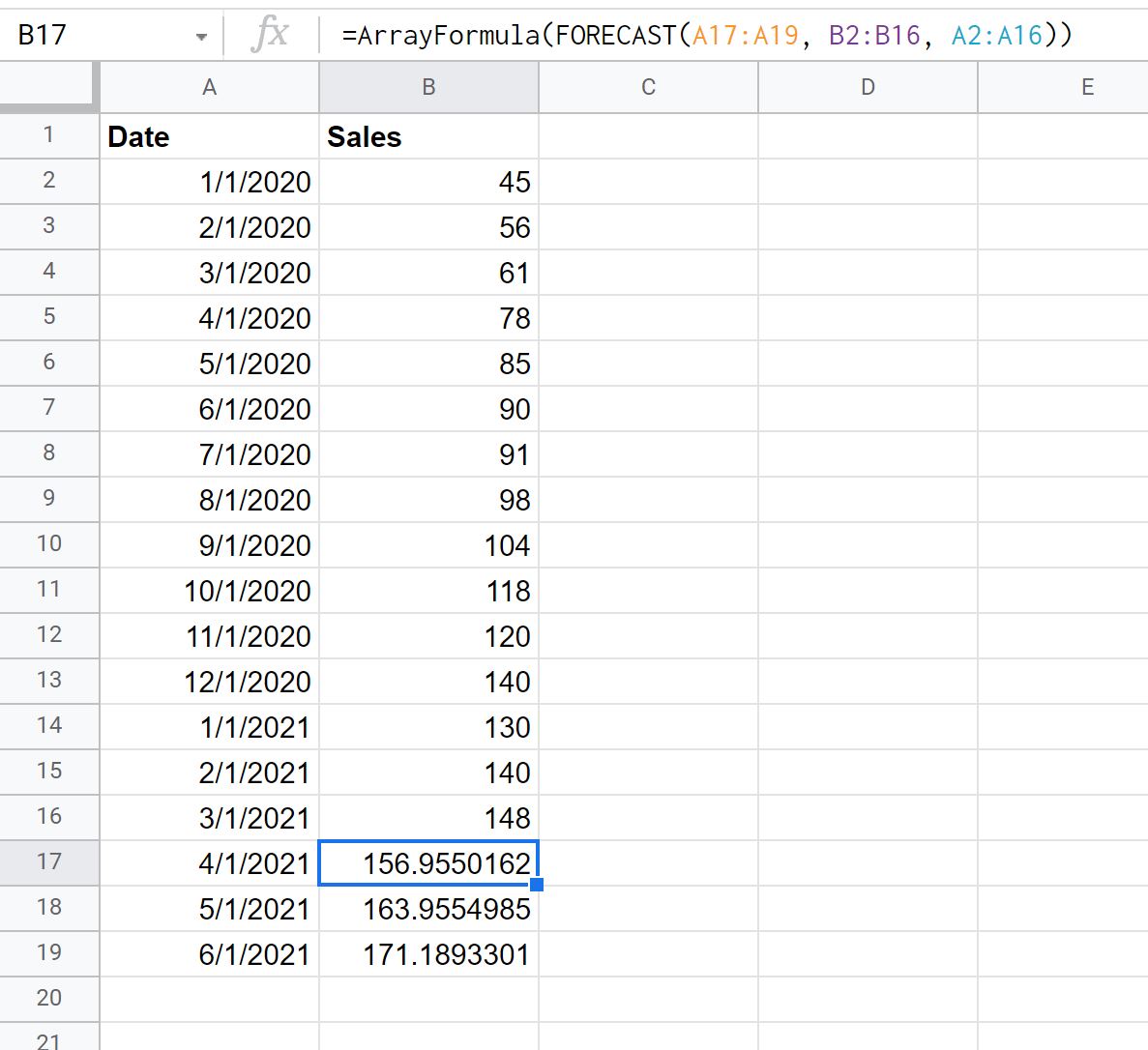

forecast multiple values in Google Sheets
forecast multiple values in Google Sheets

في هذه الصيغة المتقدمة، يتم تمرير نطاق كامل من القيم المستقلة الجديدة A17:A19 (والذي يمثل الفترات 16، 17، و18 على سبيل المثال) بدلاً من تمرير خلية مفردة. تقوم ArrayFormula بتوجيه محرك Google Sheets لمعالجة هذا النطاق كمصفوفة متجهة (Vector Array)، حيث يتم تكرار تطبيق نموذج الانحدار الخطي المؤسس على البيانات التاريخية B2:B16 و A2:A16 على كل عنصر من عناصر المصفوفة الجديدة على التوالي، وتوزيع المخرجات الناتجة تلقائياً في الخلايا المقابلة B17:B19 دون الحاجة لكتابة أي صيغ إضافية في تلك الخلايا.

5.2 إدارة نطاقات الإخراج الموسعة ومحاذير الاستخدام

على الرغم من القوة والمرونة الهائلة التي توفرها صيغ المصفوفات، إلا أن هناك محاذير تشغيلية وإدارية يتعين مراعاتها لضمان استقرار النموذج الرياضي داخل جداول البيانات. يأتي في مقدمة هذه المحاذير تجنب خطأ الامتداد والتجاوز الشهير المعروف بـ #REF! (Array result was not expanded because it would overwrite data). يظهر هذا الخطأ الحرج عندما تجد الدالة المصفوفية أن إحدى الخلايا الواقعة ضمن مسار التوسع التلقائي تحتوي بالفعل على نصوص، أو أرقام، أو حتى مسافات فارغة غير مرئية. لحل هذا الإشكال، يجب التأكد تماماً من تفريغ كافة الخلايا الواقعة أسفل الخلية الرئيسية الحاوية للصيغة.

تتميز صيغة المصفوفات بالتوسع الديناميكي التلقائي (Dynamic Expansion)؛ فإذا قمت بتهيئة النطاق المستهدف ليغطي نطاقاً مفتوحاً مدعوماً بشرط منطقي، فإن أي إدخال لفترات زمنية جديدة في العمود المستقل سيولد التنبؤ المقابل فوراً دون تدخل يدوي. يساهم ذلك في تعزيز استقرار الأداء الحسابي لجداول البيانات الكبيرة، حيث تقلل صيغة المصفوفة الواحدة من استهلاك الذاكرة العشوائية السحابية المخصصة للجدول مقارنة بنماذج تحتوي على مئات الصيغ الفردية المكررة.

ومن منظور الحوكمة الرقمية، يُنصح دائماً بقفل وتأمين الخلية العلوية الحاوية لمعادلة ArrayFormula؛ لأن أي تعديل غير مقصود أو حذف لتلك الخلية المفردة سيؤدي فوراً إلى انهيار سلسلة التنبؤات الموسعة بالكامل، مما يترك لوحات التحكم والتقارير المرتبطة بها خالية من البيانات التقديرية الحيوية.

6. دراسة حالة تطبيقية مفصلة: التنبؤ بالمبيعات الشهرية خطوة بخطوة

6.1 تجهيز جدول البيانات التاريخية وسيناريو الدراسة

لتجسيد التطبيق العملي لدالة FORECAST بصورة تطبيقية دقيقة، سنفترض سيناريو واقعي لشركة تجارية ترغب في تقدير مبيعاتها من المنتجات الاستهلاكية للربع الثاني من العام. تمتلك الشركة سجلاً للمبيعات التاريخية يمتد على مدار 15 شهراً متتالياً يبدأ من تاريخ 1/1/2020 وحتى تاريخ 3/1/2021. تم تنظيم هذه البيانات داخل جدول إحصائي منظم يشمل رقم الشهر، وتاريخ بداية الفترة، وحجم المبيعات الفعلي بآلاف الدولارات.

قبل الشروع في التنبؤ، قام المحلل بإجراء فحص إحصائي وصفي للبيانات التاريخية؛ حيث أظهرت السلسلة الزمنية نمواً تدريجياً ثابتاً، مع وجود تقلبات عشوائية طفيفة ناتجة عن تغيرات السوق المعتادة دون تسجيل صدمات هيكلية حادة. يوضح الجدول التالي مصفوفة البيانات التاريخية الكاملة التي ستُبنى عليها معادلة التنبؤ:

الشهر التسلسلي (X) التاريخ التاريخي المبيعات الفعلية بالآلاف (Y) ملاحظات الأداء التشغيلي
1 01/01/2020 100.2 بداية إطلاق خط المنتجات الجديد
2 01/02/2020 104.5 توسع أولي في قنوات التوزيع
3 01/03/2020 107.8 استقرار نسبي في وتيرة الطلب
4 01/04/2020 111.3 إطلاق حملة تسويقية رقمية محدودة
5 01/05/2020 115.6 نمو مطرد في قاعدة العملاء
6 01/06/2020 119.1 تحسن كفاءة سلسلة التوريد
7 01/07/2020 123.4 زيادة في معدلات الشراء المتكرر
8 01/08/2020 127.0 استقرار المبيعات خلال موسم الصيف
9 01/09/2020 130.8 دخول منافذ بيع تجزئة جديدة
10 01/10/2020 135.2 توسع الحملة الترويجية الموسمية
11 01/11/2020 138.9 زيادة الطلب في عروض نهاية العام
12 01/12/2020 143.5 ذروة النشاط التسويقي السنوي
13 01/01/2021 147.1 استمرار الزخم في الربع الجديد
14 01/02/2021 151.0 توسيع شبكة المبيعات المباشرة
15 01/03/2021 155.4 تحقيق أعلى مستوى تاريخي

تتمثل الأهداف الإدارية والمالية من هذا التحليل في: تقدير احتياجات المخزون للأشهر الثلاثة القادمة (الفترات 16 و17 و18)، وتحديد أهداف المبيعات الإلزامية لفرق التسويق، وضبط التدفقات النقدية التشغيلية الداخلة لتغطية الالتزامات المالية المتوقعة بدقة تامة.

6.2 تطبيق الصيغة ومقارنة النتائج الحسابية

لتطبيق التنبؤ المفرد للشهر السادس عشر المقابل لتاريخ 01/04/2021 والموجود في الخلية A17، تم إدخال الصيغة التالية في الخلية B17:

=FORECAST(A17, B2:B16, A2:A16)

عند تنفيذ هذه الصيغة، يقوم البرنامج بمعالجة البيانات واستخراج معامل الميل (الذي يبلغ تقريباً 3.935 ألف دولار شهرياً) ونقطة التقاطع، ليظهر التنبؤ الناتج بدقة متناهية مسجلاً 158.955 ألف دولار (أو ما يقارب 159 ألف دولار). ولمقارنة وتوسيع نطاق التنبؤ ليغطي كامل الربع المستهدف (الفترات 16 و17 و18)، تم تطبيق صيغة المصفوفة المركبة:

=ArrayFormula(FORECAST(A17:A19, B2:B16, A2:A16))

أنتجت الصيغة المصفوفية التقديرات الربعية التالية بشكل متتالٍ ودقيق:

  • الشهر 16 (01/04/2021): 158.96 ألف دولار.
  • الشهر 17 (01/05/2021): 162.89 ألف دولار (بزيادة خطية ثابتة تعادل قيمة الميل 3.935).
  • الشهر 18 (01/06/2021): 166.83 ألف دولار.

يُظهر التحليل المقارن لهذه التقديرات نسقاً خطياً تصاعدياً متسقاً تماماً مع السلوك التاريخي. ومن خلال تثبيت هذا الاتجاه، تتمكن إدارة المشتريات من جدولة طلبيات التوريد بما يتناسب مع هذا التوسع المتوقع دون الوقوع في مأزق نقص المخزون أو تحمّل تكاليف تخزين فائضة غير مبررة.

7. التحقق الإحصائي واختبار دقة نموذج التنبؤ

7.1 مقاييس تقييم أخطاء التنبؤ (Forecast Error Metrics)

إن بناء نموذج تنبؤي دون تقييم دقة مخرجاته واحتساب هوامش الخطأ المحتملة يمثل مخاطرة إدارية كبرى. فالنموذج الإحصائي لا يمكن اعتباره صالحاً للاستخدام المؤسسي إلا بعد إخضاعه لاختبارات دقة صارمة تعتمد على قياس الفرق بين القيم الفعلية والقيم المقدرة (المتبقيات – Residuals). ويُعد الخطأ في كل فترة زمنية ناتج طرح القيمة التقديرية من القيمة الفعلية: e_t = Y_t - Ŷ_t.

هناك ثلاثة مقاييس إحصائية قياسية لا غنى عنها لتقييم كفاءة التنبؤ في جداول بيانات Google:

  • متوسط الخطأ المطلق (Mean Absolute Error – MAE): يقيس متوسط الحجم المطلق للأخطاء دون النظر لاتجاهها (إيجابياً أو سلبياً)، ويُحسب بالصيغة: MAE = (1/n) * Σ|Y_t - Ŷ_t|. يُعد هذا المقياس ممتازاً لفهم متوسط الانحراف المتوقع بالوحدات الفعلية للبيانات.
  • متوسط مربعات الخطأ (Mean Squared Error – MSE): يقوم بتربيع الأخطاء قبل جمعها وقسمتها على عدد الفترات، ويُحسب بالصيغة: MSE = (1/n) * Σ(Y_t - Ŷ_t)². وتكمن فائدته في معاقبة الأخطاء الكبيرة بشكل مضاعف، مما يجعله حساساً للغاية تجاه الانحرافات الحادة.
  • متوسط النسبة المئوية للخطأ المطلق (MAPE): يُعد المقياس الأكثر استخداماً في التقارير التنفيذية نظراً لطبيعته النسبية الخالية من وحدات القياس، ويُحسب بالصيغة: MAPE = (1/n) * Σ(|(Y_t - Ŷ_t) / Y_t|) * 100%. يتيح هذا المقياس مقارنة كفاءة نماذج تنبؤية مختلفة تطبق على منتجات ذات أحجام مبيعات متفاوتة كلياً.

يمكن بناء هذه الحسابات في Google Sheets بسهولة عبر تخصيص أعمدة مساعدة لاستخراج التقديرات التراجعية (Fitted Values) لكل الفترات التاريخية، ثم استخدام دوال ABS و AVERAGE لتوليد قيم MAE و MAPE تلقائياً، حيث تشير قيم MAPE الأقل من 5% عادة إلى نموذج تنبؤي فائق الدقة والموثوقية.

7.2 معامل التحديد (R-Squared) وجودة المطابقة

يمثل معامل التحديد (R-Squared – R²) أحد أهم المؤشرات الإحصائية التي تدل على جودة توفيق النموذج الخطي مع البيانات التاريخية (Goodness of Fit). يعبر هذا المعامل، الذي تتراوح قيمته دائماً بين 0 و 1 (أو بين 0% و 100%)، عن نسبة التباين الكلي في المتغير التابع (Y) الذي استطاع المتغير المستقل (X) تفسيره والتنبؤ به من خلال خط الانحدار المستقيم.

توفر جداول بيانات Google دالة مدمجة ومباشرة لحساب هذا المعامل دون الحاجة لاشتقاق جداول تحليل التباين (ANOVA)، وهي دالة RSQ، وتُكتب على النحو التالي:

=RSQ(B2:B16, A2:A16)

عند تطبيق هذه الدالة على بيانات دراسة الحالة السابقة، إذا حصلنا على قيمة R² تبلغ 0.985، فإن هذا يعني أن 98.5% من التغيرات التي طرأت على حجم المبيعات عبر الزمن يمكن تفسيرها بشكل مباشر من خلال الاتجاه الخطي الزمني، بينما تعود النسبة الضئيلة المتبقية (1.5%) إلى عوامل عشوائية أو تشويش غير منتظم في بيئة السوق. تدل هذه القيمة المرتفعة جداً على أن النموذج الخطي ملائم تماماً لتمثيل السلسلة الزمنية.

ومع ذلك، إذا كانت قيمة R² منخفضة (أقل من 0.60 على سبيل المثال)، فإن ذلك يشكل مؤشراً تحذيرياً قوياً للمحلل يفيد بأن العلاقة بين المتغيرين ليست خطية مستقيمة، أو أن السلسلة الزمنية تتأثر بتقلبات موسمية معقدة أو دورات اقتصادية تستلزم الانتقال إلى نماذج غير خطية أو نماذج تمليس أسية متقدمة.

8. المقارنة المنهجية بين FORECAST والدوال المشابهة في Google Sheets

8.1 المقارنة مع دالة FORECAST.LINEAR ودوال التنبؤ المتقدمة

تحتوي جداول بيانات Google على عدة دوال مخصصة للتنبؤ، مما قد يخلق بعض اللبس لدى المستخدمين حول الدالة الأنسب لكل تطبيق. من الناحية الحسابية والبرمجية، تتطابق دالة FORECAST تماماً مع دالة FORECAST.LINEAR الحديثة؛ حيث تستخدم الاثنتان نفس خوارزمية الانحدار الخطي للمربعات الصغرى وتنتجان مخرجات متطابقة عند تمرير نفس المعاملات. وقد أضافت Google الدالة FORECAST.LINEAR لمواكبة التحديثات القياسية المعتمدة في معايير جداول البيانات الدولية (OpenDocument Architecture) والتوافق الكامل مع أحدث إصدارات برمجيات الجداول الأخرى.

ولكن عندما تظهر السلسلة الزمنية سلوكاً موسمياً متكرراً (Seasonal Patterns) – كارتفاع المبيعات بشكل حاد في شهر ديسمبر من كل عام ثم انخفاضها في يناير – فإن النماذج الخطية البسيطة (سواء FORECAST أو FORECAST.LINEAR) تعجز عن التقاط هذا التذبذب الدوري لأنها ترسم خطاً مستقيماً أحادي الاتجاه. في هذه الحالات المتقدمة، يجب الانتقال إلى عائلة دوال التنبؤ الأسية مثل FORECAST.ETS، والتي تعتمد على خوارزميات التمهيد الأسي المزدوج والثلاثي (Triple Exponential Smoothing / Holt-Winters Method) القادرة على نمذجة الاتجاه والموسمية معاً عبر معلمات تمهيد متخصصة.

يوصى دائماً باستخدام FORECAST أو FORECAST.LINEAR في حالات السلاسل الزمنية المستقرة ذات الاتجاه الواضح والخالية من التقلبات الموسمية الشديدة، والتحول إلى دوال ETS عند التعامل مع سلاسل زمنية طويلة تتضمن مواسم سنوية أو ربع سنوية متكررة عبر عدة دورات تاريخية سابقة.

8.2 المقارنة مع دالتي TREND و SLOPE/INTERCEPT

توجد بدائل أخرى داخل جداول بيانات Google تتيح بناء التقديرات المستقبلية، ومن أبرزها دالة TREND ومزيج دالتي SLOPE و INTERCEPT. تمثل دالة TREND أداة مصفوفية مدمجة تستخدم أيضاً الانحدار الخطي، ولكنها مصممة أساساً للتعامل مع المتغيرات المتعددة (Multiple Linear Regression) ولتوليد خطوط الاتجاه لمجموعات بيانات كاملة دون اشتراط استخدام ArrayFormula، مما يجعلها قوية للغاية ولكنها أحياناً أصعب في القراءة والضبط للمبتدئين مقارنة ببساطة FORECAST.

من ناحية أخرى، يمكن للمحلل تفكيك عملية التنبؤ يدوياً عن طريق حساب الميل ونقطة التقاطع كلاً على حدة باستخدام:

=SLOPE(B2:B16, A2:A16) لحساب معامل الميل (b).

=INTERCEPT(B2:B16, A2:A16) لحساب نقطة التقاطع (a).

ثم كتابة معادلة التنبؤ بصيغة جبرية مباشرة: =INTERCEPT_CELL + (SLOPE_CELL * Target_X).

يمنح هذا التفكيك اليدوي مرونة استثنائية للمحلل؛ حيث يتيح له دمج معاملات تعديل مخصصة (Adjustment Factors) للتأثير الخارجي، أو إجراء اختبارات الحساسية المتقدمة عبر تعديل الميل افتراضياً لمعاينة سيناريوهات النمو المتفائلة والمتشائمة، وهو ما لا تتيحه دالة FORECAST المغلقة التي تجري الحسابات دفعة واحدة داخل الصندوق الأسود للدالة.

9. التمثيل البصري للبيانات التنبؤية وإنشاء خطوط الاتجاه

9.1 تصميم المخططات البيانية للسلاسل الزمنية والتنبؤات

يمثل العرض المرئي والمخططات البيانية الوسيلة الأكثر تأثيراً لإيصال نتائج التنبؤ الإحصائي للإدارة العليا والجهات المعنية غير المتخصصة في الإحصاء. ولإنشاء مخطط خطي متكامل في Google Sheets يدمج بين السلسلة التاريخية والتوقعات المستقبلية، يُنصح بتنظيم البيانات في ثلاثة أعمدة متجاورة: عمود الفترات الزمنية (X)، وعمود البيانات الفعلية التاريخية (Actual Y)، وعمود البيانات التنبؤية (Forecast Y). يتم ترك خلايا التنبؤ فارغة خلال الفترة التاريخية، وتترك خلايا الفعلي فارغة خلال الفترة المستقبلية، مع تكرار نقطة الالتقاء الأخيرة لضمان اتصال الخط البياني بصرياً.

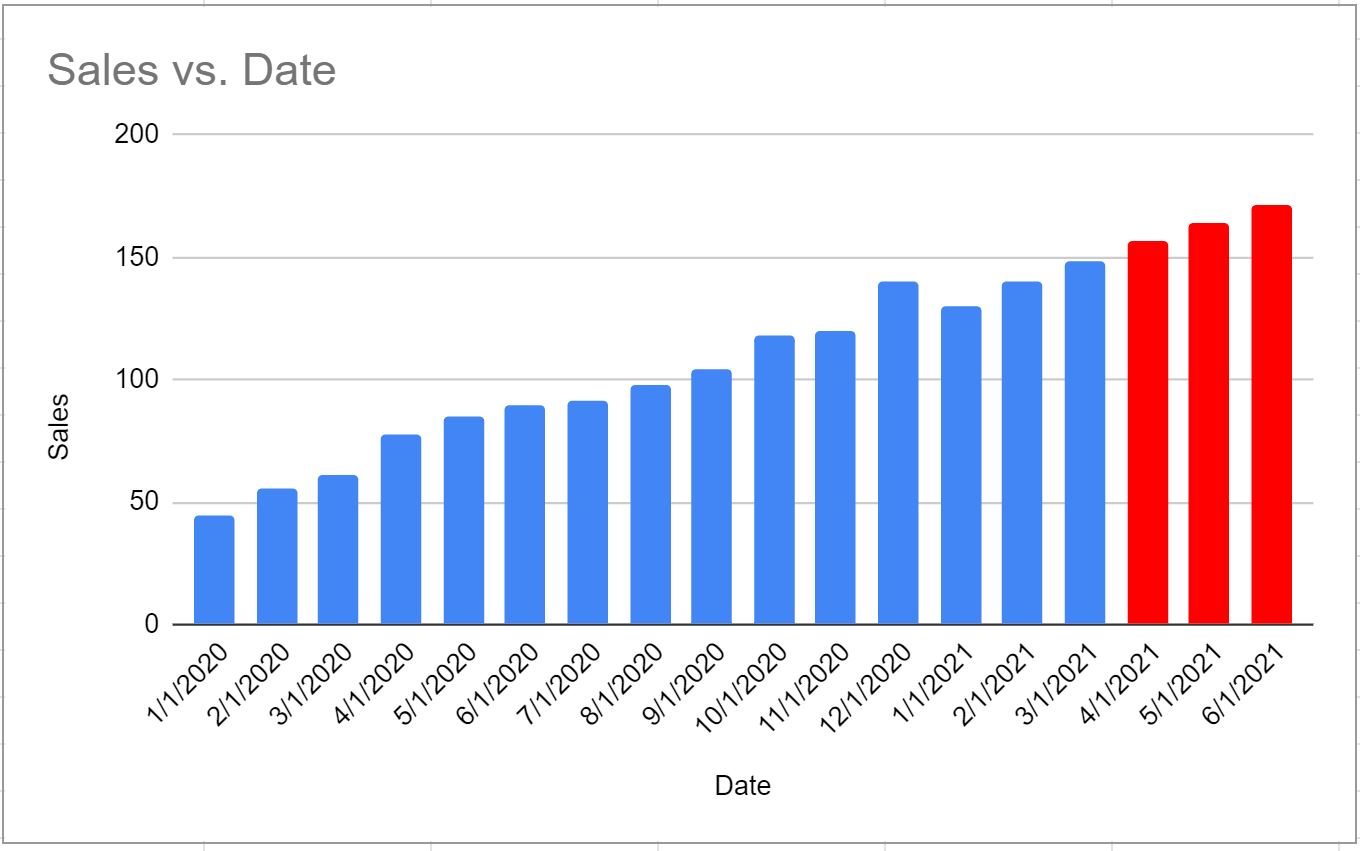

بعد تحديد النطاق بالكامل، يتم إدراج مخطط بياني عبر Insert -> Chart واختيار المخطط الخطي (Line Chart). ومن خلال لوحة التخصيص (Customize -> Series)، يمكن تمييز خط البيانات التنبؤية بلون مختلف (كاللون البرتقالي أو الرمادي الداكن) وتغيير نمط الخط ليكون متقطعاً أو منقطاً (Dashed/Dotted Line)، مما يوضح للعين المجردة فوراً الحد الفاصل بين الحقائق التاريخية المرصودة والتقديرات المستقبلية المستنتجة.

تتيح المنصة أيضاً ميزة إضافة خط الاتجاه المباشر (Trendline) عبر خيارات تخصيص السلسلة، حيث يمكن اختيار النموذج الخطي، وإظهار معادلة الخط المستقيم (Label: Use Equation)، وتفعيل خيار عرض معامل التحديد (Show R²) مباشرة أعلى الرسم البياني، مما يضفي صبغة علمية واحترافية فائقة على العرض التقديمي للتقارير.

9.2 إضافة فترات الثقة ونطاقات الخطأ بصرياً

لتعزيز رصانة التمثيل البصري والاعتراف بحالة عدم اليقين الملازمة للمستقبل، يُفضل إضافة نطاقات الثقة (Confidence Bands) أو أشرطة الخطأ (Error Bars) حول الخط التنبؤي. يتم ذلك من خلال حساب الخطأ المعياري للتقدير (Standard Error of the Estimate) واشتقاق عمودين إضافيين يمثلان: الحد الأعلى للتنبؤ (Upper Forecast Bound = Forecast + Margin of Error) والحد الأدنى للتنبؤ (Lower Forecast Bound = Forecast – Margin of Error).

يمكن تمثيل هذه الحدود عبر الرسوم البيانية المساحية المكدسة (Stacked Area Charts) أو باستخدام خطوط نطاق شفافة تظلل المساحة المحيطة بخط التنبؤ المركزي. يساهم هذا الأسلوب البصري المتقدم في حماية المحلل وصانع القرار من الوقوع في فخ الثقة المفرطة بتقدير رقمي واحد، ويوضح النطاق الاحتمالي الواقعي الذي يمكن أن تتأرجح ضمنه القيم المستقبلية في ظل تباين العينة التاريخية.

تتميز كافة هذه المخططات في بيئة جداول بيانات Google بالتحديث الديناميكي اللحظي؛ فبمجرد تعديل أو إضافة أي مشاهدة في الجداول التاريخية، يعيد محرك المنصة رسم خطوط التنبؤ وتحديث نطاقات الخطأ فوراً دون الحاجة لإعادة ضبط إعدادات المخطط يدوياً.

10. الأخطاء الشائعة في دالة FORECAST واستكشاف المشكلات وإصلاحها

10.1 أخطاء القيم والصيغ الحسابية الشائعة

عند بناء النماذج التنبؤية في Google Sheets، قد تظهر بعض رسائل الأخطاء الشائعة التي تعطل عمل الصيغة الحسابية. يوضح الجدول والتحليل التالي الأسباب الجذرية لهذه المشكلات البرمجية وكيفية معالجتها بصورة منهجية وسريعة:

رمز الخطأ السبب الرياضي والبرمجي الحل الإجرائي المباشر
#N/A عدم تطابق أبعاد نطاق المتغير التابع مع نطاق المتغير المستقل (مثل تحديد 10 خلايا لـ Y مقابل 12 خلية لـ X). إعادة مراجعة وضبط حدود النطاقات المرجعية في الصيغة لتتطابق تماماً في عدد الصفوف والأعمدة.
#VALUE! احتواء أحد النطاقات على نصوص غير رقمية، أو رموز خاصة، أو مسافات تعيق المعالجة الحسابية. تنظيف البيانات باستخدام دوال TRIM و VALUE والتحقق من التنسيق الرقمي لكافة الخلايا.
#DIV/0! انعدام التباين الإحصائي في قيم المتغير المستقل (data_x)، مما يجعل الانحراف المعياري لـ X مساوياً للصفر. التأكد من أن قيم المتغير المستقل تمثل سلسلة متغيرة وليست قيمة واحدة مكررة في كافة الصفوف.
#REF! حدوث تداخل أو تصادم عند استخدام ArrayFormula مع خلايا غير فارغة في مسار التوسع. حذف وتفريغ كافة البيانات والنصوص الموجودة في الخلايا الواقعة أسفل معادلة المصفوفة مباشرة.

تحدث مشكلة متكررة أخرى عند إدخال التواريخ بصيغ نصية غير قياسية (مثل كتابة التاريخ كنص حر “مارس 2021” دون تحويله إلى كائن تاريخ معترف به). تعجز الدالة في هذه الحالة عن تحويل النص إلى رقم تسلسلي، مما يؤدي إلى فشل النموذج بالكامل. يُعالج هذا الأمر باستخدام دالة DATEVALUE لتحويل النصوص التاريخية إلى أرقامها التسلسلية القياسية قبل تضمينها في معادلة التنبؤ.

10.2 التحيزات الإحصائية ومزالق الاستقراء الزائد (Over-Extrapolation)

بعيداً عن الأخطاء البرمجية المباشرة، هناك أخطاء إحصائية ومنهجية بالغة الخطورة يقع فيها المحللون أثناء عملية التنبؤ، وأبرزها ما يُعرف بـ الاستقراء الخارجي الزائد (Over-Extrapolation). يحدث هذا الانزلاق عندما يحاول المحلل التنبؤ بفترات مستقبلية بعيدة جداً عن النطاق الزمني للبيانات التاريخية المتاحة (مثل استخدام بيانات 6 أشهر فقط للتنبؤ بالسنوات الخمس القادمة). كلما ابتعدت النقطة المستهدفة عن مركز البيانات التاريخية، تتسع فترات عدم اليقين وتتضاعف احتمالية الخطأ التراكمي لدرجة تجعل التنبؤ عديم القيمة عملياً.

يتمثل المأزق الإحصائي الثاني في افتراض استمرار الخطية (Assumption of Linearity) في ظواهر بطبيعتها غير خطية أو تتسم بنقاط تحول وتشبع حتمية. فعلى سبيل المثال، لا يمكن لنمو المبيعات أو انتشار مستخدمي تطبيق رقمي أن يستمر في مسار خطي صاعد إلى ما لا نهاية؛ إذ سيصطدم في النهاية بحجم السوق الكلي المتاح (Total Addressable Market – TAM) ويتحول إلى منحنى لوجستي (S-Curve). تجاهل هذا التحول الهيكلي يؤدي إلى تنبؤات غير واقعية مفرطة في التفاؤل.

كما أن إغفال المتغيرات الخارجية المؤثرة (Omitted Variable Bias) كدخول منافسين جدد، أو التغيرات في القوانين الضريبية والتنظيمية، يحد من كفاءة نماذج الانحدار البسيطة أحادية المتغير. ولتلافي هذه المزالق، يتعين على المؤسسات تبني دورات مراجعة ربع سنوية منتظمة لإعادة معايرة النماذج التنبؤية وتحديث بيانات الأساس التاريخية فور توفرها.

11. تطبيقات متقدمة وسيناريوهات تنبؤية خاصة في العلوم السلوكية والتشغيلية

11.1 التنبؤ بالسلوكيات والأنماط التكرارية

لا يقتصر استخدام دالة FORECAST على المجالات المالية والمحاسبية البحتة، بل يمتد بكفاءة عالية إلى مجالات العلوم السلوكية، وإدارة تجربة المستخدم، والتحليلات التشغيلية المعقدة. ففي دراسات تفاعل المستخدمين مع المنصات والبرمجيات الرقمية (SaaS Metrics)، يمكن استخدام الدالة للتنبؤ بمعدلات تلاشي العملاء (Churn Rate Forecasting) عبر ربط فترات استخدام المنصة (X) بانخفاض وتيرة النشاط الأسبوعي (Y)، مما يتيح لفرق نجاح العملاء التدخل الاستباقي قبل اتخاذ المستخدم لقرار إلغاء الاشتراك الفعلي.

وفي مجال القياسات النفسية والتربوية (Psychometrics)، تُطبق النماذج الخطية على نتائج الاختبارات التجريبية المتتابعة وسجلات الأداء الأكاديمي والمهني لتقدير معدلات الاستجابة واكتساب المهارات بمرور الوقت (Learning Curves). يساعد ذلك المصممين التعليميين ومديري التدريب في التنبؤ بالفترة الزمنية اللازمة لوصول المتدربين إلى مستوى الكفاءة المستهدف ونقاط التشبع المهاري.

كما تستخدم الدالة في تحليل معدلات بقاء واحتفاظ الموظفين (Retention Modeling) عبر دراسة العلاقة بين فترات العمل ومؤشرات الرضا الوظيفي المرصودة دورياً، مما يسهم في تطوير خطط استباقية للإحلال والتعاقب الوظيفي وإدارة المواهب البشرية الحيوية داخل المؤسسات الكبرى.

11.2 النماذج التنبؤية الديناميكية المرتبطة بنطاقات متغيرة

في بيئات العمل المتقدمة، يحتاج المحللون إلى بناء لوحات تحكم تفاعلية (Interactive Dashboards) تقوم بتحديث التنبؤات تلقائياً بمجرد اختيار أفق زمني محدد من قبل المستخدم دون الحاجة لتعديل يدوي في أصل الصيغة الرياضية. يمكن تحقيق هذه الديناميكية المتقدمة عن طريق دمج دالة FORECAST مع دوال الإزاحة والنطاقات غير المباشرة مثل OFFSET و INDIRECT و MATCH.

تتيح صيغة مثل =FORECAST(Target_X, OFFSET(B2, 0, 0, COUNTA(B2:B), 1), OFFSET(A2, 0, 0, COUNTA(A2:A), 1)) إنشاء نطاق متسع تلقائياً؛ حيث تقوم دالة COUNTA باحتساب عدد المدخلات التاريخية الفعلية وتمريرها لدالة OFFSET لتحديد أبعاد مصفوفة الانحدار لحظياً بمجرد تسجيل أي صف جديد في قاعدة البيانات، مما يلغي تماماً الحاجة لتحديث مراجع الصيغ دورياً.

علاوة على ذلك، يمكن ربط هذه النماذج التنبؤية بمصادر بيانات سحابية متجددة عبر دوال مثل IMPORTRANGE أو الربط مع واجهات برمجة التطبيقات (Google Sheets API)، مما يتيح تنفيذ تحليلات الحساسية المتقدمة واختبار السيناريوهات البديلة المتعددة (What-If Analysis) بسرعة وكفاءة فائقة، لتقييم أثر التغيرات السعرية أو الإنفاق التسويقي على المسار التنبؤي المتوقع للمؤسسة.

12. أفضل الممارسات والتوصيات المنهجية للتنبؤ في Google Sheets

12.1 معايير الجودة والحوكمة في بناء النماذج التنبؤية

يتطلب بناء النماذج التنبؤية الاحترافية الالتزام بمجموعة من معايير الحوكمة وجودة النمذجة المالية لضمان سلامة العمليات التحليلية واستدامتها المؤسسية. تتمثل القاعدة الذهبية الأولى في الفصل الهيكلي الصارم بين أوراق العمل؛ حيث يُخصص تبويب مستقل لإدخال وتخزين البيانات التاريخية الخام (Raw Data)، بينما تُبنى الصيغ الإحصائية ونماذج التنبؤ في تبويب منفصل (Calculations/Forecast)، وتُعرض النتائج النهائية والمخططات البيانية في تبويب ثالث مخصص للوحة المؤشرات التنفيذية (Dashboard).

يُنصح بشدة بالاعتماد على النطاقات المسماة (Named Ranges) في جداول بيانات Google؛ حيث يتم تعيين أسماء معبرة للنطاقات المرجعية مثل تسمية A2:A16 بـ Timeline وتسمية B2:B16 بـ Historical_Sales. تصبح الصيغة الحسابية حينئذ: =FORECAST(A17, Historical_Sales, Timeline)، وهي صيغة ذات مقروئية عالية تقلل من احتمالات الخطأ عند مراجعة النماذج من قبل زملاء العمل وتسهل تدقيق الحسابات.

يجب تفعيل حماية وتأمين الخلايا الحاوية على الصيغ المركبة (Protect Sheets and Ranges) لمنع التعديل غير المقصود من المستخدمين المصرح لهم بإدخال البيانات فقط. كما يجب تضمين صندوق توثيقي مخصص داخل النموذج يوضح اسم المحلل، وتاريخ آخر تحديث، والافتراضات الرئيسية المعتمدة، وحدود النموذج الإحصائي لضمان الشفافية المؤسسية الكاملة.

12.2 خلاصة المنهجية وخارطة الطريق التحليلية

إن إتقان التنبؤ الإحصائي في جداول بيانات Google يمثل مزيجاً متكاملاً بين الفهم الرياضي الدقيق، والمهارة التقنية في كتابة الصيغ السحابية، والحس التجاري النقدي لتفسير النتائج. تتلخص دورة التنبؤ المنهجية المتكاملة في خمس مراحل متتابعة ومترابطة:

  • أولاً: التدقيق والتنظيف: فحص انتظام السلسلة الزمنية والتأكد من التنسيقات الرقمية وخلو البيانات من القيم الشاذة المشوهة.
  • ثانياً: النمذجة الحسابية: اختيار الصيغة المناسبة، سواء كانت تنبؤاً مفرداً بقيمة واحدة أو تنبؤاً مصفوفياً موسعاً باستخدام ArrayFormula.
  • ثالثاً: التحقق الإحصائي: قياس معامل التحديد R² واحتساب مؤشرات دقة الأخطاء مثل MAE و MAPE للتأكد من جودة المطابقة الخطية.
  • رابعاً: التمثيل البصري: تصميم المخططات البيانية التفاعلية المدعومة بنطاقات الثقة وأشرطة الأخطاء لتوضيح مسار التوقعات بصرياً.
  • خامساً: الحوكمة والمراجعة المستمرة: توثيق الافتراضات، وتأمين النماذج، وإعادة معايرة المعاملات الحسابية مع تدفق البيانات الواقعية الجديدة.

ختاماً، يجب التأكيد على أن التنبؤ الإحصائي المؤتمت ليس بديلاً عن الحكم البشري الاستراتيجي والخبرة الواقعية بمتغيرات السوق، بل هو أداة إرشادية تمكينية فائقة القوة ترفع من جودة القرارات وتقلص مساحات المخاطرة وعدم اليقين في عالم الأعمال المعاصر.

References

  • Armstrong, J. S. (2001). Principles of forecasting: A handbook for researchers and practitioners. Springer Science & Business Media. https://doi.org/10.1007/978-0-306-47630-3
  • Google Support. (2023). FORECAST function in Google Sheets. Google Workspace Knowledge Base. https://support.google.com/docs/answer/3094245
  • Hyndman, R. J., & Athanasopoulos, G. (2018). Forecasting: principles and practice (2nd ed.). OTexts. https://otexts.com/fpp2/
  • Montgomery, D. C., Peck, E. A., & Vining, G. G. (2021). Introduction to linear regression analysis (6th ed.). John Wiley & Sons.
  • Walkenbach, J. (2015). Microsoft Excel 2016 Bible: The comprehensive tutorial resource. John Wiley & Sons.
  • Wooldridge, J. M. (2020). Introductory econometrics: A modern approach (7th ed.). Cengage Learning.

اقتباس هذا المقال

looti, M. (2026, أغسطس 31). كيفية إنشاء تنبؤ في جداول بيانات Google (مع مثال). عرب سايكلوجي. https://arabpsychology.com/statistics/how-to-create-forecast-in-google-sheets-with-example/
looti, Mohammed. “كيفية إنشاء تنبؤ في جداول بيانات Google (مع مثال).” عرب سايكلوجي, 31 أغسطس 2026, https://arabpsychology.com/statistics/how-to-create-forecast-in-google-sheets-with-example/.
looti, Mohammed. “كيفية إنشاء تنبؤ في جداول بيانات Google (مع مثال).” عرب سايكلوجي. أغسطس 31, 2026. https://arabpsychology.com/statistics/how-to-create-forecast-in-google-sheets-with-example/.
