تُعد معالجة البيانات الزمنية وإدارة الجداول التقويمية في برمجية مايكروسوفت إكسل (Microsoft Excel) إحدى الركائز الأساسية التي تقوم عليها حوكمة المشاريع، وضبط كشوف المرتبات، وتنسيق سلاسل الإمداد في بيئات الأعمال المعاصرة. ورغم بساطة المفهوم الظاهري للزمن، فإن محاولة إخضاع التقويم البشري بقواعده المتقلبة، وتعدد إجازاته الرسمية والدينية والموسمية، لقوالب حسابية برمجية منضبطة، تتطلب فهماً عميقاً للبنية الرقمية التي يعتمدها إكسل في تخزين التواريخ ومعالجتها كمصفوفات رياضية مجردة. فالبرنامج لا يمتلك معرفة مسبقة بيوم الاستقلال أو الأعياد الدينية الخاصة بكل دولة أو منظومة مؤسسية، بل يعتمد بالكامل على خوارزميات منطقية وقوائم مرجعية يُنشئها المستخدم ويتحكم فيها لتأدية هذه الوظائف بدقة متناهية.
تكمن الأهمية الجوهرية لفحص التواريخ والتحقق مما إذا كان يوم محدد يُمثل عطلة رسمية في تفادي تراكم الأخطاء الحسابية في العقود والاتفاقيات التشغيلية، ومستويات الخدمة (SLAs)، وحسابات العمل الإضافي. إن إغفال يوم عطلة واحد قد يؤدي إلى انزياح الجداول الزمنية لتسليم مشاريع برمجية أو إنشائية كبرى، أو ينتج عنه التزامات مالية وقانونية غير محسوبة ترهق ميزانية المنظمات. ولذلك، فإن التحول من المعاينة البشرية اليدوية، العُرضة للسهو والتحيز المعرفي، إلى أتمتة الفحص الرياضي المنطقي داخل الجداول الممتدة يُعد ضرورة تشغيلية لا غنى عنها لضمان نزاهة البيانات ورفع الكفاءة المؤسسية الشاملة.
يتناول هذا الدليل الشامل والمنهجي التشريح التفصيلي لكافة السبل والآليات الحسابية والمنطقية المتاحة للتحقق من وقوع التواريخ ضمن نطاقات العطلات في برنامج إكسل. سنبدأ بالتعرف على الأساس الرياضي لكيفية قراءة الحاسوب للأيام كأرقام تسلسلية، وننتقل إلى تفكيك الصيغ المركبة التي تجمع الدوال الشرطية والإحصائية، وصولاً إلى استعراض البدائل المتقدمة، والتكامل مع دوال حساب أيام العمل الدولية، والتمثيل البصري الديناميكي. كما نستعرض أفضل الممارسات الهندسية لحماية النماذج من التلف، وتطويرها لتتلاءم مع المؤسسات الكبرى، مع الالتزام بأقصى درجات الدقة والتحليل الموضوعي الرصين.
1. الأسس المنطقية للتعامل مع التواريخ وجدولتها في برنامج إكسل
1.1 النظام التسلسلي الرقمي للتواريخ في إكسل
يعتمد برنامج إكسل في تعامله مع الزمن على نظام رقمي صارم يُعرف باسم “نظام الأرقام التسلسلية” (Serial Number System). فالتاريخ في بيئة البرنامج ليس مجرد نص يتألف من أرقام تفصل بينها شرطات أو شرطات مائلة، بل هو رقم عشري صحيح يُعبر عن عدد الأيام المنقضية منذ نقطة بداية افتراضية محددة بدقة. في نظام تاريخ 1900 الافتراضي المعتمد في معظم إصدارات نظام التشغيل ويندوز، يُعتبر تاريخ 1 يناير 1900 هو الرقم التسلسلي 1، وتاريخ 2 يناير 1900 هو الرقم التسلسلي 2، وهكذا دواليك تصاعدياً وصولاً إلى العصر الحالي والمستقبل؛ فعلى سبيل المثال، يمثل تاريخ 1 يناير 2024 الرقم التسلسلي 45292. أما الكسور العشرية التابعة لتلك الأرقام، فتُخصص رياضياً لحساب الساعات والدقائق والثواني، حيث يُمثل الجزء العشري 0.5 تمام الساعة الثانية عشرة ظهراً.
يُعد الحفاظ على اتساق التنسيق الرياضي للخلايا مسألة ذات أهمية قصوى لضمان سلامة العمليات الحسابية والمقارنات المنطقية. فعندما يتم إدخال التاريخ بطريقة يتعرف عليها إكسل كرقم تسلسلي، يصبح بالإمكان إجراء عمليات الطرح والجمع والمطابقة المصفوفية بدقة متناهية ودون إهدار للموارد الحوسبية. لكن الخلل يقع عندما يتم إدخال التواريخ كنصوص جامدة عبر استيرادها الخاطئ من قواعد بيانات خارجية، أو بسبب اختلاف الإعدادات الإقليمية للمستخدمين؛ ففي هذه الحالة تظهر التواريخ كقيم نصية غير قابلة للمقارنة الرياضية المباشرة مع الأرقام التسلسلية، مما يقود حتماً إلى إخفاق دوال البحث والمطابقة، وتقديم نتائج مضللة بصمت دون إظهار رسائل خطأ صريحة، وهو ما يشكل أكبر خطر على أمان النماذج المالية والتشغيلية.
1.2 أهمية التحديد الآلي للعطلات في بيئات العمل
تمثل الأتمتة البرمجية لتحديد العطلات في الجداول الممتدة حاجزاً دفاعياً متقدماً للحد من الأخطاء البشرية الفادحة التي ترافق الحسابات اليدوية. فالعنصر البشري، بطبيعته الإدراكية، يميل إلى الوقوع في فخاخ التقدير المتفائل والسهو غير المقصود عند مراجعة مئات السجلات الزمنية، خاصة عند التعامل مع المشاريع المعقدة متعددة الأطراف ذات المواعيد النهائية المتزامنة. إن تفويض عملية التحقق من مطابقة التاريخ ليوم إجازة أو عمل إلى صيغة برمجية محكمة يرفع الكفاءة التشغيلية عبر تحرير المتخصصين من المهام الروتينية العقيمة، ويوجه طاقاتهم نحو التحليل الاستراتيجي وتجويد الأداء المؤسسي.
إلى جانب العوائد الإدارية والمالية المباشرة، ينعكس هذا التنظيم البرمجي إيجابياً على تخفيف الضغوط النفسية والإدراكية الواقعة على فرق العمل وإدارات الموارد البشرية. فالأخطاء الإدراكية في التقييم الذاتي والتخطيط المفرط في التفاؤل تُعد من الظواهر الموثقة في أدبيات التقييم المعرفي (Dunning et al., 2004)، حيث يميل الأفراد إلى الثقة المفرطة في قدرتهم على إدارة المواعيد يدوياً دون الاستعانة بالنماذج الصارمة. إن إرساء قواعد عمل مؤتمتة تقضي بالتحقق الفوري من العطلات يزيل الغموض التنظيمي، ويمنع تداخل المهام الوظيفية والالتزامات العائلية، ويوفر بيئة عمل تتسم بالوضوح الشفاف والعدالة في توزيع الجداول الزمنية وتفادي الإرهاق الذهني المتراكم.
1.3 مفهوم مطابقة البيانات المرجعية في التحليل الإحصائي
ترتكز عملية فحص التواريخ إحصائياً وبرمجياً على آلية المقارنة المرجعية (Lookup and Reference Mechanism)، وهي مبدأ أساسي من مبادئ علوم البيانات يعتمد على مقارنة متغير أحادي أو متجه بمتجه مرجعي ثابت. في حالة التحقق من العطلات، تمتلك المنشأة قائمة مرجعية معيارية تتضمن مصفوفة تواريخ الإجازات الرسمية الخاصة بالسنة المالية أو التقويمية، وتخضع كل عملية إدخال جديدة للمقارنة الرياضية السريعة مقابل هذا المتجه. الهدف الأساسي هو تحديد ما إذا كان العنصر المدخل ينتمي إلى المجموعة المرجعية الجزئية، وهو ما يتم التعبير عنه بلغة الجبر البولياني بقيم ثنائية منطقية تمثل الانتماء أو عدم الانتماء.
يلعب المنطق الشرطي في هذا السياق دور المرشح الحيوي لفرز وتصنيف السجلات الضخمة تلقائياً تمهيداً لإجراء التحليلات الزمنية المتقدمة. فمن خلال تصنيف المعاملات إلى “يوم عمل” أو “عطلة”، يستطيع المحلل استبعاد الفترات الراكدة عند حساب مؤشرات الأداء الحركية لخطوط الإنتاج، أو دراسة تدفقات السيولة النقدية، أو قياس السلوك التشغيلي والممارسي عبر الزمن داخل بيئات العمل المعقدة (Huang et al., 2017). إن تأسيس قواعد بيانات نقية مبنية على فرز منطقي سليم يوفر للمؤسسة أساساً صلباً لبناء نماذج تنبؤية دقيقة، ومقارنة الأداء الفعلي بالأهداف المخططة دون التعرض لضوضاء الإجازات غير المتوقعة في التحليل الإحصائي.
2. التشريح التركيبي للصيغة الشرطية لتحديد العطلات
2.1 تحليل وظيفة الدالة الإحصائية COUNTIF
تُعد الدالة الإحصائية COUNTIF إحدى أكثر الأدوات فعالية وبساطة لاختبار وجود عنصر ما داخل نطاق بيانات محدد في إكسل. تقوم هذه الدالة بمسح نطاق مرجعي معين وإرجاع عدد صحيح يمثل عدد المرات التي تتطابق فيها خلايا النطاق مع معيار بحث محدد. في سياق فحص العطلات، يتم تمرير نطاق قائمة العطلات كمعامل أول للدالة، في حين يُمرر التاريخ المراد اختباره كمعامل ثانٍ؛ فإذا كان التاريخ ينتمي بالفعل إلى القائمة المرجعية، تُرجع الدالة الرقم 1 (أو رقماً أكبر في حال وجود تكرار خاطئ في القائمة)، وإذا لم يكن موجوداً، فإنها تُرجع الرقم صفر.
تتميز الدالة بقدرتها الفائقة على التعامل مع الأرقام التسلسلية للتواريخ بطريقة مباشرة، حيث تُترجم النتيجة الصفرية رياضياً إلى دلالة قطعية على أن التاريخ لا يُعد عطلة، في حين تُشير أي قيمة موجبة إلى تحققه كيوم إجازة. علاوة على ذلك، توفر دالة COUNTIF حماية ضمنية ضد أخطاء المقارنات التي قد تؤدي إلى إيقاف تنفيذ العمليات الحسابية، إذ لا تُرجع رموز أخطاء شائعة مثل #N/A عند عدم العثور على القيمة كما تفعل بعض دوال البحث التقليدية، بل تكتفي بإرجاع الرقم صفر، وهو ما يسهل دمجه المباشر داخل بنى الجبر المنطقي والتعبيرات الشرطية دون الحاجة إلى معالجات استثنائية معقدة للأخطاء البرمجية.
2.2 الدور المنطقي لدالة OR في تقييم النتائج
في التراكيب البرمجية التقليدية لبرنامج إكسل، تُستخدم الدالة المنطقية OR لاختبار شروط متعددة وإرجاع القيمة المنطقية TRUE إذا تحقق أي من هذه الشروط، أو FALSE إذا كانت جميعها غير محققة. في بعض الصيغ الشائعة المتداولة بين المحللين، يتم إدراج ناتج دالة COUNTIF داخل دالة OR، مثل الصيغة التي تقيم النتيجة العددية مباشرة؛ حيث يتم تفسير أي رقم إيجابي أكبر من الصفر داخل الدوال المنطقية في إكسل تلقائياً على أنه يعادل القيمة المنطقية TRUE، بينما يُفسر الصفر على أنه FALSE، مما يتيح إجراء تحويل نوعي سلس من القيم العددية إلى قيم منطقية بوليانية بحتة.
يمنح دمج دالة OR الصيغة الحسابية مرونة توسعية مستقبلية بالغة الأهمية. ففي السيناريوهات التشغيلية المعقدة، قد لا تقتصر معايير تصنيف اليوم كعطلة على تطابقه مع قائمة الإجازات الرسمية فحسب، بل قد تتطلب المؤسسة اعتباره عطلة إذا صادف يوماً ماطراً استثنائياً، أو إذا انتمى إلى فئة أيام الإغلاق القسري؛ ومن ثَم، يتيح وجود دالة OR في قلب الصيغة إضافة معاملات شرطية إضافية بسهولة، مثل: التحقق من القائمة المرجعية أو التحقق من دالة تكميلية، لتصبح المنظومة قادرة على تقييم احتمالات متعددة وإرجاع قرار حاسم وموحد في خلية واحدة دون تعقيد بنيوي مفرط.

2.3 صياغة المخرجات النهائية عبر دالة IF الشرطية
تُمثل دالة IF الشرطية الهيكل الخارجي الذي يوجه نتائج الاختبار المنطقي نحو مخرجات ذات دلالة لغوية وإدارية مفهومة لفرق العمل والأنظمة المعتمدة. تتكون الدالة من ثلاثة معاملات بنيوية رئيسية: الأول هو الاختبار المنطقي (Logical Test)، والثاني هو القيمة الناتجة في حال تحقق الشرط (Value if true)، والثالث هو القيمة الناتجة في حال عدم تحققه (Value if false). في مسألتنا الحالية، يستقبل المعامل الأول ناتج المقارنة المنطقية الصادر عن دالتي COUNTIF أو OR، ثم يُقرر المسار التوصيفي الواجب إظهاره في الخلية بناءً على تلك النتيجة.
تتيح دالة IF تخصيص المسميات الناتجة بما يتناسب تماماً مع السياق المؤسسي المستهدف؛ إذ يمكن صياغة المخرجات لتعيد نصوصاً واضحة مثل “عطلة” أو “يوم عمل”، أو “Holiday” و “Not a Holiday” في النماذج الدولية. كما يمكن برمجة الدالة لتعيد قيماً ثنائية (1 أو 0)، وهو أمر بالغ الأهمية عند بناء نماذج رياضية ومالية تعتمد على تلك الخلية كمعامل ضرب أو جمع لاحق، حيث تُضرب الأرقام الثنائية في معدلات الرواتب أو تكاليف التشغيل المباشرة لإنتاج قياسات كمية مؤتمتة دون تدخل بشري إضافي.
3. الإعداد الهيكلي للبيانات وقوائم العطلات المرجعية
3.1 إنشاء وتنظيم قائمة العطلات الرسمية
يُمثل الإعداد الدقيق لقائمة العطلات الرسمية حجر الأساس الذي تتوقف عليه دقة وموثوقية النموذج بأكمله. يجب تخصيص عمود مستقل تماماً، سواء في نفس ورقة العمل أو في ورقة مخصصة للإعدادات والثوابت، لحصر كافة الإجازات الرسمية والمناسبات القومية والدينية المتوقعة خلال الدورة التشغيلية أو السنة المالية. يُشترط في هذه القائمة أن تخلو خلاياها تماماً من أي مسافات بادئة أو لاحقة، ومن الرموز غير المتوافقة التي قد تنجم عن النسخ العشوائي من صفحات الويب أو ملفات النصوص غير المهيكلة، لضمان التعرف التام على محتوياتها كقيم رقمية نقية.
من أفضل الممارسات الهندسية في تصميم الجداول ترتيب تواريخ العطلات زمنياً وتصاعدياً من الأقدم إلى الأحدث داخل القائمة. لا يقتصر هذا الترتيب على تسهيل المراجعة البصرية والتدقيق الإداري من قِبل المشرفين فحسب، بل يضمن أيضاً جاهزية القائمة للتوافق مع دوال البحث الثنائي الأسرع حوسبياً في حال استدعائها لاحقاً. كما يُفضل دوماً إدراج عمود وصفي ملاصق لقائمة التواريخ يحتوي على اسم كل مناسبة (مثل: “عطلة اليوم الوطني”، “إجازة عيد الفطر”)، مما يعزز قابلية النموذج للقراءة والتوثيق المؤسسي الشامل، ويمنع أي لبس إداري عند مراجعة القرارات الحسابية.
3.2 التثبيت المرجعي للنطاق باستخدام المراجع المطلقة
يُعد مفهوم التثبيت المرجعي للبيانات عبر استخدام علامات الدولار ($) أحد الركائز التي تميز المحلل المحترف عن المستخدم المبتدئ لبرنامج إكسل. عند الإشارة إلى قائمة العطلات داخل أي صيغة حسابية، يجب كتابة النطاق باستخدام المراجع المطلقة، مثل$D$2:$D$9، بدلاً من المراجع النسبية D2:D9. تُخبر علامة الدولار البرنامج بأن يثبت الإشارة إلى الصفوف والأعمدة دون أي تغيير أو تحريك، بصرف النظر عن موضع الخلية التي يتم نقل الصيغة الحسابية إليها لاحقاً عبر النسخ أو السحب البرمجي.
إذا أُهمل هذا التثبيت المرجعي وكُتبت الصيغة بالاعتماد على مراجع نسبية، فإن تطبيق الصيغة على الصفوف التالية سيؤدي تلقائياً إلى “انزلاق” النطاق المرجعي إلى أسفل؛ فالخلية التالية ستبحث في D3:D10، والتي تليها في D4:D11، مما ينتج عنه خروج التواريخ الأولى من نطاق البحث تدريجياً، ودخول خلايا فارغة في أسفل القائمة ضمن نطاق الفحص. يؤدي هذا الخطأ الكارثي الصامت إلى إفلات العديد من أيام العطلات من دائرة الفحص واعتبارها خطأً كأيام عمل، الأمر الذي يُكبد المنظمة خسائر في الدقة التشغيلية ويفقد النموذج البرمجي تماسكه المنطقي.

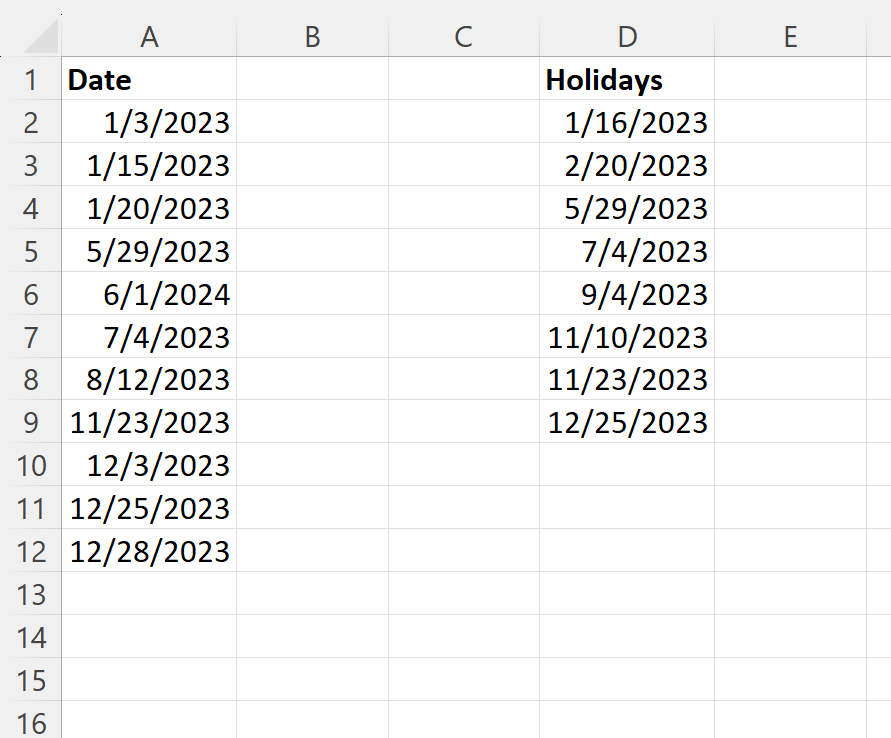

3.3 تجهيز عمود تواريخ المهام المراد فحصها
يتطلب عمود التواريخ الأساسية المستهدفة بالفحص (وليكن العمود A) عناية خاصة في التجهيز لضمان مطابقة التنسيق البنيوي مع القائمة المرجعية. يجب توحيد تنسيق خلايا العمود بالكامل عبر نافذة تنسيق الخلايا (Format Cells)، واختيار نسق تاريخ قياسي موحد يمنع التداخل اللبسي بين اليوم والشهر، مثل التنسيقات التي تعتمد الترتيب الدولي المعياري (YYYY-MM-DD)، حيث تتسبب الاختلافات الإقليمية (بين النظام الأمريكي الذي يبدأ بالشهر، والنظام الأوروبي الذي يبدأ باليوم) في اختلالات فادحة عند تفسير التواريخ التي تقل أيامها عن الرقم 12.
لتحصين النموذج ضد أخطاء الإدخال المستقبلية، يُنصح بشدة بتطبيق أداة “التحقق من صحة البيانات” (Data Validation) على كامل عمود المهام المستهدف. تُمكن هذه الخاصية من تقييد نوع البيانات المدخلة في تلك الخلايا بحيث ترفض بصورة قاطعة إدخال أي نصوص أبجدية عشوائية أو تواريخ تقع خارج النطاق الزمني للمشروع أو السنة التشغيلية. يُعزز هذا الإجراء الدفاعي من موثوقية المنظومة، ويضمن بقاء كافة المدخلات ضمن الصيغة الرقمية التسلسلية السليمة، مما يحمي الدوال اللاحقة من الفشل أو إرجاع قيم غير متسقة تعطل سلاسل المعالجة المتتابعة.
4. خطوات التطبيق العملي للصيغة خطوة بخطوة
4.1 إدخال الصيغة الرياضية في الخلية المستهدفة

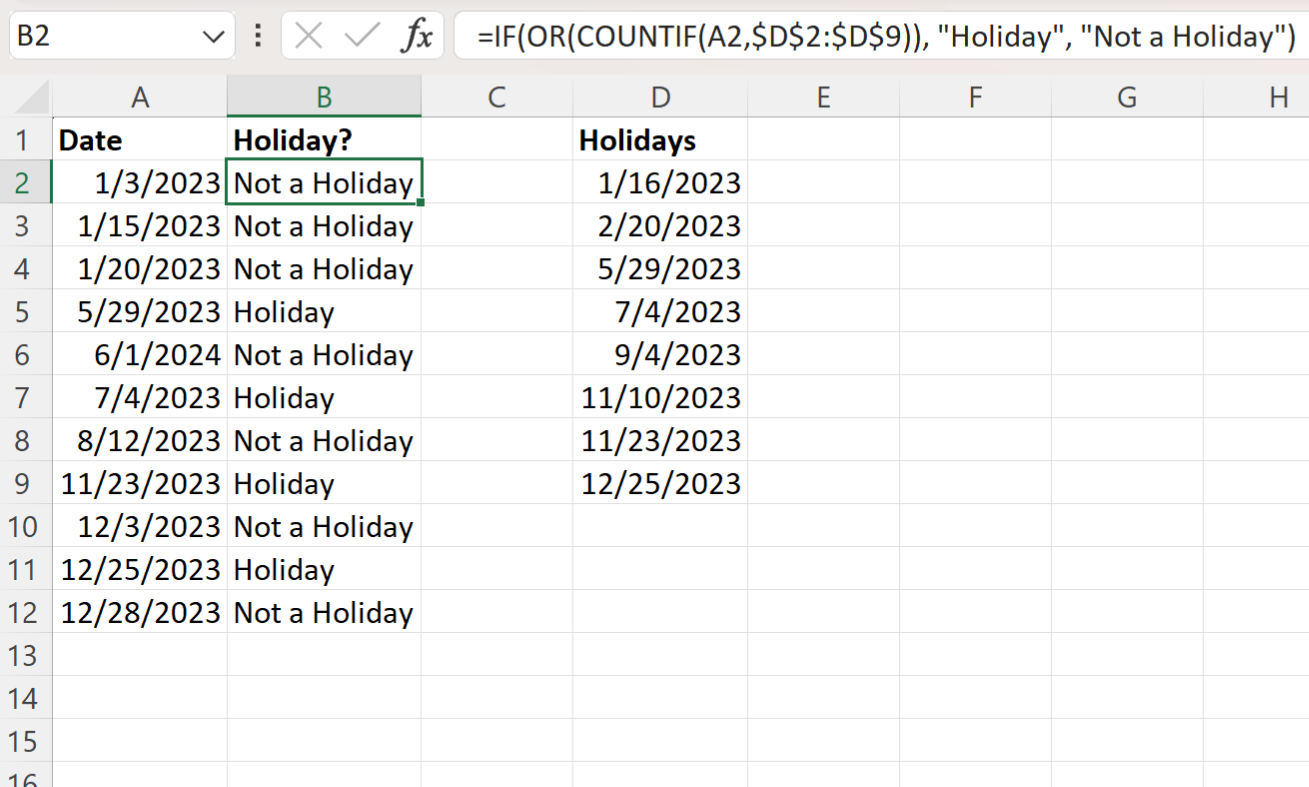

لتطبيق الفحص المنطقي، نتوجه إلى الخلية الأولى في عمود النتيجة المخصص لبيان حالة التاريخ (وليكن الخلية B2)، ونبدأ بإدخال الصيغة الحسابية المركبة بدقة واحترافية متناهية. الصيغة الأكثر شيوعاً وتكاملاً هي:
=IF(OR(COUNTIF(A2,$D$2:$D$9)), "Holiday", "Not a Holiday")
أو بصيغتها المباشرة الأكثر شيوعاً وضبطاً للمعايير الرياضية:
=IF(COUNTIF($D$2:$D$9, A2)>0, "عطلة", "يوم عمل")
حيث يُشير المرجع A2 إلى التاريخ الفردي المراد اختباره، بينما يُمثل النطاق $D$2:$D$9 المصفوفة المرجعية الثابتة لتواريخ الإجازات الرسمية.
يجب الانتباه بشدة إلى استخدام علامات التنصيص المزدوجة اللاتينية (” “) لحصر النصوص المراد إرجاعها، حيث يُفسر إكسل أي نص غير محصور بعلامات تنصيص على أنه اسم دالة غير معرفة، مما يتسبب في إرجاع الخطأ الشهير #NAME?. كما يجب التحقق من نوع الفاصلة المستخدمة للفصل بين معاملات الدالة؛ فالأنظمة التي تعتمد الإعدادات الإقليمية الأمريكية تستخدم الفاصلة العادية (,)، بينما تتطلب الأنظمة المعتمدة على اللغات الأوروبية أو بعض الإعدادات العربية استخدام الفاصلة المنقوطة (;) لضمان قبول الصيغة وتنفيذها بنجاح دون اعتراض من محرر الصيغ.

4.2 تعميم المعادلة وتطبيق مقبض التعبئة التلقائية
بمجرد إدخال الصيغة والتأكد من صحتها في الخلية B2 بالضغط على مفتاح الإدخال Enter، تبدأ خطوة تعميم المعادلة الحسابية لتشمل كافة السجلات والمهام الواردة في الجدول الممتد. يتم ذلك من خلال النقر على الخلية B2، ثم توجيه مؤشر الفأرة نحو الزاوية اليسرى السفلية للخلية (أو اليمنى السفلية بحسب اتجاه واجهة البرنامج من اليمين لليسار أو العكس) حتى يتحول المؤشر إلى علامة تقاطع سوداء صغيرة تُعرف باسم “مقبض التعبئة” (Fill Handle)، ومن ثَم سحبها لأسفل حتى نهاية نطاق البيانات.
لتفادي اضطراب التنسيق البصري للخلايا أثناء السحب، يمكن للمستخدم النقر المزدوج السريع على مقبض التعبئة، مما يدفع إكسل إلى نسخ الصيغة لأسفل تلقائياً بمحاذاة البيانات المجاورة، ثم اختيار خيار “تعبئة الصيغ فقط” (Fill Without Formatting) من قائمة الخيارات التلقائية المنبثقة. وبفضل استخدامنا المتقن للمراجع المطلقة في مصفوفة العطلات، سيلاحظ المستخدم أن المرجع النسبي للتاريخ المستهدف يتحدث بسلاسة ومرونة (من A2 إلى A3 ثم A4 وهكذا)، بينما تظل الإشارة إلى نطاق العطلات المرجعي $D$2:$D$9 صلبة وثابتة في كافة الصفوف المعالجة.
4.3 مراجعة النتائج والتحقق من صحة المخرجات
عقب إتمام سحب الصيغة على كامل السجلات، تفرض معايير ضبط الجودة والرقابة الداخلية إجراء تدقيق عشوائي لاختبار سلامة المخرجات. يتم ذلك باختيار صفين أو ثلاثة صفوف من السجلات التي يُعلم يقيناً أنها تُصادف أيام عطلات رسمية ومقارنة مخرجاتها البصرية؛ فإذا أظهرت الخلية النص “Holiday” أو “عطلة”، فإن ذلك يُشير مبدئياً إلى نجاح التطبيق، يعقب ذلك اختبار تواريخ أخرى مؤكدة كأيام عمل للتأكد من إرجاعها للنص المقابل “Not a Holiday” أو “يوم عمل”.
في حال ظهور نتائج غير متوقعة، مثل تصنيف يوم عطلة مؤكد على أنه يوم عمل، يجب على المحلل فحص البيانات فوراً بحثاً عن الفروق الدقيقة في الإدخال. يتضمن ذلك التأكد من عدم وجود مسافات خفية في خلية التاريخ، أو التأكد من أن التاريخ في كلا الطرفين لا يحتوي على كسور زمنية خفية (أوقات كالساعة 12:00:01) تعوق التطابق التام، بالإضافة إلى التحقق من أن نطاق العطلات المثبت يشمل بالفعل كامل الأيام الإجازية ولا تنقصه أسطر في أسفله لم تُدرج ضمن مصفوفة $D$2:$D$9، ومن ثَم تصحيح تلك الثغرات لضمان المناعة التامة للنموذج الرياضي.
5. الصيغ البديلة المتقدمة لفحص تواريخ العطلات
5.1 استخدام دالة MATCH مع ISNUMBER كبديل عالي الكفاءة
تُعد توليفة الدالتين MATCH و ISNUMBER البديل الحوسبي الأكثر قوة ورصانة في بيئات معالجة البيانات الضخمة التي تحتوي على مئات الآلاف من الصفوف. تعتمد هذه التقنية على صياغة رياضية تهدف إلى البحث عن موضع التاريخ A2 داخل مصفوفة العطلات عبر الصيغة التالية:
=ISNUMBER(MATCH(A2, $D$2:$D$9, 0))
حيث يوجه المعامل الأخير (0) دالة MATCH للقيام ببحث موضع دقيق ومطابق بنسبة 100%، دون افتراض أي تقارب رقمي.
تكمن عبقرية هذا البديل في سلاسته المنطقية؛ فإذا كان التاريخ A2 موجوداً بالفعل في نطاق العطلات، تقوم دالة MATCH بإرجاع رقم صفه النسبي (مثل 1 أو 4)، وعندها تقوم دالة ISNUMBER بفحص هذا الناتج، وحيث إنه قيمة عددية فإنها تُرجع فوراً القيمة المنطقية TRUE. أما إذا لم يكن التاريخ موجوداً، فإن دالة MATCH تُرجع الخطأ الرياضي #N/A، وهنا تتدخل دالة ISNUMBER لتكتشف أن الناتج ليس رقماً، فترجع بكل بساطة وهدوء القيمة المنطقية FALSE. يتميز هذا الأسلوب بسرعة معالجة فائقة واستهلاك أدنى للذاكرة العشوائية مقارنة بالدوال الإحصائية المجمعة عند معالجة الجداول المؤسسية الموسعة.
5.2 توظيف دوال البحث الحديثة XLOOKUP و VLOOKUP
مع تطور إصدارات برنامج إكسل الحديثة الداعمة لتقنيات مايكروسوفت 365، أصبحت دالة XLOOKUP الخيار الأرقى لاستخراج مخرجات غنية تتجاوز مجرد التصنيف الثنائي المجرد. يمكن صياغة الدالة للبحث عن التاريخ A2 في عمود العطلات، مع توجيهها لإرجاع اسم المناسبة الرسمية من العمود الملاصق (مثل “عيد الفطر” أو “رأس السنة الميلادية”) بدلاً من مجرد إظهار كلمة “عطلة”، مما يمنح التقرير بعداً توثيقياً واستعلامياً متقدماً يلبي متطلبات الإدارة التنفيذية.
تتجلى قوة دالة XLOOKUP في معاملها المدمج المخصص لمعالجة القيم المفقودة (if_not_found)، حيث يمكن كتابة الصيغة على النحو التالي:
=XLOOKUP(A2, $D$2:$D$9, $E$2:$E$9, "يوم عمل عادي", 0)
فإذا تطابق التاريخ، أعادت الدالة الاسم التوصيفي للعطلة من النطاق E2:E9، وإذا لم يتطابق، أرجعت مباشرة النص الافتراضي البديل دون الحاجة لتطويقها بدوال معالجة أخطاء إضافية كدالة IFERROR التي كانت تلازم دالة VLOOKUP التقليدية وتثقل بنية الحساب الرياضي.
5.3 تطبيق دالة SUMPRODUCT للمقارنات المصفوفية المتقدمة
تُمثل دالة SUMPRODUCT الأداة الكلاسيكية المفضلة لدى مهندسي النماذج المالية المتقدمة، لقدرتها الفائقة على معالجة العمليات المصفوفية المعقدة دون الحاجة لضغط مفاتيح التحكم بالمصفوفات (Ctrl + Shift + Enter). يمكن استخدام الدالة للتحقق من العطلات عبر الصيغة المصفوفية:
=SUMPRODUCT(--($D$2:$D$9 = A2)) > 0
حيث تقوم المقارنة الداخلية بتوليد مصفوفة من القيم المنطقية {TRUE; FALSE}، ثم تقوم علامة السالب المزدوجة (Unary Operator –) بتحويل تلك القيم المنطقية قسرياً إلى قيم حسابية ثنائية {1; 0}، لتقوم الدالة بجمعها وإرجاع المجموع النهائي.
تفتح دالة SUMPRODUCT آفاقاً فريدة عند الحاجة للتحقق من شروط متداخلة تتجاوز مجرد فحص يوم الإجازة المرجعي. فعلى سبيل المثال، يمكن دمج شرط يفحص ما إذا كان التاريخ A2 يُصادف يوم جمعة أو سبت بالتزامن مع كونه عطلة رسمية مسجلة في القائمة، وذلك بضرب المصفوفات المنطقية المتعددة داخل نفس الدالة. يوفر هذا النموذج الجبري قدرة فائقة على عزل حالات “العطلات المزدوجة” أو الإجازات التعويضية، وهو ما تفتقر إليه الدوال البسيطة، مما يجعلها أداة لا تُقدر بثمن في الأنظمة المالية الحساسة.
6. التكامل مع دوال أيام العمل الرسمية في إكسل
6.1 دمج قائمة العطلات مع دالة NETWORKDAYS
عندما ينتقل التحليل من مجرد فحص تاريخ فردي إلى حساب المدد الزمنية وفترات التشغيل الفعلية بين تاريخين، تبرز دالة NETWORKDAYS كواحدة من أهم الدوال التشغيلية في إكسل. تقوم هذه الدالة بحساب صافي عدد أيام العمل بين تاريخ بداية وتاريخ نهاية محددين، متجاهلة تلقائياً عطلات نهاية الأسبوع المعتادة (السبت والأحد في التقويم القياسي). وما يمنحها تكاملاً استثنائياً هو معاملها الثالث الاختياري [holidays]، والذي يستقبل مباشرة المصفوفة المرجعية لتواريخ العطلات التي أنشأناها ($D$2:$D$9).
بمجرد تمرير هذا النطاق، تقوم الدالة باستبعاد أي يوم عطلة رسمي يقع خلال الفترة الحسابية من صافي أيام العمل المتاحة، وتضمن في الوقت ذاته عدم خصم الإجازة مرتين إذا صادفت عطلة نهاية أسبوع قياسية. يمثل هذا التطبيق ركيزة أساسية في أقسام الموارد البشرية عند احتساب استحقاقات الإجازات السنوية، والخصومات الشهرية، وحساب أيام الحضور الفعلي لاحتساب الرواتب ومستحقات الإنتاجية، حيث يُلغي تماماً الحسابات اليدوية المعقدة التي تستهلك الوقت وتفتح الباب للاحتجاجات العمالية.
6.2 المرونة المتقدمة باستخدام دالة NETWORKDAYS.INTL
نظراً لأن عطلات نهاية الأسبوع تختلف جوهرياً بين الدول والثقافات التشغيلية؛ حيث تعتمد معظم الدول العربية والإسلامية يومي الجمعة والسبت كإجازة أسبوعية، أو الجمعة فقط في بعض المؤسسات، فقد طورت مايكروسوفت الدالة المتقدمة NETWORKDAYS.INTL لتوفير أقصى درجات المرونة الجغرافية. تتيح هذه الدالة للمستخدم تحديد هيكل عطلة نهاية الأسبوع بدقة بالغة عبر معاملها الثالث، سواء باختيار رمز رقمي مسبق الضبط (مثل الرقم 7 لعطلة الجمعة والسبت)، أو باستخدام مصفوفة نصية مكونة من سبعة أرقام ثنائية تغطي أيام الأسبوع من الاثنين إلى الأحد.
على سبيل المثال، للتحقق مما إذا كان يوم محدد A2 هو يوم عمل فعلي في بيئة تشغيل تعتمد الجمعة والسبت عطلة رسمية بالإضافة لقائمة العطلات المرجعية، يمكن استخدام الصيغة التحققية:
=NETWORKDAYS.INTL(A2, A2, 7, $D$2:$D$9) = 1
تقوم الدالة في هذه الحالة بحساب أيام العمل ليوم واحد فقط محصور بين A2 ونفسه؛ فإذا كان اليوم يوم عمل رسمي لم يقع في عطلة نهاية أسبوع مخصصة ولم يرد في قائمة العطلات، أعادت الدالة الرقم 1؛ أما إذا كان عطلة أسبوعية أو مناسبة رسمية مسجلة، فإنها ترجع صفراً. يدمج هذا المعيار كل أشكال الإجازات في فحص منطقي أحادي فائق البراعة والدقة.
6.3 توقع تواريخ التسليم عبر دالة WORKDAY.INTL
في سياق إدارة سلاسل الإمداد، وإدارة العمليات اللوجستية، وتطوير المشروعات الهندسية، لا يقتصر الهدف على حساب الأيام المنقضية، بل يمتد إلى التنبؤ الدقيق بمواعيد تسليم المنتجات أو إنهاء المراحل التشغيلية. تؤدي دالة WORKDAY.INTL هذه المهمة الرياضية بكفاءة متناهية، إذ تستقبل تاريخ البدء، وعدد أيام العمل المطلوبة لإنجاز المهمة، ونمط العطلة الأسبوعية، ونطاق العطلات الرسمية المرجعي، لتقوم تلقائياً بالقفز فوق كافة أيام الإجازات وحساب تاريخ التسليم الفعلي المكتمل.
يرتبط هذا التخطيط الزمني المنضبط بأبعاد إدارية ونفسية واسعة الأثر؛ حيث يُشير الباحثون في مجالات السلوك التنظيمي والضغوط المهنية إلى أن غموض المواعيد وتضارب التوقعات الزمنية بين الإدارة والموظفين يُعدان من المحركات الأساسية للاحتراق النفسي وتراجع الرضا الوظيفي. وتظهر الدراسات النفسية المهتمة بالتفكير التلقائي في الأحداث المستقبلية والتخطيط الحياتي كيف تؤثر الإدراكات الزمنية المنظمة على تقليل التوتر الذهني والارتقاء بالأداء (Warden et al., 2018). إن التحديد الآلي والشفاف لمواعيد التسليم يضمن حماية الكوادر التشغيلية من ضغوط العمل في الإجازات، ويمنح العملاء مواعيد استلام واقعية وقابلة للتنفيذ بنجاح واحترافية.
7. التمثيل البصري واستخدام التنسيق الشرطي لتمييز العطلات
7.1 إنشاء قاعدة تنسيق شرطي مبنية على الصيغة
يمثل التنسيق الشرطي (Conditional Formatting) الذراع البصري لأتمتة البيانات في إكسل، حيث يتيح للمحلل نقل البيانات من مجرد أرقام صامتة إلى لوحات معلومات مرئية تقرأ بالعين المجردة خلال أجزاء من الثانية. لتمييز خلايا التواريخ التي تُصادف عطلات رسمية بتنسيق مميز، نحدد عمود التواريخ (A2:A100)، ثم ننتقل إلى شريط الأدوات الرئيسي، ونختار “تنسيق شرطي” ثم “قاعدة جديدة” (New Rule)، ونحدد خيار “استخدام صيغة لتحديد الخلايا التي سيتم تنسيقها”.
ندخل في شريط الصيغة التعبير المنطقي التالي:
=COUNTIF($D$2:$D$9, A2)>0
يلاحظ هنا بدقة أن النطاق المرجعي للعطلات تم تثبيته بالكامل بواسطة علامات الدولار، بينما تُركت الخلية المستهدفة A2 كمرجع نسبي حر لكي تتدفق القاعدة وتفحص كل خلية على حدة نزولاً في العمود. بعد ذلك، ننقر على زر “تنسيق” (Format) لاختيار نمط بصري يبعث على الانتباه المريح، مثل ملء الخلية بلون باستيل هادئ وتعديل نمط الخط إلى عريض (Bold)، لتتحول كافة تواريخ العطلات فوراً إلى خلايا ملونة تميزها بدقة متناهية عن سائر أيام العمل العادية.

7.2 تلوين الصف بالكامل بناءً على حالة العطلة
في بيئات إدخال البيانات المزدحمة بالمهام ومسؤولي التنفيذ وتكاليف الموارد، لا يكون تلوين خلية التاريخ وحدها كافياً في كثير من الأحيان، بل تقتضي حاجة المشرفين تظليل الصف التشغيلي بأكمله لتمييز المهمة المتوقفة بسبب العطلة. لتحقيق هذا الهدف الهندسي في التنسيق البصري، نحدد نطاق الجدول التشغيلي بأكمله بدءاً من العمود الأول وحتى الأخير (مثلاً من A2 إلى F100)، ثم نفتح نافذة إنشاء قاعدة تنسيق شرطي جديدة مبنية على الصيغ الرياضية.
تكمن الحيلة الهندسية هنا في استخدام “المرجع المختلط” (Mixed Reference) عبر وضع علامة الدولار أمام حرف العمود فقط وتجريد رقم الصف منها، كما يلي:
=COUNTIF($D$2:$D$9, $A2)>0
يقوم هذا المرجع المختلط $A2 بإجبار محرك التنسيق الشرطي على الرجوع دوماً إلى قيمة عمود التاريخ A لفحص ما إذا كان التاريخ عطلة، بصرف النظر عن العمود الذي يتم تقييمه وتلوينه حالياً عبر الصف (سواء كان العمود B الخاص بالمهمة، أو C الخاص بالتكلفة)، مما ينتج عنه تلوين أفقي متسق وشامل لكامل بيانات الصف في اللحظة التي يتطابق فيها تاريخ الخلية A مع قائمة العطلات.
7.3 التنبيهات البصرية الديناميكية لتداخل المهام مع العطلات
يتيح التنسيق الشرطي المتقدم إنشاء طبقات تنبيهية تفاعلية تحذر مسؤولي التخطيط من التداخلات غير المقصودة بين تواريخ التسليم الحرجة وأيام الإجازات الرسمية. يمكن ضبط قواعد تنسيق متعددة تعتمد على صيغ مركبة تجمع بين دالة AND ودوال الفحص؛ بحيث إذا كان موعد تسليم المهمة يقع في يوم عطلة، وتزامن ذلك مع كون حالة المهمة مسجلة كـ “قيد التنفيذ” ولم تكتمل بعد، تومض الخلية تلقائياً بلون تحذيري أحمر ناصع يجذب الانتباه المباشر.
تسهم هذه المؤشرات البصرية الديناميكية في تقليل العبء المعرفي والإدراكي الملقى على عاتق مديري المشروعات، عبر نقل ثقل التفتيش والتدقيق من الذاكرة الإنسانية إلى شاشات التحليل المؤتمتة. إن إحاطة الفرق التنفيذية بهذه التنبيهات المبكرة يمنع حدوث اختناقات غير متوقعة في المواعيد النهائية، ويتيح لإدارات المشروعات اتخاذ قرارات تصحيحية استباقية مثل إعادة جدولة المهمة أو تفويضها قبل بدء الإجازة، مما يضفي على التقارير المعروضة أمام القيادات العليا طابعاً من الاحترافية العالية والجاهزية التشغيلية الدائمة.
8. استكشاف الأخطاء الشائعة وحلولها التقنية
8.1 مشكلات عدم تطابق تنسيق التواريخ والنصوص
تُعد معضلة “التواريخ المخزنة كنصوص” (Dates Stored as Text) العدو الخفي الأول لنماذج إكسل؛ حيث تبدو القيمة المدخلة في مظهرها الخارجي كتاريخ اعتيادي، لكنها في الذاكرة الحوسبية للبرنامج عبارة عن سلسلة محارف أبجدية جامدة خالية من أي قيمة تسلسلية رقمية. لتشخيص هذه العلة الخفية، يمكن استخدام الدوال الاختبارية المباشرة في خلية مساعدة: الصيغة =ISNUMBER(A2) التي يجب أن تُرجع TRUE إذا كان التاريخ سليماً، أو الصيغة =ISTEXT(A2) التي تفضح وجود الخطأ النصي بإرجاعها TRUE.
لعلاج هذه الإشكالية بأسلوب جذري، يمكن الاعتماد على أداة “نص إلى أعمدة” (Text to Columns) المدمجة في تبويب “بيانات”؛ فمن خلال تحديد العمود المعطوب واختيار هذه الأداة ثم النقر على “إنهاء” مباشرة، يقوم إكسل بإعادة تقييم شامل لكافة الخلايا وتحويلها فوراً إلى أرقام تسلسلية صحيحة. كما يمكن في الحلول البرمجية السريعة استخدام دالة DATEVALUE لتحويل التواريخ النصية المنعزلة داخل الصيغ، أو إجراء عملية حسابية صامتة لا تغير القيمة مثل ضرب الخلية بالرقم 1 (A2*1)، وهو ما يجبر البرنامج على كسر القالب النصي وتوليد الرقم التسلسلي المقابل بصورة فورية.
8.2 الأخطاء الناتجة عن مراجع النطاقات غير الثابتة
يحدث خطأ “انزلاق النطاق المرجعي” عندما يغفل المستخدم إدراج علامات التثبيت المطلق ($) حول نطاق قائمة العطلات في الصيغة الابتدائية. تتجلى أعراض هذا الخطأ التقني بطريقة مخادعة للغاية؛ حيث تبدو النتائج في الصفوف الأولى من الجدول صحيحة تماماً وتستجيب للاختبارات الأولية، ولكن كلما اتجهنا نحو الأسفل في الجدول، تبدأ الصيغة في تفويت أيام العطلات المسجلة في بدايات القائمة المرجعية، نظراً لأن النطاق ينحدر تدريجياً لأسفل مع كل عملية نسخ جديدة.
تستدعي معايير السلامة البرمجية للمؤسسات تفقد الصيغ عبر شريط الصيغ ومراجعة إحداثيات النطاقات، والتأكد من استخدام الصيغة المطلقة $D$2:$D$9 قبل تعميم النموذج ومشاركته عبر الشبكة الداخلية. ولتلافي السهو اليدوي تماماً، يوصى بالضغط على مفتاح F4 فور كتابة النطاق داخل محرر الصيغ، حيث يقوم إكسل بإدراج علامات الدولار تلقائياً حول الأعمدة والصفوف، مما يمنع انزلاقها ويحصن النتائج التشغيلية ضد التآكل المنطقي غير المرئي.
8.3 التعامل مع الخلايا الفارغة والبيانات المفقودة
من الثغرات المنطقية الكبرى التي يقع فيها مصممو الجداول هي إهمال معالجة “الخلايا الفارغة” في عمود التواريخ. فعندما تُترك خلية التاريخ A2 فارغة، يميل برنامج إكسل في بعض السياقات الرياضية والدوال التحققية إلى تفسير الفراغ على أنه الرقم صفر؛ وهو ما يقابل في نظام التواريخ تاريخ “00 يناير 1900”. فإذا تصادف وجود فراغ أو قيمة صفرية في النطاق المرجعي للعطلات، فقد تُرجع الصيغة خطأً توصيفياً بأن الخلية الفارغة تمثل “عطلة”، وهو ما يشوه التقارير الإحصائية النهائية.
لبناء صيغة حسابية دفاعية ومتماسكة لا تتأثر بالبيانات المفقودة، يجب دمج فحص تمهيدي يتحقق من امتلاء الخلية قبل الشروع في مطابقة العطلات، عبر توظيف دالة ISBLANK أو الشرط المنطقي المباشر A2=””، كما يلي:
=IF(A2="", "", IF(COUNTIF($D$2:$D$9, A2)>0, "عطلة", "يوم عمل"))
تضمن هذه الصياغة الوقائية بقاء الخلية الناتجة فارغة تماماً طالما لم يتم إدخال أي تاريخ في الخلية المقابلة، مما يمنع تشويه لوحات المؤشرات التشغيلية بالأخطاء الزائفة ويحافظ على النظافة الهيكلية للمخرجات الإحصائية.
9. تطوير النماذج باستخدام الجداول الديناميكية والنطاقات المسماة
9.1 تحويل نطاق العطلات إلى جدول إكسل ديناميكي (Excel Table)
يُعد تحويل النطاقات الثابتة إلى “جداول ديناميكية مهيكلة” عبر الضغط على الاختصار الشهير (Ctrl + T) نقلة نوعية في تصميم وتطوير النماذج الحسابية في إكسل. عندما نُحول قائمة العطلات إلى جدول رسمي ونطلق عليه اسماً برمجياً معبراً مثل HolidaysTable، فإننا نمنح النطاق القدرة على التوسع والانكماش الذاتي دون الحاجة لأي تعديل يدوي في الصيغ الرياضية؛ فبمجرد كتابة تاريخ عطلة جديدة في نهاية الجدول، يتم ابتلاعها تلقائياً داخل النطاق المعرف.
تتيح الجداول الرسمية استخدام ما يُعرف بـ “المراجع المهيكلة” (Structured References)، حيث يُعاد كتابة الصيغة الشرطية بطريقة نصية شديدة الوضوح تتطابق مع أفضل معايير هندسة البرمجيات، على النحو التالي:
=IF(COUNTIF(HolidaysTable[HolidayDate], [@TaskDate])>0, "عطلة", "يوم عمل")
يُزيل هذا الأسلوب تماماً القلق المرتبط بعلامات الدولار وانزلاق المراجع الحسابية، ويجعل الصيغ مقروءة بوضوح حتى لغير المتخصصين، فضلاً عن سهولة صيانة وتحديث النماذج عند انتقال إدارتها بين أعضاء الفريق المؤسسي المتعاقبين.
9.2 إنشاء وإدارة النطاقات المسماة (Named Ranges)
في الحالات التي يفضل فيها المحللون عدم استخدام الجداول المهيكلة للحفاظ على النمط الكلاسيكي لورقة العمل، تبرز أداة “النطاقات المسماة” كحل تقني عالي الأناقة لضبط المراجع المجمعة. يمكن تحديد نطاق العطلات D2:D9 وتسميته باسم وصفي ثابت وليكن HolidaysList عبر نافذة “إدارة الأسماء” (Name Manager) في تبويب الصيغ، لتصبح الإشارة إلى النطاق عبر كامل المصنف مرتبطة بهذا الاسم الرمزي المستقل.
تُصاغ المعادلة في هذه الحالة بصورة مبسطة وجذابة للغاية:
=IF(COUNTIF(HolidaysList, A2), "عطلة", "يوم عمل")
يعمل الاسم HolidaysList تلقائياً كمرجع مطلق غير قابل للانزلاق، مما يقضي نهائياً على أخطاء النسخ والتعبئة السريعة. كما تسهم النطاقات المسماة في خفض معدلات الخطأ البشري عند توثيق وتدقيق النماذج المالية المعقدة التي تخضع لمراجعات قانونية وتدقيق حسابي صارم من أطراف رقابية خارجية.
9.3 الربط مع مصادر بيانات خارجية لتحديث العطلات تلقائياً
للوصول إلى أعلى درجات النضج الرقمي والأتمتة المستدامة في المؤسسات الكبرى، يتم ربط جداول إكسل بمصادر بيانات سحابية خارجية لتحديث قوائم الإجازات دون أي تدخل يدوي سنوي. يتحقق ذلك عبر أداة استعلام وتكامل البيانات المتقدمة “Power Query”، والتي تتيح الاتصال المباشر بواجهات برمجة التطبيقات (APIs) الحكومية أو التقاويم المنشورة على هيئة جداول ويب حية، واستيراد تواريخ العطلات وتنقيتها وتفريغها تلقائياً داخل النموذج المؤسسي.
تضمن هذه البنية التحتية المتطورة استدامة النماذج لسنوات طويلة دون الحاجة لإعادة كتابة التواريخ في بداية كل عام جديد؛ إذ يكفي النقر على زر “تحديث الكل” (Refresh All) لتقوم أداة Power Query بالاتصال بالمصدر الخارجي، وسحب العطلات الرسمية الجديدة المعدلة بموجب القرارات الإدارية الطارئة، وإدراجها في الجدول المرجعي الداخلي. ينعكس هذا التحديث السحابي تلقائياً على كافة الصيغ والتنسيقات الشرطية المعتمدة عليه في مختلف أقسام المنظمة، محققاً بذلك الكفاءة التشغيلية المثلى والنزاهة الإدارية الشاملة للبيانات.
10. التطبيقات الإدارية والمؤسسية للتحقق من العطلات
10.1 إدارة كشوف الرواتب والعمل الإضافي (Overtime)
تُمثل أتمتة فحص العطلات عنصراً فائق الحساسية في دوائر الموارد البشرية والشؤون المالية، لكونها ترتبط مباشرة بحسابات التعويضات ومستحقات العمل الإضافي. تنص معظم قوانين العمل والمعاهدات العمالية الدولية على مضاعفة أجر ساعات العمل التي يؤديها الموظف خلال أيام الإجازات والعطلات الرسمية (بنسب تصل عادة إلى 150% أو 200% مقارنة بيوم العمل الاعتيادي). يؤدي وجود صيغة فحص مؤتمتة وموثوقة إلى الربط الرياضي المباشر بين سجلات أجهزة البصمة وقائمة العطلات لضمان احتساب تلك المضاعفات بدقة متناهية دون زيادة ترهق المنشأة أو نقصان يجور على حقوق العاملين.
يُسهم هذا الربط المالي المنضبط في تجنب النزاعات العمالية والقضايا القانونية المعقدة التي قد تنشأ عن الأخطاء التقديرية اليدوية في كشوف المرتبات الشهرية. إن بناء ملف إكسل مالي يعتمد على قواعد بيانات غير قابلة للشك، مدعوماً بفحص برمجي صارم لأيام الإجازات وتفاصيل العمل الإضافي، يمنح المؤسسة مصداقية تشغيلية وشفافية إدارية تعزز من مستويات الرضا المؤسسي وتضمن الامتثال الكامل للتشريعات التنظيمية المحلية.
10.2 إدارة وتوزيع المناوبات والورديات التشغيلية
في المنشآت الحيوية التي لا تتوقف عملياتها التشغيلية على مدار الساعة—كالمستشفيات، والمراكز الأمنية، ومحطات توليد الطاقة، ومراكز الاستجابة للطوارئ—يُمثل توزيع جداول المناوبات أثناء العطلات الرسمية تحدياً إدارياً وتنظيمياً معقداً. تتطلب هذه البيئات الحفاظ على مستويات تغطية تشغيلية محكمة للمرافق الحساسة، مع مراعاة العدالة في توزيع ساعات العمل خلال المناسبات والأعياد الدينية والوطنية الكبرى بين كافة الكوادر البشرية المتاحة دون تمييز أو تحيز بشري.
تؤدي النماذج المبرمجة لفحص وتصنيف التواريخ دوراً محورياً في توزيع هذا العبء الوظيفي بنزاهة وتوازن عبر مصفوفة استحقاقات واضحة؛ حيث يتم تتبع عدد الورديات التي قضاها كل موظف في أيام الإجازات مقارنة بزملائه لضمان التكافؤ التام. يمنع هذا الأسلوب العلمي المبني على البيانات وقوع الإرهاق الوظيفي الشديد والتدهور النفسي الذي يصيب الكوادر عند تكليفهم بمناوبات عمل مجهدة ومتتالية في أوقات الإجازات الرسمية، مما ينعكس بدوره على رفع جودة الخدمات الحيوية المقدمة وسلامة المنظومة بأكملها.
10.3 بناء لوحات المتابعة الزمنية للمشاريع الكبرى
تعتمد الإدارات الاستراتيجية ومكاتب إدارة المشاريع (PMO) في رصد وتوجيه المشروعات الكبرى على لوحات التحكم التفاعلية ومخططات جانت (Gantt Charts) التي توضح المسار الحرج (Critical Path) ونسب الإنجاز المحققة. إن تغذية هذه اللوحات ببيانات زمنية دقيقة تراعي توقف الأعمال في فترات العطلات الرسمية يُعد شرطاً حاسماً لتقديم مؤشرات أداء واقعية وقابلة للتطبيق العملي، وتفادي الانحرافات الوهمية في معدلات التقدم الميداني.
عندما تُدرج الصيغ المؤتمتة لفحص العطلات في صلب محركات الجدولة الخاصة بالمشاريع، تكتسب التوقعات الزمنية دقة استثنائية تمكن صناع القرار والإدارة التنفيذية من التنبؤ الصادق بمواعيد تسليم المراحل الإنشائية أو التقنية دون مفاجآت معطلة. هذا المستوى الرفيع من النضج التحليلي داخل جداول إكسل يرتقي بالبيانات المؤسسية من مجرد جداول حسابية روتينية إلى أدوات استراتيجية ذات قيمة مضافة تدعم اتخاذ القرار وتضمن تحقيق الأهداف بكفاءة واقتدار.
خاتمة
يمثل التحديد الآلي والمنطقي لما إذا كان التاريخ يُمثل عطلة رسمية في برنامج مايكروسوفت إكسل مهارة تقنية جوهرية تتجاوز في أثرها حدود المعالجة الحسابية البسيطة لتشكل أساساً صلباً لحوكمة الأعمال، وإدارة الموارد، وحماية النماذج التشغيلية من الأخطاء البشرية المكلفة. وكما اتضح من فصول هذا الدليل، فإن إكسل يوفر ترسانة واسعة ومتنوعة من الأدوات التي تتدرج من الصيغ الكلاسيكية الرشيقة مثل دمج IF مع COUNTIF أو MATCH، وصولاً إلى الدوال الجبرية المتقدمة مثل SUMPRODUCT والدوال الزمنية الدولية مثل NETWORKDAYS.INTL و WORKDAY.INTL القادرة على التعامل مع تعقيدات بيئات العمل متعددة الثقافات بدقة متناهية.
إن الانتقال بالنماذج الرياضية من الجداول الممتدة التقليدية ذات النطاقات الصامتة إلى النماذج الديناميكية المؤتمتة المعتمدة على المراجع المهيكلة والتنسيق الشرطي التفاعلي والتحديث السحابي عبر Power Query يُعد المسار الأمثل لبناء بيئات تشغيلية خالية من العيوب الحسابية والنزاعات الإدارية. ومن خلال الفهم المتعمق للأساس الرقمي التسلسلي للتواريخ وتطبيق أساليب الفحص الدفاعي الصارم، يستطيع المحللون ومديرو المشاريع إرساء دعائم متينة تضمن كفاءة استغلال الوقت، والارتقاء بنزاهة البيانات، ودعم اتخاذ القرارات التنفيذية المبنية على الواقع الميداني الراسخ بأعلى معايير الدقة والاحترافية العالمية.
المراجع
David Alan Dunning, Chip Heath, Jerry M. Suls (2004). Flawed Self-Assessment. Gothic.net. https://doi.org/10.1111/j.1529-1006.2004.00018.x
Jeff J. S. Huang, Eddie Yan, Gifford K. Cheung, Nachiappan Nagappan, Thomas Zimmermann (2017). Master Maker: Understanding Gaming Skill Through Practice and Habit From Gameplay Behavior. Topics in Cognitive Science. https://doi.org/10.1111/tops.12251
Elizabeth Ann Warden, Benjamin Plimpton, Lia Kvavilashvili (2018). Absence of age effects on spontaneous past and future thinking in daily life. Psychological Research. https://doi.org/10.1007/s00426-018-1103-7
