تشكّل إدارة الوقت وحساب الفترات الزمنية ركيزة بنيوية في هندسة البرمجيات وتطوير الحلول المؤسسية عبر جداول البيانات المتقدمة. وفي إطار بيئة مايكروسوفت إكسيل، لا تتوقف العمليات الحسابية عند حدود الجمع والطرح الحسابي البسيط للقيم العددية، بل تمتد لتشمل معالجة التعقيدات التقويمية التي تحكم بيئات الأعمال الواقعية، كاستثناء العطلات الأسبوعية الرسمية والإجازات الدورية والطارئة. وتأتي لغة Visual Basic for Applications (VBA) لتمنح المطورين والمحللين قدرة فائقة على أتمتة هذه المنظومات الحسابية الدقيقة، محولة النماذج الثابتة إلى كائنات ديناميكية قادرة على معالجة آلاف السجلات الزمنية في أجزاء من الثانية دون تدخل بشري يدوي عرضة للزلل والخطأ.
تعتبر دالة WorkDay من الأدوات الخوارزمية المركزية التي تقدمها مايكروسوفت لحل معضلة إزاحة التواريخ التشغيلية، حيث تتيح للمستخدم الانتقال عبر خط الزمن الرياضي لتقدير مواعيد التسليم وانطلاق المهام مع إسقاط عطلات نهاية الأسبوع الثابتة تلقائياً وأي أيام عطلات إضافية يتم تمريرها إلى منطق الدالة. ومع ذلك، فإن الانتقال من استخدام هذه الدالة على مستوى واجهة المستخدم الرسومية داخل خلايا أوراق العمل إلى استدعائها برمجياً داخل كود VBA يتطلب فهماً عميقاً لطبقات الربط البرمجي، وطريقة إدارة الأنواع البيانية، وكيفية التعامل مع كائنات التطبيق الوسيطة مثل كائن WorksheetFunction وسلوك الذاكرة الموجه نحو المعالجة الدفعية.
يهدف هذا الدليل المرجعي الموسع إلى تقديم تشريح تحليلي شامل لآليات توظيف دالة WorkDay في بيئة VBA، بدءاً من تفكيك جذورها الرياضية والمنطقية، مروراً بهندسة الشيفرات البرمجية القياسية، والتعامل مع الأرقام التسلسلية للتواريخ، وتضمين مصفوفات الإجازات المعقدة، وانتهاءً بتطبيق استراتيجيات التحسين الحاسوبي المتقدمة، وبناء الدوال المخصصة لمعالجة أضخم قواعد البيانات في المؤسسات المعاصرة بأسلوب أكاديمي تقني رصين.
1. مقدمة تأصيلية لدالة WorkDay في بيئة Visual Basic for Applications (VBA)
1.1 المفهوم الرياضي والمنطقي لاحتساب أيام العمل
يقوم المفهوم الرياضي لاحتساب أيام العمل على فكرة الفلترة الزمنية المستمرة لخط التقويم الطبيعي. في الرياضيات التقويمية، يتكون الأسبوع المدني من سبعة أيام متتالية، غير أن التقويم الإنتاجي أو التشغيلي في معظم المنظمات يقتصر على دورة خماسية تنحسر فيها أيام الإنتاج الفعلي لتستبعد يومين ثابتين هما عطلة نهاية الأسبوع؛ والتي تعتمد قياسياً في دالة WorkDay بيومي السبت والأحد. ومن منظور خوارزمي، لا يمكن الاكتفاء بعملية إضافة عددية مجردة إلى التواريخ، لأن إضافة عشرة أيام على سبيل المثال إلى تاريخ معين لا تعني مرور عشرة أيام تقويمية، بل تتطلب خوارزمية إزاحة تقفز دورياً فوق الفترات غير الإنتاجية دون احتسابها ضمن العداد الزمني.
تعتمد الفلسفة الخوارزمية التي تطبقها بيئة إكسيل لمعالجة هذه الإزاحة على تقسيم المسار الزمني إلى خطوات مفردة ذات قيمة منطقية (Boolean Test). عند الانطلاق من تاريخ مرجعي، تقوم الدالة باختبار اليوم التالي: فإذا كان اليوم يمثل يوم عمل (قيمة منطقية صائبة)، يتم إنقاص عداد الأيام المطلوبة بمقدار واحد والتقدم خطوة إلى الأمام؛ أما إذا كان اليوم عطلة أسبوعية أو إجازة رسمية، فيتم القفز عنه دون تعديل قيمة العداد، وتستمر هذه العملية التكرارية حتى يصل العداد إلى الصفر التام. تضمن هذه الآلية عدم تأثر الجداول الزمنية بالتقلبات الناتجة عن تباين مواقع نهايات الأسابيع في الشهور المختلفة.
تتجلى أهمية هذه النمذجة الدقيقة في إدارة المشاريع الهندسية والمالية الكبرى، حيث ترتبط العقود والمستحقات وجداول التسليم بغرامات تأخير تحسب بناءً على أيام العمل الفعلية وليس الأيام التقويمية المطلقة. وأي خطأ بسيط في تقدير تاريخ انتهاء النشاط الحرج في شبكة المشروع قد يقود إلى اضطراب سلاسل الإمداد وتكبيد المنشأة خسائر مالية جسيمة نتيجة قراءات غير دقيقة لتواريخ الاستحقاق والتسليم المبرمجة مسبقاً.
1.2 التمييز بين دوال ورقة العمل المباشرة وكائنات WorksheetFunction
تحتوي لغة VBA على مجموعة من الدوال البنائية المضمنة في نواتها البرمجية الأصلية (Intrinsic Functions)، مثل دالة DateAdd ودالة DateSerial ودالة DatePart. هذه الدوال تعمل بصورة مباشرة داخل مفسر اللغة وتتميز بسرعة تنفيذ فائقة لأنها لا تحتاج إلى التخاطب مع طبقات واجهة المستخدم في إكسيل. ومع ذلك، تفتقر النواة الأصلية للغة VBA إلى دالة مدمجة باسم WorkDay متخصصة في إسقاط العطلات، مما يفرض على المطور استعارة الدالة من طبقة ورقة العمل الخارجية بواسطة استدعاء الكائن الوسيط Application.WorksheetFunction.
يمثل كائن WorksheetFunction جسراً برمجياً يربط بين بيئة تشغيل الكود المصدري ومكتبة الحسابات التحليلية الضخمة المتوفرة في تطبيق إكسيل. عند كتابة الصيغة مباشرة داخل الخلية بصيغة =WORKDAY(...)، يتولى محرك الجداول الحسابية تحليل المدخلات وتحديث الخلية تلقائياً وفق آلية الترابط الدائري وإعادة الحساب الشاملة. أما عند استدعائها برمجياً داخل VBA، فإن المطور يستفيد من منطق الدالة المحكم لتوليد قيمة مجردة تُخزن مؤقتاً في ذاكرة الوصول العشوائي (RAM) أو تُسند لمتغير محدد، دون إثقال المصنف بأعباء الصيغ الحسابية الحية التي قد تستهلك طاقة المعالجة وتزيد من حجم الملف عند تكرارها لآلاف المرات.
ومع ذلك، ينبغي مراعاة الخصائص التشغيلية لهذا الكائن وحدود صلاحياته. فاستدعاء الدوال عبر WorksheetFunction يفرض نمط معالجة متشدداً للأخطاء؛ ففي حال تمرير معامل غير صالح للدالة، يتم إطلاق خطأ وقت تشغيل برقم (Runtime Error 1004)، مما يوقف تنفيذ الماكرو ما لم تكن هناك بنية معالجة أخطاء محكمة. يختلف هذا السلوك عن الاستدعاء المتأخر المباشر عبر كائن Application.WorkDay دون ذكر WorksheetFunction، والذي يعيد خطأ قابلاً للتخزين في متغير من نوع Variant دون انهيار تسلسل تنفيذ الشيفرة، وهو فارق جوهري ينبغي على مهندسي النظم إدراكه بدقة.
1.3 الأهمية البرمجية لأتمتة حسابات الجداول الزمنية
يوفر الاعتماد على الأتمتة البرمجية لحساب التواريخ المستهدفة قفزة نوعية في كفاءة المؤسسات الإدارية والتنفيذية. فالعمليات الحسابية اليدوية للتواريخ، حتى وإن اعتمدت على الجداول المطبوعة أو الملاحظات التقويمية، تظل عرضة للخطأ البشري الناتج عن السهو أو الحساب الخاطئ للسنوات الكبيسة وعطلات الأعياد المتغيرة. ومن خلال دمج دالة WorkDay داخل إجراءات VBA القياسية، تصبح المنظومة قادرة على فرض التوافق الصارم مع اللوائح الإدارية دون السماح بحدوث تباينات فردية بين الموظفين.
إضافة إلى ذلك، تتفوق المعالجة الآلية البرمجية في معالجة كميات البيانات الهائلة عبر أسلوب المعالجة الدفعية (Batch Processing). ففي المؤسسات المصرفية أو شركات الشحن اللوجستي العالمية التي تدير مئات الآلاف من بوالص الشحن والمعاملات الائتمانية يومياً، يصبح الحساب اليدوي أو حتى السحب التقليدي للصيغ الحسابية عبر الخلايا أمراً عاجزاً عن مواكبة التدفق السريع للبيانات، فضلاً عما يسببه من تجميد لذاكرة التطبيق. وبالمقابل، يستطيع كود VBA مهيأ بعناية تقييم وتعديل جداول زمنية تتضمن عشرات الآلاف من السجلات في بضع ثوانٍ معدودة.
تتجلى هذه الأهمية أيضاً في مرونة بناء إجراءات تشغيل آلية تتكيف مع المعطيات المتغيرة للشركات. إذ يمكن دمج الدالة ضمن خوارزميات أكبر ترتبط بقواعد بيانات خارجية، كأنظمة تخطيط موارد المؤسسات (ERP)، حيث يتم استيراد تواريخ البدء وحساب تواريخ الاستحقاق تلقائياً فور نزول البيانات، ثم إرسال تنبيهات بريدية بالبريد الإلكتروني للجهات المعنية بمجرد اقتراب انتهاء فترات العمل المحددة، مما يخلق بيئة متكاملة تدار ذاتياً بأعلى درجات الانضباط التقني.
2. البنية النحوية والتركيب الدلالي لدالة WorkDay في كود VBA
2.1 تفكيك الوسائط الإلزامية لدالة WorksheetFunction.WorkDay
تستلزم البنية النحوية لدالة WorkDay عند استدعائها عبر مكتبة WorksheetFunction تزويدها بحد أدنى من المعاملات لضمان عملها المنطقي السليم، وتتمثل في وسيطتين رئيسيتين إلزاميتين وفق الترتيب الصارم التالي:
WorksheetFunction.WorkDay(Arg1, Arg2, [Arg3])
تمثل الوسيطة الأولى (Arg1) والمعروفة بـ Start_Date، تاريخ البداية المرجعي الذي تنطلق منه الخوارزمية في عد الأيام. يجب أن يعبر هذا المعامل عن تاريخ صالح معترف به من قبل بيئة تشغيل النظام، إما كقيمة تسلسلية رقمية صحيحة، أو كمتغير تاريخي صريح تم تعريفه بنوع Date، أو ككائن خلية مرجعية يحمل تاريخاً صحيحاً. إن تمرير أي قيمة نصية غير قابلة للتحويل إلى صيغة زمنية صحيحة في هذا المعامل يؤدي فوراً إلى فشل الدالة وإيقاف التشغيل نتيجة عدم القدرة على تحديد نقطة الارتكاز التقويمية.
أما الوسيطة الثانية (Arg2) والمعروفة بـ Days، فهي تمثل عدد أيام العمل الفردية المراد إضافتها أو طرحها من تاريخ البداية. وتتطلب هذه الوسيطة قيمة عددية صحيحة موجبة أو سالبة؛ فالأعداد الموجبة تدفع خط الحساب إلى الأمام لتحديد تواريخ التسليم المستقبلية، بينما تعمل الأعداد السالبة على إرجاع التاريخ إلى الوراء لحساب مواعيد الإطلاق من المواعيد النهائية المحددة مسبقاً. وفي حال تمرير قيمة عشرية أو كسرية، يقوم المحرك الداخلي بإسقاط الجزء العشري واقتطاع الجزء الصحيح فقط (Truncation) دون تقريب رياضي، مما يحافظ على تكامل العدد الفعلي لأيام العمل.
2.2 دور الوسيطة الاختيارية الخاصة بالعطلات الرسمية (Holidays)
تمثل الوسيطة الثالثة الاختيارية [Holidays] المتغير التعديلي الأهم في تخصيص عمل الدالة، إذ تتيح استبعاد أيام محددة خارج نطاق عطلات نهاية الأسبوع المعتادة (السبت والأحد). في بيئة الأعمال الحقيقية، لا تقتصر أيام التوقف عن الإنتاج على عطلات نهاية الأسبوع، بل تشمل الإجازات الوطنية والدينية والمناسبات الرسمية التي تعطل فيها المؤسسات، وهنا يأتي دور هذه الوسيطة لضمان ألا تقع مخرجات الدالة في أي من تلك الأيام المحددة مسبقاً.
تتمتع هذه الوسيطة بمرونة دلالية وبرمجية بالغة في كود VBA، إذ يمكن تمريرها عبر عدة هياكل بيانات متباينة وفقاً لاحتياجات التطبيق ومصدر البيانات. فيمكن أن تكون الوسيطة عبارة عن كائن نطاق خلايا صريح من ورقة العمل مثل Range("D2:D10") يحتوي على قائمة بالتواريخ المراد استثناؤها، أو يمكن تمريرها كمصفوفة أحادية البعد محجوزة في ذاكرة الكود البرمجي ومحملة بقيم التاريخ التسلسلية، أو حتى تمرير تاريخ منفرد كمتغير مفرد إذا كانت العطلة المستهدفة يوماً وحيداً.
عندما تباشر الدالة عملية الإزاحة الزمنية، فإنها تفحص كل يوم عمل مستهدف للتأكد من عدم وروده ضمن القائمة المعطاة في وسيطة العطلات. فإذا تصادف أن كان اليوم يوم عمل اعتيادي (كأن يكون يوم ثلاثاء مثلاً) ولكنه مسجل في مصفوفة الإجازات، تتخطاه الدالة بصورة آلية دون إنقاص العداد، مما يضمن أن الناتج النهائي سيمثل حصراً يوماً يتاح فيه العمل والإنتاج وفق المنظومة المعتمدة في المؤسسة.
2.3 متطلبات التوافق الزمني والأنماط البيانية للمدخلات
يتطلب التعامل مع البيانات الزمنية في بيئة البرمجة الحذر الشديد تجاه الأنماط والأنواع المستخدمة (Data Types). يوصى دائماً داخل كود VBA بتعريف المتغيرات التي تستقبل أو تمرر التواريخ باستخدام النمط الصريح Date أو النمط العددي المزدوج Double. فالاعتماد على المتغيرات النصية (Strings) في تمثيل التواريخ يعد من أخطر الممارسات البرمجية التي تقود إلى أخطاء كارثية صامتة، نظراً لاختلاف ترتيب قراءة الأيام والشهور بين الإعدادات الإقليمية الأمريكية (الشهر أولاً: MM/DD/YYYY) والإعدادات الإقليمية الأوروبية والشرق أوسطية (اليوم أولاً: DD/MM/YYYY).
لتفادي هذا التعارض، يجب التحقق من صحة المدخلات قبل دفعها إلى دالة WorkDay باستخدام دوال الفحص البنائية مثل IsDate()، للتأكد من أن القيمة المراد تمريرها تشكل تاريخاً رياضياً صالحاً. وإذا دعت الضرورة لتحويل نص إلى تاريخ، ينبغي اللجوء إلى دوال بناء التواريخ المستقلة عن الإعدادات الإقليمية مثل DateSerial(Year, Month, Day)، حيث يتم تحديد السنة والشهر واليوم بشكل مستقل لا يقبل اللبس من قبل مفسر اللغة، مما يضمن ثبات مخرجات الكود على جميع الأجهزة بغض النظر عن لغة واجهة نظام التشغيل.
علاوة على ذلك، ينبغي مراعاة الحدود الزمنية المدعومة في معايير مايكروسوفت إكسيل، حيث تعتمد المنظومة تقويماً يبدأ تسلسله من تاريخ الأول من يناير لعام 1900 (أو 1904 في حال تفعيل نظام ماك التاريخي القديم). وأي محاولة لتمرير تواريخ تسبق هذا الإطار الزمني ستقود حتماً إلى فشل الدالة البرمجية وإرجاع خطأ تجاوز النطاق، وهو ما يستلزم ضبط حدود التحقق في الأنظمة الأرشيفية التي تتعامل مع أزمنة تاريخية متباعدة.
3. الإعداد الهيكلي لبيئة العمل ومصنف إكسيل
3.1 تهيئة محرر الفيجوال بيسك (VBE) وإدراج النماذج البرمجية
للانطلاق في التطبيق العملي لبناء وتطوير إجراءات حساب أيام العمل، يتعين أولاً تهيئة بيئة العمل البرمجية داخل مصنف إكسيل. تبدأ هذه العملية بفتح مصنف جديد وحفظه بصيغة تدعم الماكرو؛ وهي الصيغة ذات الامتداد .xlsm أو الصيغة الثنائية .xlsb. هذا الاختيار الهيكلي يمثل متطلباً تشغيلياً إلزامياً؛ إذ إن حفظ الملف بالصيغة الافتراضية .xlsx سيؤدي تلقائياً إلى تجريد المصنف من كافة الشيفرات البرمجية المكتوبة عند الإغلاق، مما يضيع الجهد التطويري بالكامل.
يتم الدخول إلى محرر Visual Basic Editor (VBE) بالضغط على مفتاحي Alt + F11 من لوحة المفاتيح، أو عبر تفعيل تبويب المطور (Developer Tab) من شريط الأدوات الرئيسي والنقر على أيقونة Visual Basic. وبمجرد ظهور النافذة المتكاملة للمحرر، ينبغي إدراج وحدة نمطية قياسية جديدة (Standard Module) من خلال القائمة العلوية Insert -> Module. هذا النموذج القياسي هو الحاوية الآمنة التي تستقر فيها الإجراءات الفرعية العامة (Public Subs) لتكون متاحة للتنفيذ في أي مكان داخل التطبيق.
من الممارسات البرمجية الصارمة التي ينبغي تطبيقها فور فتح الوحدة النمطية كتابة العبارة التالية في السطر الأول على الإطلاق:
Option Explicit
تفرض هذه التعليمة على المطور الإعلان الصريح المسبق عن كافة المتغيرات قبل استخدامها داخل الشيفرة. وهذا الإجراء البسيط يمنع حدوث أخطاء خفية ناتجة عن الأخطاء الإملائية في أسماء المتغيرات (Typographical Errors)، حيث يقوم المترجم بإيقاف الكود فوراً وتنبيه المطور إلى المتغير المجهول، وهو أمر بالغ الأهمية عند التعامل مع المصفوفات والمؤشرات الحسابية المعقدة الخاصة بالجداول الزمنية.

3.2 تصميم مصفوفة البيانات الأساسية في ورقة العمل
يتطلب التطبيق المنظم تهيئة بنية جدولية نظيفة داخل ورقة العمل (ولتكن الورقة المسماة افتراضياً Sheet1). يتضمن هذا التصميم إنشاء جدول مكون من ثلاثة أعمدة رئيسية مخصصة لمعالجة دورة حياة المشروع، وفق التقسيم الوظيفي التالي:
- العمود الأول (A): يُخصص لتدوين تواريخ البداية (Start Date)، حيث توضع الترويسة في الخلية A1، وتُرتب تواريخ انطلاق المهام في الخلايا اللاحقة من A2 إلى A10 وما بعدها.
- العمود الثاني (B): يُخصص لحفظ عدد أيام العمل المستهدفة (Work Days)، مع وضع الترويسة في الخلية B1، وتسجيل المدد الزمنية المطلوبة لإنجاز كل مهمة في الخلايا المقابلة.
- العمود الثالث (C): يُحدد لاستقبال النتائج المحسوبة آلياً بواسطة كود الماكرو (End Date)، حاملاً الترويسة في الخلية C1، وتُترك خلاياه فارغة بانتظار تشغيل الإجراء البرمجي ليقوم بملئها بالتواريخ الدقيقة.
يُراعى عند إدخال البيانات في ورقة العمل الابتعاد تماماً عن دمج الخلايا (Merged Cells) ضمن نطاق البيانات النشط. يمثل دمج الخلايا عائقاً بنيوياً في البرمجة يربك عمليات الإشارة إلى المواقع عبر الكائن Range، حيث يؤدي دمج خليتين إلى جعل القيمة الحقيقية مخزنة في الخلية العلوية اليسرى فقط، بينما تصبح باقي الخلايا المدمجة فارغة منطقياً، مما يسبب اختلالاً كبيراً في حلقات التكرار البرمجية التي تعتمد على قراءة الخلايا بشكل تسلسلي.
3.3 تجهيز السجلات التمثيلية وتحديد نطاق المعالجة

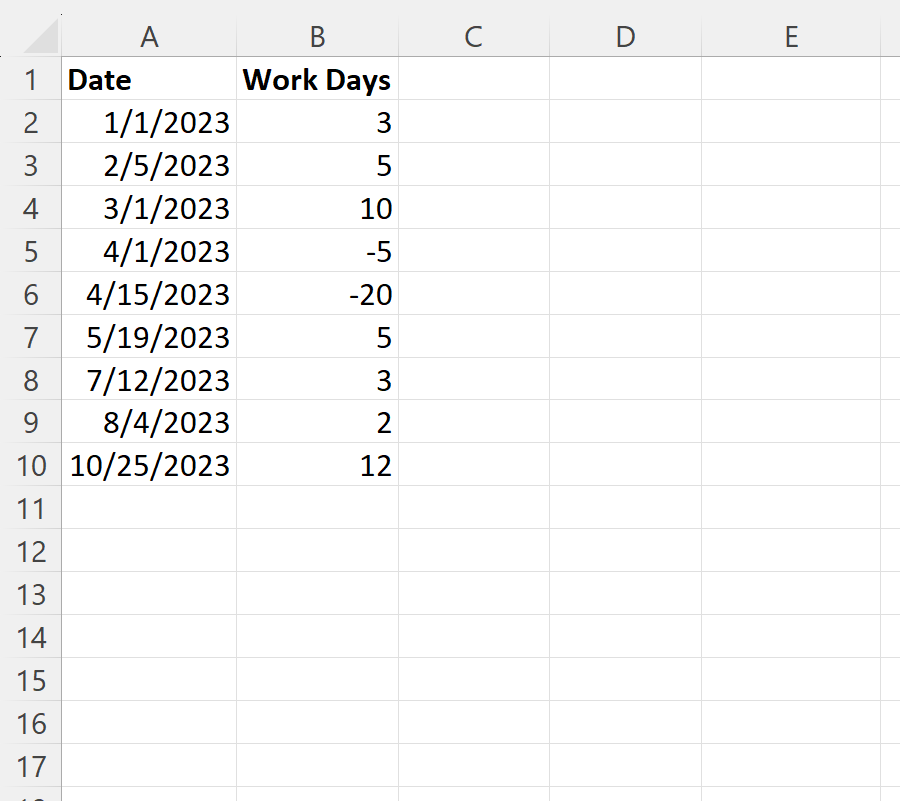

لضمان اختبار الكود البرمجي واختبار دقته المنطقية، يتم ملء النطاق من A2 إلى A10 بتواريخ تمثيلية تحاكي مواقف تشغيلية حقيقية ومتنوعة. ينبغي تضمين تواريخ تبدأ في منتصف الأسبوع (مثل أيام الثلاثاء)، وأخرى تبدأ في أيام تسبق عطلة نهاية الأسبوع مباشرة (مثل أيام الخميس والجمعة)، وذلك لرصد كفاءة الخوارزمية في تجاوز يومي السبت والأحد بدقة تامة وبأعداد مختلفة من الأيام المقترحة في العمود B.
في العمود B، تُدرج أرقام تشغيلية متفاوتة؛ فمثلاً توضع مهمة تحتاج 5 أيام عمل، ومهمة أخرى تحتاج 10 أيام، وأخرى تحتاج يوماً واحداً فقط. هذا التنوع يضمن تغطية سيناريوهات مختلفة للإزاحة؛ فإضافة 5 أيام عمل تبدأ من يوم الجمعة ستؤدي حتماً إلى قفز عطلة نهاية الأسبوع الأولى وصولاً إلى الجمعة التالية، وهي فروقات دقيقة تبرز كفاءة الدالة وتثبت صحة الإعداد الأولي للمصفوفة.
يتم فحص النطاق الجغرافي للبيانات بعناية للتأكد من خلوه من أي مدخلات عشوائية أو نصوص غير مفهومة في أعمدة الأيام، مع التأكد من أن التنسيق الظاهري الأولي للعمود A يعكس التواريخ بشكل سليم، حتى يتمكن الكود من قراءة محتويات الخلايا كقيم زمنية أو أرقام تسلسلية دون الاصطدام بتناقضات بين الأنماط في الذاكرة أثناء بدء عملية التشغيل.
4. التحليل التفصيلي للإجراء الفرعي القياسي (Sub AddWorkDays)
4.1 الإعلان عن المتغيرات وحجز المساحات التخزينية في الذاكرة
تبدأ كتابة الإجراء الفرعي القياسي بتسمية الإجراء باسم ذي دلالة وظيفية واضحة، وليكن Sub AddWorkDays(). وفي السطور الأولى لهذا الإجراء، يتم حجز المتغيرات اللازمة لتنفيذ العمليات الحسابية داخل ذاكرة الوصول العشوائي (RAM) عبر استخدام الكلمة المفتاحية Dim، وتحديد النمط البياني لكل متغير لضمان الاستخدام الأمثل لموارد الحاسوب وتجنب إهدار المساحة التخزينية.
يعرّف المتغير الخاص بعداد الدورة التكرارية، والذي يطلق عليه برمجياً عادة الرمز i، باستخدام نوع البيانات Long بدلاً من Integer. ورغم أن النطاق التجريبي الحالي يشمل الصفوف من 2 إلى 10 فقط، إلا أن استخدام النمط Long يعتبر معياراً احترافياً في برمجة إكسيل؛ فالنمط Integer محصور في نطاق عددي لا يتجاوز 32,767، مما يؤدي إلى حدوث فيض رقمي (Overflow Error) إذا امتدت البيانات في أوراق العمل الحديثة إلى مئات الآلاف من الصفوف، في حين يستطيع النمط Long تغطية أكثر من ملياري صف بكفاءة تامة ودون إجهاد حاسوبي.
يمكن أيضاً تعريف متغيرات وسيطة إضافية لاستقبال تواريخ البداية وعدد الأيام لزيادة وضوح الشيفرة وتسهيل عمليات تصحيح الأخطاء (Debugging)، مثل تعريف المتغير StartDate As Date والمتغير DaysCount As Long. يمنح هذا التحديد الدقيق المفسر البرمجي القدرة على التخصيص المسبق للحجم المطلوب في الذاكرة وتنفيذ العمليات بأعلى سرعة ممكنة دون الحاجة إلى التخمين المستمر للأنماط كما يحدث عند ترك المتغيرات بنوع Variant العام.
4.2 هندسة حلقة التكرار (For…Next) لمعالجة الصفوف المتتابعة
تمثل حلقة التكرار For...Next العمود الفقري لمعالجة السجلات المتتالية في جداول البيانات. تعتمد هذه الحلقة على توجيه المؤشر البرمجي لزيارة كل صف في النطاق بصورة تسلسلية، وقراءة بياناته، وإجراء العملية الحسابية، ثم الانتقال تلقائياً إلى الصف الذي يليه حتى الوصول إلى النقطة الختامية المحددة سلفاً في الكود.
تتم صياغة بداية الحلقة التكرارية بالسطر البرمجي:
For i = 2 To 10
يشير هذا السطر إلى أن المتغير i سيبدأ بقيمة عددية تساوي 2 (وهو رقم الصف الأول للبيانات الفعلية بعد سطر الترويسة)، وسيتدرج بزيادة تلقائية مقدارها واحد في كل دورة حتى يصل إلى الصف العاشر. داخل حدود هذه الحلقة، يتم حصر الأوامر البرمجية التي يجب تطبيقها على كل صف بمفرده، مما يضمن خضوع كل مدخل للتحليل ذاته.
تُختتم بنية الحلقة دائماً بالتعليمة:
Next i
تعيد هذه العبارة توجيه دفة التنفيذ إلى مطلع الحلقة لرفع قيمة العداد i بمقدار واحد وفحص ما إذا كان لا يزال ضمن الحدود المسموح بها (أقل من أو يساوي 10). وفي حال تجاوزه لهذه القيمة، تنكسر الحلقة التكرارية ويخرج المعالج لمواصلة قراءة الأسطر البرمجية المتبقية خارج الحلقة، مما يمنح الكود تسلسلاً منطقياً انسيابياً مغلقاً ومحكماً وخالياً من الحلقات اللانهائية التي قد تؤدي إلى انهيار البرنامج.
4.3 صياغة استدعاء دالة WorkDay وربط الخلايا ديناميكياً
في قلب حلقة التكرار، يتم بناء السطر البرمجي التنفيذي الذي يدمج كائنات إكسيل مع دالة الحساب المتقدمة. يتم ذلك بالاستعانة بكائن النطاق Range ودمجه مع المتغير التكراري i لصياغة عناوين الخلايا بشكل ديناميكي أثناء تشغيل الماكرو، وذلك وفق التركيب البرمجي التالي الموضح عبر الشرح النصي:
يقوم الكود باستدعاء الدالة من خلال إسناد الناتج إلى الخلية المستهدفة في العمود C عبر التعبير Range("C" & i).Value، ويساوي هذا التعبير استدعاء دالة ورقة العمل عبر كائن التطبيق الموجه:
Application.WorksheetFunction.WorkDay(Range("A" & i).Value, Range("B" & i).Value)
في هذا السطر، يقوم محرك VBA بدمج الحرف النصي “A” مع القيمة اللحظية للمتغير i. فعندما تكون i = 2، يشير التعبير تلقائياً إلى الخلية A2 ويستخلص قيمتها المدخلة كتاريخ بداية، بينما يشير التعبير Range("B" & i).Value إلى الخلية المقابلة B2 ليقتبس عدد الأيام المستهدفة. تُمرر هاتان القيمتان مباشرة إلى الدالة التي تعيد التاريخ الناتج ليتم غرسه في الخلية C2 المقابلة.
مع كل دورة جديدة، يتغير رقم الصف تلقائياً؛ ففي الدورة التالية يتم التعامل مع الخلايا A3 و B3 وتفريغ الناتج في C3، وهكذا دواليك دون الحاجة إلى تكرار كتابة الأسطر البرمجية لكل صف على حدة. يقلص هذا الربط الديناميكي حجم الكود المكتوب ويرفع كفاءته الهندسية، مما يجعل النظام قادراً على التمدد والتكيف مع التغييرات في أحجام البيانات بمجرد تعديل حدود الدورة التكرارية.
5. معالجة الأرقام التسلسلية للتواريخ وتنسيق المخرجات برمجياً
5.1 التفسير الرياضي لنظام الترقيم التسلسلي في إكسيل
من الأخطاء والمفاجآت الشائعة التي يواجهها المطورون المبتدئون عند تنفيذ دالة WorkDay عبر كود VBA لأول مرة، ظهور المخرجات في خلايا العمود C على هيئة أرقام صحيحة مبهمة (مثل ظهور الرقم 45321) بدلاً من ظهور التاريخ المألوف بهيئة (يوم-شهر-سنة). لتفسير هذه الظاهرة برمجياً، يجب الرجوع إلى الفلسفة الرياضية التي يتبعها محرك مايكروسوفت إكسيل في تخزين ومعالجة التواريخ والبيانات الزمنية.

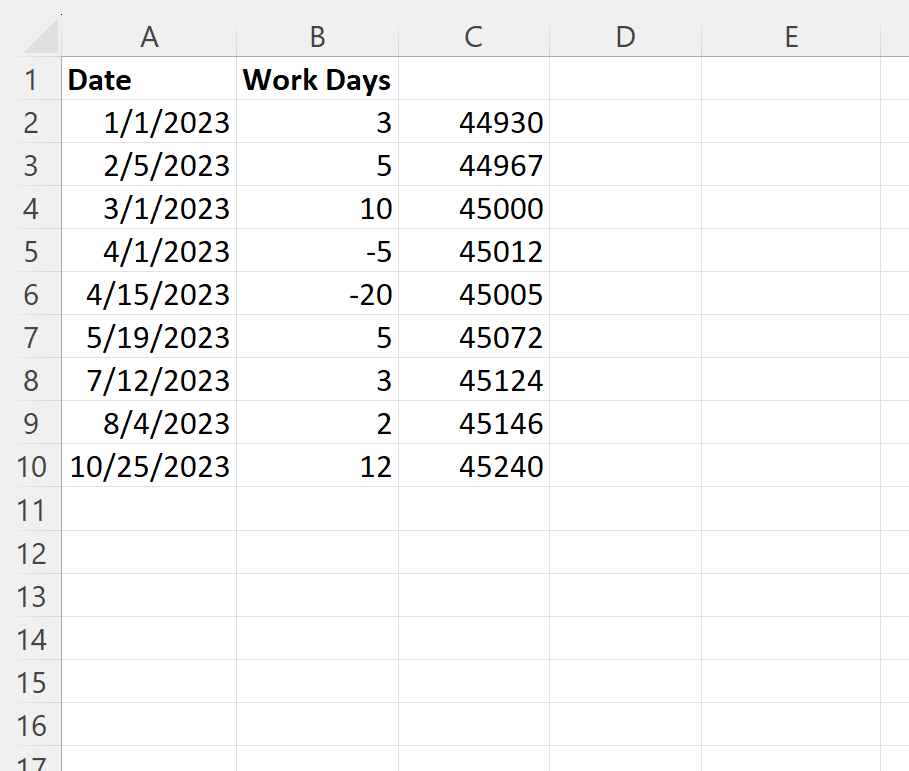

لا يخزن إكسيل التواريخ كنصوص ولا ككيانات صورية، بل يحولها داخلياً إلى أرقام تسلسلية صحيحة (Serial Numbers) تمثل عدد الأيام المنقضية منذ نقطة الصفر الزمنية المحددة في النظام؛ وهي تاريخ 1 يناير عام 1900 (والذي يقابله الرقم التسلسلي 1). وبناءً عليه، فإن كل يوم تالٍ يزيد من هذه القيمة التسلسلية بمقدار واحد صحيح، فالرقم 2 يقابل 2 يناير 1900، وهكذا تصاعدياً حتى تصل التواريخ المعاصرة في الألفية الحالية إلى نطاقات الأرقام في حدود منتصف الأربعينيات آلاف وما فوقها.
تعيد دالة WorksheetFunction.WorkDay في بيئة VBA بطبيعتها قيمة عددية مجردة من نوع Double تمثل هذا الرقم التسلسلي الدقيق. وإذا كانت الخلية المستقبلة للنتيجة في العمود C ذات تنسيق عام (General Format) لم يتم ضبطه مسبقاً، فإن إكسيل يعرض القيمة الخام كما هي دون ترجمتها إلى مظهرها التقويمي، مما يخلق فجوة دلالية بين القيمة التخزينية المجردة والعرض البصري المنشود للمستخدم النهائي.

5.2 تطبيق التنسيق التلقائي عبر خاصية NumberFormat

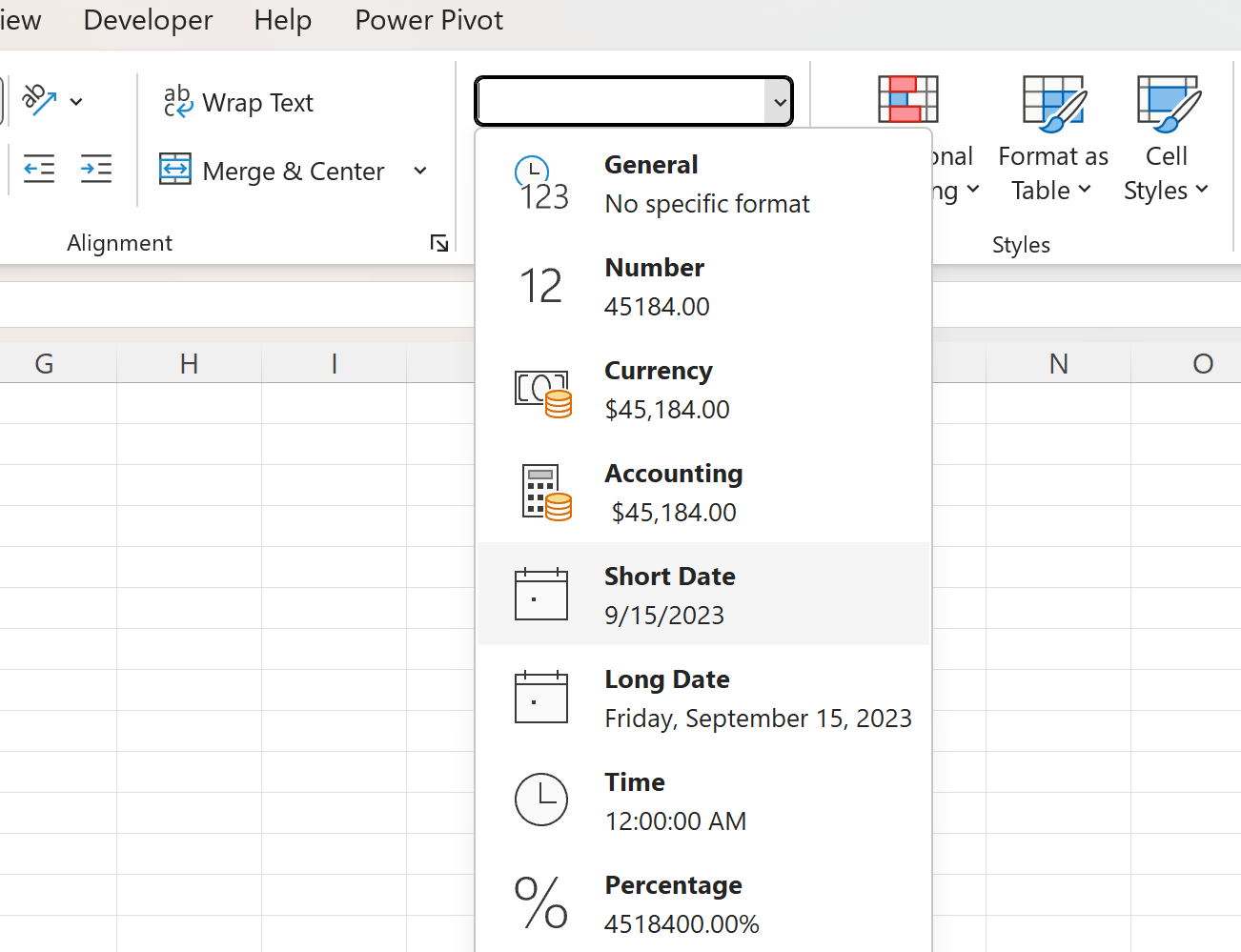

لحل هذه المعضلة وتحويل الأرقام التسلسلية إلى تواريخ مقروءة وواضحة، يوفر نموذج كائنات إكسيل خاصية قوية تُعرف باسم NumberFormat تابعة لكائن النطاق Range. تتيح هذه الخاصية للمطور تطبيق أقنعة التنسيق المالي والزمني المخصصة على الخلايا برمجياً، مما يضمن عرض القيم وفق المعايير الزمنية المتبعة دولياً دون التأثير على القيمة الرياضية الحقيقية المحفوظة في خلفية الخلية.
يمكن تضمين تعليمة التنسيق داخل كود VBA بأسلوبين مختلفين؛ الأسلوب الأول يعتمد على تطبيق التنسيق خلية بخلية داخل حلقة التكرار ذاتها عبر كتابة سطر برمجي مخصص مثل:
Range("C" & i).NumberFormat = "yyyy-mm-dd"
أما الأسلوب الثاني، وهو الأكثر احترافية وتفوقاً من منظور هندسة الأداء، فيعتمد على إخراج عملية التنسيق خارج حدود حلقة التكرار وتطبيقها دفعة واحدة على كامل النطاق المستهدف بعد اكتمال ملء البيانات. يتم ذلك بكتابة سطر واحد يعقب إغلاق حلقة التكرار:
Range("C2:C10").NumberFormat = "yyyy-mm-dd"
يقلل هذا الأسلوب الدفعي من عدد مرات التواصل المباشر مع واجهة المستخدم الرسومية لإكسيل، مما يوفر أجزاء ثمينة من الثانية في زمن المعالجة وينهي مشكلة تباين المظهر الزمني للنتائج دفعة واحدة وبأعلى كفاءة معمارية ممكنة.
5.3 ضمان التوحيد الجمالي والدلالي للنتائج المخرجة
يتجاوز التنسيق البرمجي الناجح مجرد تحويل الأرقام إلى تواريخ، إذ يمتد لضمان التوحيد الجمالي والدلالي للمخرجات في لوحات التحكم المؤسسية. إن اعتماد صيغة دولية موحدة مثل صيغة الآيزو yyyy-mm-dd (السنة بأربعة أرقام متبوعة برقمين للشهر ورقمين لليوم) يقضي تماماً على أي التباس دلالي قد يقع فيه المستخدمون عند تبادل الملفات بين بلدان مختلفة تتباين في تقديم اليوم على الشهر أو العكس.
علاوة على ذلك، يستحسن إدراج تحسينات بصرية إضافية برمجياً عبر الكود لتعزيز قابلية القراءة والتحليل. يمكن للمطور إضافة أسطر لمحاذاة النتائج في المنتصف أفقياً وعمودياً باستخدام الخاصية HorizontalAlignment = xlCenter، وتطبيق خطوط عريضة على النصوص المخرجة، أو ضبط العرض التلقائي للعمود C باستخدام الخاصية:
Columns("C").AutoFit
يضمن تطبيق هذه الإجراءات التنسيقية المتكاملة عدم ظهور رموز الخطأ التنسيقية الشهيرة مثل علامات الشباك المتكررة (###) التي تظهر عند ضيق العمود عن احتواء النص الكامل للتاريخ. وبذلك تصبح مخرجات الماكرو جاهزة للعرض الفوري على الإدارة التنفيذية والمديرين المعنيين بالمشروع بأعلى مستويات الاحتراف والتنظيم المؤسسي.
6. التوسع البرمجي: تضمين مصفوفة العطلات والإجازات الرسمية
6.1 تحديد نطاق العطلات الرسمية داخل ورقة العمل
لا تتوقف متطلبات الجدولة الزمنية في المشروعات الحقيقية عند حدود استبعاد يومي السبت والأحد، بل تمتد لتشمل مصفوفة متكاملة من الإجازات الرسمية كالأعياد والمناسبات القومية وأيام التوقف الاستثنائية للعمل. لتحقيق ذلك، يتعين تخصيص مساحة مخصصة في ورقة العمل لتسجيل هذه المواعيد بوضوح، وليكن ذلك في العمود E ابتداءً من الخلية E2 إلى E10، وتسمية الترويسة في الخلية E1 باسم “Holidays”.
تُدخل في هذا النطاق تواريخ الإجازات بتنسيق واضح، مع مراعاة أن تشمل تواريخ تقع خلال الفترات الممتدة للمهام المسجلة في العمودين A و B. ومما يميز خوارزمية دالة WorkDay البرمجية ذكاؤها الفطري في التعامل مع التداخلات؛ فإذا تصادف وتزامن تاريخ إجازة رسمية مدخل في قائمة العطلات مع عطلة نهاية أسبوع اعتيادية (كأن يصادف عيد وطني يوم سبت مثلاً)، فإن الدالة تتجاهل هذا التكرار تلقائياً ولا تقوم بخصم اليوم مرتين من رصيد أيام العمل، مما يحافظ على دقة الترحيل الزمني دون أخطاء حسابية مركبة.
يُعامل هذا النطاق برمجياً داخل كود VBA ككائن مرجعي صريح من نوع Range. يتيح هذا الربط للكود مرونة فائقة؛ إذ يمكن لمدير النظام أو مسؤول الموارد البشرية تعديل أو إضافة أيام عطلات جديدة في ورقة العمل مستقبلاً دون الحاجة لفتح محرر الأكواد أو تعديل منطق الإجراء البرمجي المكتوب، مما يحقق مبدأ فصل البيانات عن منطق المعالجة في هندسة البرمجيات.
6.2 تمرير وسيطة الإجازات برمجياً إلى دالة WorkDay
لإدراج نطاق الإجازات في المعالجة الآلية، يتم تعديل سطر استدعاء الدالة داخل حلقة التكرار القياسية السابقة ليحتوي على الوسيطة الثالثة الاختيارية. يتم تعريف كائن يمثل نطاق الإجازات في مستهل الإجراء باستخدام الكلمة المفتاحية Set لضمان كفاءة الإشارة المرجعية وتفادي التكرار الحسابي، كما في التكوين الدلالي التالي:
Dim HolidayRange As Range
Set HolidayRange = Worksheets("Sheet1").Range("E2:E10")
بعد ذلك، يتم تعديل جملة استدعاء الدالة الحسابية لتمرير هذا النطاق كمعامل ثالث صريح:

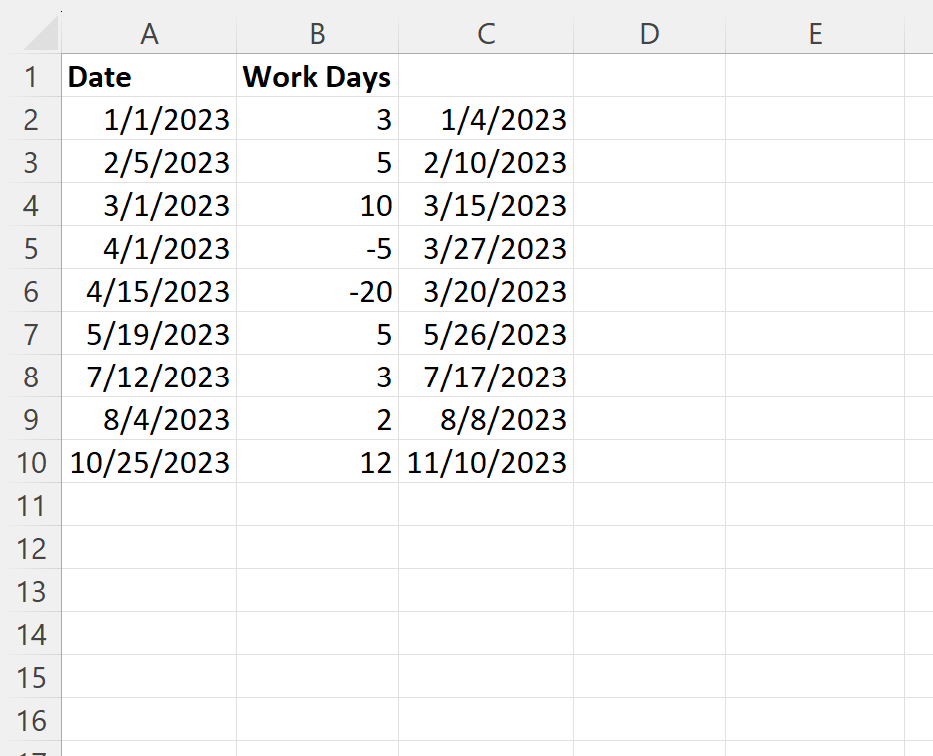

Range("C" & i).Value = Application.WorksheetFunction.WorkDay(Range("A" & i).Value, Range("B" & i).Value, HolidayRange)
عند تنفيذ هذا الكود المعدل، يُلاحظ تحرك تواريخ الانتهاء في العمود C إلى مواعيد لاحقة مقارنة بالنتائج السابقة التي كانت تعتمد على استبعاد عطلات نهاية الأسبوع فقط. فكلما عثرت الدالة على تاريخ ضمن النطاق HolidayRange يقع في مسار تنفيذ المهمة، قامت بترحيل تاريخ الانتهاء يوماً إضافياً إلى الأمام لتعويض يوم الإجازة المفقود.
يتميز هذا التمرير البرمجي بثباته؛ ففي حال كانت بعض الخلايا داخل نطاق الإجازات فارغة تماماً، تتجاوزها الدالة بسلاسة دون التسبب في أخطاء وقت تشغيل، شريطة ألا تحتوي تلك الخلايا على نصوص تالفة أو أخطاء صيغ حسابية سابقة (مثل #VALUE! أو #N/A) التي قد تعيق المحرك الحسابي عن إتمام مهامه.
6.3 بناء مصفوفات عطلات ديناميكية في الذاكرة
في التطبيقات المؤسسية الكبيرة، قد يفضل مهندسو الحلول عدم الاعتماد على خلايا ورقة العمل لتخزين الإجازات، تفادياً لخطر حذفها غير المقصود من قبل المستخدمين أو لتسريع وتيرة الأداء الحاسوبي. يبرز هنا الحل البرمجي المتقدم المتمثل في إنشاء مصفوفة افتراضية داخل ذاكرة VBA وحشوها بالتواريخ المطلوبة برمجياً قبل تمريرها مباشرة للدالة.
يمكن تحقيق ذلك بالإعلان عن مصفوفة من نوع التاريخ وتعبئتها باستخدام الدالة المساعدة Array() أو عبر تعيين عناصرها يدوياً:
Dim HolidaysList(1 To 3) As Date
HolidaysList(1) = DateSerial(2026, 1, 1)
HolidaysList(2) = DateSerial(2026, 5, 1)
HolidaysList(3) = DateSerial(2026, 12, 25)
تُمرر هذه المصفوفة المحفوظة في الذاكرة HolidaysList مباشرة كوسيطة ثالثة في دالة WorkDay مكان كائن النطاق المعتاد. يرفع هذا النهج من سرعة التنفيذ بشكل ملحوظ نظراً لأن الدالة تتعامل مع بيانات مستقرة مباشرة في مساحة الذاكرة المؤقتة السريعة التابعة للمعالج، دون الحاجة للقيام بعمليات قراءة متكررة من خلايا ورقة العمل عبر طبقة OLE التفاعلية، مما يوفر حلولاً مثالية للمشاريع التي تمتلك قواعد عطلات مركزية وثابتة برمجياً.
7. احتساب الفترات الزمنية السابقة عبر الإزاحة السلبية للأيام
7.1 الآلية الرياضية لاقتطاع أيام العمل السابقة
لا يقتصر منطق إدارة الأعمال على استشراف المستقبل الزمني، بل يتطلب في كثير من الأحيان التخطيط العكسي (Backward Scheduling). يعتمد هذا المفهوم على تحديد الموعد النهائي لتسليم المشروع، ثم التراجع زمنياً إلى الوراء لاحتساب التاريخ المحدد الذي يجب أن تنطلق فيه المهمة لضمان استيفاء كامل أيام العمل الفعلية المطلوبة قبل حلول الأجل المشروط.
تتعامل دالة WorkDay مع هذا التحدي الحسابي بمرونة بالغة بفضل بنيتها الرياضية المتناظرة؛ فعندما تستقبل الدالة قيمة سالبة في وسيطة عدد الأيام (Arg2)، تعكس الخوارزمية مسار تدفقها التقويمي فوراً، فتتحرك نحو الوراء في خط الزمن مقتطعة الأيام الإنتاجية واحداً تلو الآخر، مع الحفاظ الصارم على قواعدها الأصلية؛ حيث تستمر في استبعاد عطلات نهاية الأسبوع وقوائم العطلات الرسمية من خط التراجع.
من منظور خوارزمي، لا يمثل التراجع مجرد خصم للأيام، بل هو بحث عكسي نشط. فإذا كان تاريخ التسليم المستهدف يصادف يوم اثنين، وكان مطلوباً العمل لمدة يومين سابقين، فإن الدالة لن تقتطع الأحد والسبت، بل ستقفز فوقهما مباشرة لتعود إلى يومي الجمعة والخميس السابقين، لتعطي يوم الأربعاء أو الخميس كتاريخ بداية مستهدف حسب نقطة البداية الدقيقة، مما يوفر دقة متناهية لا يمكن تحقيقها بعمليات الطرح الرياضي العادية.

7.2 تعديل الكود البرمجي لدعم سيناريوهات التراجع الزمني
لتطبيق التخطيط العكسي برمجياً، لا يتطلب الأمر إعادة بناء الإجراء البرمجي من الصفر، بل يكفي تعديل طريقة إدخال البيانات أو استخدام أدوات المعالجة الحسابية لتحويل المدخلات إلى قيم سالبة داخل محرك الدالة. يمكن للمطور في ورقة العمل إدخال الأيام في العمود B كقيم سالبة مسبوقة بإشارة ناقص (مثل -5 أو -10)، ليتعامل معها الكود القياسي بشكل مباشر دون أي تعديل إضافي.
ومع ذلك، لضمان متانة الكود ومنع الأخطاء في حال قام المستخدم بإدخال القيم كأعداد موجبة معتقداً أن التراجع مفهوم ضمنياً، يمكن فرض التحويل العكسي برمجياً داخل كود VBA باستخدام دالة القيمة المطلقة Abs() مسبوقة بإشارة السالب، كما في النموذج التوضيحي التالي:
Range("C" & i).Value = Application.WorksheetFunction.WorkDay(Range("A" & i).Value, -Abs(Range("B" & i).Value), HolidayRange)
يضمن هذا الأسلوب البرمجي الصارم تحويل أي قيمة عددية يدخلها المستخدم في الخلية B إلى قيمة سالبة بصورة حتمية قبل الدفع بها إلى الدالة؛ فإذا أدخل المستخدم 5 تتحول إلى -5، وإذا أدخلها مسبقاً -5 تبقى كما هي دون أن تنقلب إلى موجب، مما يوفر بيئة برمجية مضادة للأخطاء البشرية تضمن تنفيذ التراجع الزمني دائماً وفق ما تقتضيه طبيعة النظام.
7.3 التطبيقات العملية للتخطيط الزمني العكسي
تتعدد التطبيقات الإدارية والمالية التي تعتمد كلياً على منطق الإزاحة الزمنية السالبة. من أبرز هذه التطبيقات تنظيم سلاسل الإمداد والتجارة الدولية؛ فعندما تلتزم شركة بتسليم شحنة بضائع لعميل في ميناء الوصول في تاريخ محدد، يجب عليها حساب وقت الشحن والتخليص الجمركي والفحص المخبري مسبقاً، واقتطاع تلك الفترات الزمنية بأيام العمل لتحديد موعد إبحار السفينة وموعد خروج الشحنة من المصنع الأصلي بدقة بالغة.
كما يُستخدم هذا المنطق على نطاق واسع في الشؤون القانونية والموارد البشرية لحساب فترات الإشعار وفترات الاستئناف القضائي. فالقوانين تلزم أحياناً بتقديم الإخطارات الرسمية قبل مدة محددة من تاريخ إنهاء التعاقد أو توقيع الجزاءات محسوبة حصراً بأيام العمل الرسمية. إن استخدام دالة WorkDay في هذه الحالات يمنح المنشأة حماية قانونية أكيدة بتوثيق المواعيد بطريقة لا تقبل الطعن أو التشكيك أمام الدوائر العمالية والقضائية المختصة.
ويمتد ذلك أيضاً إلى إدارة الإصدارات البرمجية وحملات التسويق الكبرى، حيث يُحدد تاريخ الإطلاق الرسمي للمنتج أولاً كأصل ثابت، ثم تُوزع المواعيد الزمنية للانتهاء من الفحص الفني، والموافقة التنظيمية، وإطلاق الحملات الإعلانية التمهيدية عبر التراجع المجدول، مما يضمن تدفق الأنشطة التشغيلية بسلاسة تقود إلى تحقيق الهدف النهائي في موعده المحدد.
8. المعالجة الاحترافية للأخطاء والتحقق من صحة المدخلات
8.1 رصد ومعالجة أخطاء عدم تطابق الأنواع (Type Mismatch)
أثناء تشغيل الماكرو على مجموعات البيانات الواسعة والمفتوحة لمدخلات المستخدمين، يبرز احتمال اصطدام الكود ببيانات مشوهة أو نصوص عشوائية كُتبت عن طريق الخطأ في خلايا التواريخ أو الأيام. عند محاولة تمرير نص صريح (مثل كلمة “قريباً” أو “غير محدد”) إلى وسيطة التاريخ في دالة WorkDay عبر كائن WorksheetFunction، ينهار الماكرو على الفور ويظهر الخطأ الشهير برقم 13 المعنون بـ Run-time error ’13’: Type mismatch أو الخطأ 1004 المنهي للبرنامج.
لتحصين الإجراء ضد هذا الانهيار، يجب تطبيق آلية التحقق الوقائي من صحة البيانات (Data Validation) داخل حلقة التكرار وقبل الشروع في استدعاء الدالة. يتم ذلك باستخدام دالتي الفحص البنائيتين IsDate() للتأكد من صلاحية تاريخ البداية، و IsNumeric() للتأكد من رقمية عدد الأيام، وفق الهيكلية المنطقية التالية:
If IsDate(Range("A" & i).Value) And IsNumeric(Range("B" & i).Value) Then
Range("C" & i).Value = Application.WorksheetFunction.WorkDay(Range("A" & i).Value, Range("B" & i).Value)
Else
Range("C" & i).Value = "بيانات غير صالحة"
End If
يضمن هذا الشرط المزدوج فرز وتصفية البيانات قيد المعالجة؛ فالصفوف التي تحتوي على أخطاء تنسيقية يتم وسمها بنص تنبيهي دون أن تؤدي إلى تعطيل تنفيذ الإجراء البرمجي أو إيقافه في منتصف الطريق، مما يتيح للماكرو مواصلة معالجة باقي السجلات السليمة حتى نهاية النطاق بكل سلاسة وموثوقية.
8.2 إدارة الخلايا الفارغة والقيم المفقودة برمجياً
تعتبر الخلايا الفارغة ضمن نطاق التواريخ من الثغرات الخفية التي تفرز نتائج مضللة وغير متوقعة. فعند تمرير خلية فارغة كوسيطة تاريخ لدالة WorkDay داخل إكسيل، لا يتم رفضها كقيمة خاطئة، بل يترجمها النظام تلقائياً كرقم تسلسلي يساوي الصفر، وهو ما يقابل تاريخ الصفر في تقويم إكسيل (وهو افتراضياً 00 يناير 1900)، مما ينتج عنه تواريخ ناتجة تبدأ في بدايات القرن العشرين المشوهة لسياق الجداول المعاصرة.
لتجنب هذا الانحراف الدلالي، يجب فحص محتوى الخلية والتأكد من خلوها من الفراغ باستخدام الدالة IsEmpty() أو مقارنة القيمة بسلسلة نصية فارغة Range("A" & i).Value <> "". وفي حال اكتشاف خلية فارغة في عمود التاريخ أو عمود الأيام، يجب اتخاذ قرار برمجي صائب؛ إما بتخطي الصف بالكامل، أو بإفراغ الخلية المقابلة في العمود C لتبقى نظيفة ومتناسقة مع غياب المدخلات، بدلاً من ملئها بنتائج خادعة تضر بدقة التقارير المرفوعة للإدارة.
تتجلى أهمية هذا التحقق عند التعامل مع المشاريع قيد التخطيط التي لم تحدد تواريخ بدايتها بعد؛ إذ يتيح الكود المحكم إمكانية الحفاظ على صفوف تلك المهام فارغة بانتظار اعتماد التواريخ رسمياً، مع بقاء الصيغة البرمجية مستعدة لتنفيذ الحسابات فور إدراج البيانات المطلوبة في أي وقت لاحق.
8.3 بناء هيكل حماية متكامل باستخدام عبارات On Error
إلى جانب الشروط المنطقية المسبقة، يقتضي العمل البرمجي الاحترافي بناء شبكة أمان هيكلية لمعالجة الأخطاء غير المتوقعة عبر توظيف عبارات On Error المتقدمة في VBA. يمثل هذا التكتيك خط الدفاع الأخير الذي يمنع انقطاع البرنامج المفاجئ ويتيح إدارة الاستثناءات وحفظ السجلات التحليلية للأخطاء للرجوع إليها لاحقاً.
يتم ذلك بتضمين التعليمة On Error GoTo ErrorHandler في مطلع الإجراء الفرعي. وعند حدوث أي خطأ حاسوبي أثناء تنفيذ حلقة التكرار أو استدعاء الدالة، ينتقل التحكم فوراً إلى التسمية التوضيحية ErrorHandler: المستقرة في نهاية الإجراء، حيث يمكن للمطور كتابة كود يوثق رقم الخطأ ووصفه ومكان حدوثه بالتفصيل داخل ملف نصي خارجي أو في نافذة المراقبة المباشرة (Immediate Window)، ثم استعادة السيطرة برمجياً عبر التعليمة Resume Next لمواصلة فحص السجلات التالية دون انقطاع.
إن وجود هذا الهيكل المتكامل يعزز الثقة في الأنظمة المؤتمتة، إذ يتيح تشغيل الماكرو في خلفية النظام دون مراقبة بشرية مستمرة، مع الاطمئنان إلى أن الإجراء لن يتجمد أو يفتح نوافذ الأخطاء البرمجية المربكة أمام المستخدمين غير التقنيين، مما يرفع من جودة المنتجات البرمجية المصممة لقطاعات الأعمال.
9. تحسين الأداء البرمجي في معالجة مجموعات البيانات الضخمة
9.1 تعطيل العمليات التفاعلية لواجهة المستخدم أثناء التنفيذ
عند تنفيذ إجراءات VBA على مصنفات ضخمة تحتوي على آلاف الصفوف، يصبح زمن التنفيذ معياراً حاسماً لجودة الكود وملاءمته للتطبيق العملي. أحد الأسباب الرئيسية لبطء تنفيذ الشيفرات هو قيام إكسيل بإعادة رسم الشاشة وتحديث الواجهة الرسومية بعد كل تغيير يحدث في أي خلية فردية، فضلاً عن إعادة تفعيل محرك الحسابات التلقائية لكل صيغة متصلة في المصنف بصورة متزامنة ومستمرة.
لتحقيق أقصى درجات التسريع، يجب تعطيل هذه العمليات التفاعلية مؤقتاً في بداية الإجراء البرمجي عبر استدعاء خصائص كائن التطبيق الموجهة، ثم إعادة تفعيلها فور انتهاء الحسابات. يتم تطبيق ذلك بإدراج الأسطر الجوهرية التالية:
Application.ScreenUpdating = False
Application.Calculation = xlCalculationManual
Application.EnableEvents = False
يقوم السطر الأول بتجميد الشاشة تماماً ومنع ارتعاشها أثناء ملء البيانات، بينما يقوم السطر الثاني بإيقاف الحساب التلقائي للمعاملات الأخرى، مما يحرر طاقة وحدة المعالجة المركزية (CPU) بالكامل لصالح تنفيذ كود الماكرو. وعند الانتهاء، يتم عكس هذه القيم إلى True و xlCalculationAutomatic لإعادة المصنف إلى حالته الطبيعية التفاعلية، مما يؤدي إلى تقليص زمن التنفيذ بنسب تتجاوز أحياناً 80% في الملفات المتشعبة والضخمة.

9.2 التحول من التعامل مع الخلايا الفردية إلى مصفوفات الذاكرة
تعتبر قراءة وكتابة البيانات خلية بخلية من أبطأ العمليات في عالم برمجة إكسيل، نظراً لأن كل عملية وصول لخلية عبر الكائن Range تستلزم عبور جسر الاتصال البيني (Inter-Process Communication) بين بيئة VBA ومحرك ورقة العمل. وللتغلب على هذا الاختناق الأدائي، يلجأ المطورون المحترفون إلى تقنية “المصفوفات في الذاكرة” (In-Memory Arrays).
تعتمد هذه التقنية المتقدمة على تفريغ كامل نطاق البيانات المدخلة من ورقة العمل إلى مصفوفة داخلية من نوع Variant بذاكرة الوصول العشوائي بسطر برمجي واحد:
Dim DataArray As Variant
DataArray = Range("A2:B100000").Value
بعد ذلك، يتم إنشاء مصفوفة موازية لحفظ النتائج، ويتم تدوير حلقة التكرار بالكامل داخل حدود ذاكرة الحاسوب لمعالجة بيانات المصفوفة الأولى بواسطة دالة WorkDay وإيداع النتائج في مصفوفة الإخراج. وفور اكتمال العمليات لجميع العناصر، تُسكب مصفوفة النتائج دفعة واحدة وبسطر واحد داخل العمود C في ورقة العمل. يقلص هذا التحول المعماري آلاف الاتصالات الفردية بالخلايا إلى عمليتي اتصال فقط (واحدة للقراءة وواحدة للكتابة)، مما يرفع كفاءة المعالجة إلى مستويات قياسية تجعل معالجة مئات الآلاف من الصفوف تتم في غضون ثوانٍ معدودة.
9.3 تحديد النطاق الديناميكي باستخدام LastRow
في التطبيقات البرمجية الواقعية، نادراً ما تظل البيانات ثابتة عند الصف العاشر كما في النماذج التجريبية الأولية، بل تتسم بالتغير الدائم والإضافة المستمرة للسجلات الجديدة. وعليه، فإن حصر حلقة التكرار برقم صف ثابت مثل For i = 2 To 10 يمثل خللاً برمجياً جسيماً يعطل معالجة البيانات المضافة لاحقاً أو يهدر موارد الجهاز في فحص صفوف فارغة إذا حُذفت بعض البيانات.
لحل هذه المعضلة وإضفاء المرونة التامة على الكود، يجب احتساب آخر صف نشط يحتوي على بيانات برمجياً بالاعتماد على محاكاة ضغطة المفاتيح التقنية Ctrl + Up انطلاقاً من أسفل ورقة العمل، وفق المعادلة البرمجية المعيارية التالية:
Dim LastRow As Long
LastRow = Cells(Rows.Count, "A").End(xlUp).Row
تقوم الخاصية Rows.Count باستدعاء الحد الأقصى للصفوف المتاحة في ورقة العمل (وهو 1,048,576 صفاً في الإصدارات المعاصرة)، ثم تنطلق الخاصية End(xlUp) صعوداً إلى أعلى حتى تصطدم بأول خلية ممتلئة بالبيانات في العمود A، وتلتقط رقم صفها ليُسند إلى المتغير LastRow. بعد ذلك، تُصاغ حلقة التكرار بديناميكية مطلقة:
For i = 2 To LastRow
يضمن هذا الأسلوب المعماري تكيف الماكرو تلقائياً مع حجم قاعدة البيانات المعالجة في كل مرة يتم تشغيله فيها؛ فإذا كانت البيانات تشمل 50 صفاً يتوقف عندها، وإذا امتدت إلى 50,000 صف يمتد لتغطيتها كاملة دون أي تدخل أو تعديل يدوي في أسطر الشيفرة البرمجية.
10. بناء دالة مخصصة (UDF) وتطبيقات التوظيف المؤسسي
10.1 تحويل المنطق الإجرائي إلى دالة مستخدم مخصصة (Function)
بالإضافة إلى كتابة الإجراءات الفرعية القياسية (Subroutines) التي تنفذ مهام المعالجة عبر أزرار التحكم والماكرو، يتيح محرر VBA ميزة هيكلية متقدمة تتمثل في صياغة “دوال المعرفة بواسطة المستخدم” (User-Defined Functions – UDFs). يتيح هذا النمط تحويل خوارزميات العمليات الحسابية المخصصة إلى صيغ تقويمية جديدة يمكن استدعاؤها مباشرة من داخل خلايا ورقة العمل كأي دالة قياسية أخرى من دوال إكسيل المدمجة.
تتم صياغة الدالة المخصصة باستخدام الكلمة المفتاحية Function، مع تمرير المعاملات الضرورية وتحديد نوع البيانات المرجعة منها، كما في الهيكل الهندسي النموذجي التالي:
Public Function CustomWorkDay(StartDate As Variant, Days As Long, Optional HolidayRange As Range = Nothing) As Variant
On Error GoTo CleanExit
If Not IsDate(StartDate) Then
CustomWorkDay = CVErr(xlErrValue)
Exit Function
End If
If HolidayRange Is Nothing Then
CustomWorkDay = Application.WorksheetFunction.WorkDay(CDate(StartDate), Days)
Else
CustomWorkDay = Application.WorksheetFunction.WorkDay(CDate(StartDate), Days, HolidayRange)
End If
Exit Function
CleanExit:
CustomWorkDay = CVErr(xlErrNA)
End Function
بمجرد كتابة هذا الكود داخل وحدة نمطية قياسية، يستطيع أي مستخدم للمصنف الانتقال إلى أي خلية والكتابة داخلها مباشرة: =CustomWorkDay(A2, B2, E2:E10). تعمل هذه الدالة بكفاءة متناهية وتدمج في أحشائها آليات الفحص المسبق ومعالجة الأخطاء التي تم بناؤها برمجياً، مما يحمي المصنف من الانهيارات الحسابية ويوفر واجهة استخدام سلسة ومألوفة لغير المتخصصين بالبرمجة.
10.2 المقارنة بين دالة WorkDay القياسية والدوال المخصصة البديلة
تتميز دالة WorkDay الكلاسيكية ببساطتها واستقرارها في البيئات المؤسسية التقليدية، غير أنها تعاني من قيد هيكلي حاسم يتمثل في جمود عطلة نهاية الأسبوع؛ حيث تفترض الدالة دائماً وأبداً أن العطلة الأسبوعية تتطابق حصراً مع يومي السبت والأحد. في العديد من الدول والأسواق الدولية (مثل منطقة الشرق الأوسط والعالم العربي)، تتخذ العطلات الأسبوعية أنماطاً مغايرة كأن تكون يومي الجمعة والسبت، أو يوماً واحداً كالجمعة أو الأحد فقط في قطاعات التجزئة والمقاولات.
لمعالجة هذا النقص المعماري، قدمت مايكروسوفت الدالة المتقدمة WorkDay.Intl (العمل الدولي)، والتي يمكن استدعاؤها أيضاً داخل كود VBA عبر الكائن الوسيط Application.WorksheetFunction.WorkDay_Intl. تتيح هذه الدالة وسيطة إضافية تمنح المطور حرية اختيار نمط العطلة عبر أكواد رقمية مسبقة التحديد (مثل استخدام الكود 7 ليومي الجمعة والسبت)، أو عبر تمرير سلسلة نصية ثنائية مكونة من سبعة أصفار وآحاد ترمز لأيام الأسبوع بدقة بالغة (حيث يمثل الرقم 1 يوم عطلة والرقم 0 يوم عمل اعتيادي).
توضح المقارنة التحليلية أن المطور يجب أن يوازن بين سرعة التنفيذ والتوافق الشامل؛ فدالة WorkDay القياسية تظل الخيار الأمثل والأنقى برمجياً للأنظمة الدولية الكلاسيكية وللشركات التي تعتمد تقويم العمل الغربي، في حين تفرض الدوال البديلة المتقدمة مثل WorkDay.Intl وجودها كضرورة حتمية للحلول البرمجية الإقليمية التي تتطلب دعماً مخصصاً للمتغيرات الثقافية والتنظيمية المحلية في حساب أيام الإنتاج.
10.3 أفضل الممارسات البرمجية لتوثيق وصيانة كود VBA
إن كتابة كود برمجي يؤدي وظيفته بنجاح لا يمثل سوى نصف الطريق في دورة حياة هندسة البرمجيات؛ فالنصف الآخر والأكثر أهمية يتمثل في ضمان قابلية هذا الكود للصيانة والمراجعة والتطوير المستقبلي بواسطة مطورين آخرين. لتحقيق هذا الهدف، ينبغي تبني أفضل الممارسات القياسية المتعارف عليها في توثيق مشاريع مايكروسوفت إوفيس البرمجية.
يأتي في مقدمة هذه الممارسات الإدراج الواعي والمكثف للتعليقات التوضيحية (Code Comments) باستخدام رمز الفاصلة العليا (‘). يجب أن تشرح هذه التعليقات ليس فقط “ماذا” يفعل السطر البرمجي، بل “لماذا” كُتب بهذه الطريقة المحددة وما هي التوقعات المنطقية للمدخلات والمخرجات. كما يجب تضمين ترويسة توثيقية في مدخل كل إجراء تبين اسم المطور، وتاريخ الإنشاء، ورقم الإصدار، وسجل التعديلات التي طرأت على الوحدة النمطية لتسهيل تتبع الأخطاء البرمجية لاحقاً.
إضافة إلى ذلك، يجب التمسك بالمعايير الصارمة لتسمية المتغيرات كاستخدام ترميز سنام الجمل (CamelCase) أو تدوين المجريات (Hungarian Notation)، والابتعاد عن الأسماء العشوائية المبهمة. وأخيراً، يجب الحفاظ على حماية المصنف وأمان مشاريعه الرقمية بحفظه بصيغ معتمدة ومشفرة الصلاحيات، مع عمل نسخ احتياطية دورية تضمن استمرارية الأعمال البرمجية للمؤسسة دون التعرض لفقدان الشيفرات المصدرية نتيجة الأعطال التقنية غير المتوقعة.
خاتمة
استعرض هذا المقال التأصيلي الموسع الأبعاد المتكاملة لاستخدام دالة WorkDay في بيئة Visual Basic for Applications (VBA)، مبيناً دورها المحوري كأداة لا غنى عنها في هندسة الجداول الزمنية وإدارة العمليات المؤسسية المؤتمتة. ومن خلال تفكيك البنية النحوية واستعراض كائنات الربط البرمجي مثل WorksheetFunction، تبيّن كيف يمكن للمطور سد الفجوة بين الصيغ الجافة في واجهة ورقة العمل والإجراءات الحركية الفعالة في الذاكرة الرقمية.
كما أبرزت الشروح العملية ضرورة الاهتمام بنظام الترقيم التسلسلي للتواريخ وخواص التنسيق الآلي، إلى جانب إدماج جداول الإجازات الرسمية وسيناريوهات التخطيط الزمني العكسي لدعم القرارات اللوجستية والتعاقدية. ومن خلال استعراض استراتيجيات التحسين الحاسوبي عبر المصفوفات والتعامل الوقائي مع الأخطاء وتصميم الدوال المخصصة، يمتلك المطورون الآن خريطة طريق متكاملة لبناء حلول تقويمية احترافية تتسم بأعلى درجات الكفاءة والدقة والموثوقية التقنية.
المراجع
- Microsoft Corporation. (2024). WorksheetFunction.WorkDay method (Excel). Microsoft Learn. https://learn.microsoft.com/en-us/office/vba/api/excel.worksheetfunction.workday
- Microsoft Corporation. (2024). WorksheetFunction.WorkDay_Intl method (Excel). Microsoft Learn. https://learn.microsoft.com/en-us/office/vba/api/excel.worksheetfunction.workday_intl
- Microsoft Corporation. (2023). Excel VBA reference: Object model. Microsoft Learn. https://learn.microsoft.com/en-us/office/vba/api/overview/excel
- Walkenbach, J. (2015). Excel 2016 Power Programming with VBA. John Wiley & Sons.
- Mansfield, R. (2008). Mastering VBA for Microsoft Office 2007. Sybex.
