تُعد إدارة الجداول الزمنية ومتابعة المواعيد النهائية ركيزة أساسية في الإدارة الحديثة، وسلاسل الإمداد، وإدارة المشروعات، والمحاسبة المالية، وحتى في تصميم المسوح الميدانية وتتبع الدراسات التتبعية الطولية. ويمثل برنامج مايكروسوفت إكسل (Microsoft Excel) البيئة الأكثر انتشاراً واعتماداً لتنظيم البيانات الرقمية والزمنية. ومع ذلك، فإن التعامل مع حسابات “تاريخ الاستحقاق” (Due Date) يتجاوز مجرد إضافة أرقام اعتباطية إلى تاريخ أولي، إذ يتطلب فهماً عميقاً للبنية البرمجية والرياضية التي يعتمدها إكسل في تفسير الوقت وتخزينه ومعالجته.
إن الخطأ في حساب موعد استحقاق مالي أو تعاقدي قد يفضي إلى تبعات قانونية ومالية جسيمة، مثل فرض غرامات التأخير أو الإخلال بمستويات الخدمة المتفق عليها (SLA). من هنا، تنبع ضرورة بناء نماذج حسابية ديناميكية قادرة على التكيف مع مختلف المتغيرات، كالعطلات الرسمية، ونهايات الأسبوع، وتفاوت أطوال الشهور الميلادية، فضلاً عن السنوات الكبيسة. إن تحويل العمليات اليدوية المعرضة للخطأ البشري إلى معادلات مؤتمتة ومترابطة يوفر دقة متناهية ويرفع كفاءة العمليات الإدارية والتشغيلية بصورة جذرية.
يقدم هذا المرجع الأكاديمي الشامل دليلاً تحليلياً متكاملاً لكيفية صياغة واستخدام الصيغ والدوال المتخصصة في إكسل لحساب تواريخ الاستحقاق وتتبعها بدقة متناهية. سنستعرض الرحلة بدءاً من المنطق الرياضي للنظام التسلسلي لتخزين التواريخ، مروراً بالمعادلات الحسابية البسيطة، وصولاً إلى الدوال المتقدمة مثل WORKDAY.INTL وEDATE وEOMONTH، وانتهاءً بتصميم لوحات التحكم المرئية المؤتمتة القائمة على التنسيق الشرطي والتحليل الاستباقي للبيانات الزمنية.
1. الإطار المفاهيمي للتعامل مع التواريخ والأوقات في برنامج إكسل
1.1 النظام الرقمي التسلسلي لتخزين التواريخ في إكسل
لا يتعامل برنامج مايكروسوفت إكسل مع التواريخ كنصوص مجردة، بل يخزنها داخلياً في صورة قيم رقمية تسلسلية مستمرة (Sequential Serial Numbers). يعود هذا التصميم الهندسي إلى الإصدارات الأولى للبرنامج لضمان إجراء العمليات الحسابية بكفاءة برمجية عالية وسرعة معالجة فائقة. في نظام التاريخ الافتراضي (نظام 1900 المتبع في بيئات ويندوز)، يمثل الرقم الصحيح 1 تاريخ 1 يناير 1900. وتتوالى الأيام بعد ذلك بإضافة رقم صحيح واحد لكل يوم يمر؛ وعلى سبيل المثال، فإن الرقم التسلسلي المقابل لتاريخ 1 يناير 2024 هو 45292، ما يعني انقضاء 45292 يوماً منذ بداية التقويم المعتمد في البرنامج.
أما الأوقات، فيتعامل معها البرنامج ككسور عشرية ملحقة بالرقم الصحيح لليوم؛ حيث يمثل اليوم الكامل القيمة 1.0. بناءً على هذه القاعدة الرياضية، تمثل الساعة 12:00 ظهراً الكسر 0.5 (منتصف اليوم)، وتمثل الساعة 06:00 صباحاً الكسر 0.25، وهكذا دواليك. يتيح هذا التمايز الرياضي إجراء عمليات الجمع والطرح المركبة بين التواريخ والأوقات بسلاسة حسابية؛ إذ يمكن إضافة كسور الأيام إلى التواريخ لتمثيل المواعيد بدقة تصل إلى الثواني وأجزاء الثانية دون الحاجة إلى دوال إضافية معقدة تحول التوقيت إلى صيغ نصية.
تتجلى أهمية هذا الفهم النظري عند معالجة مجموعات البيانات الضخمة (Big Data) التي تحتوي على مئات الآلاف من السجلات الزمنية. فمعالجة الأرقام التسلسلية تستهلك مساحة تخزينية أقل وتتطلب دورات معالجة معمارية (CPU Cycles) أدنى بكثير مقارنة بمعالجة السلاسل النصية ومطابقتها. علاوة على ذلك، يوفر هذا النظام استقراراً مطلقاً للصيغ الرياضية؛ فالعمليات الحسابية تنفذ على أعداد نقية مجردة، مما يلغي احتمالات الانهيار الحسابي الناتجة عن اختلاف تنسيقات اللغة أو الترتيب الجغرافي لليوم والشهر والسنة في واجهات المستخدم المختلفة.
1.2 إعدادات تنسيق الخلايا وتأثيرها على إدراك النتائج
من الضروري في بيئة إكسل الفصل التام بين “القيمة الحقيقية المخزنة” في الخلية و”تنسيق العرض الظاهري” الذي يراه المستخدم على الشاشة. فقد تحتوي الخلية على الرقم التسلسلي 45350، ولكن عند تطبيق تنسيق التاريخ، يظهر للمستخدم في صورة “01-03-2024” أو “1 March 2024”. إن تغيير تنسيق الخلية عبر شريط الأدوات أو قائمة “تنسيق الخلايا” (Format Cells) لا يغير بأي شكل من الأشكال القيمة الرياضية الأساسية، ولكنه يوجه واجهة المستخدم الرسومية لكيفية تحويل هذا الرقم التسلسلي إلى تمثيل بصري مفهوم ومقروء للمحلل أو الإداري.
تنشأ إشكاليات إدارية متعددة نتيجة التباس الصيغ الإقليمية، لا سيما التناقض بين التقويم الأمريكي الذي يعتمد نسق (الشهر/اليوم/السنة: MM/DD/YYYY) والتقويم المتبع في معظم دول الشرق الأوسط وأوروبا الذي يعتمد نسق (اليوم/الشهر/السنة: DD/MM/YYYY). لتلافي هذا اللبس التفسيري القاتل في المواعيد التعاقدية، يوصى بالاعتماد الصارم على المعيار الدولي للمنظمة الدولية للمقاييس ISO 8601، والذي يتخذ التنسيق الموحد المكتوب بصيغة (YYYY-MM-DD)، حيث يبدأ بالسنة متبوعة برقم الشهر ثم اليوم، مفصولة بشرطات واضحة، مما يضمن اتساق القراءة عبر مختلف الثقافات المؤسسية والأنظمة التقنية المشتركة.

كثيراً ما يواجه المستخدمون مشكلة تحول نواتج المعادلات فجأة إلى سلسلة من علامات المربع المكررة مثل (#####) أو إلى أرقام صحيحة غير مفهومة. ترجع علامات المربع في الغالب إما إلى ضيق عرض العمود مقارنة بالنص المنسق المراد عرضه، أو إلى نواتج حسابية سالبة لا يستطيع نظام تاريخ 1900 إظهارها بصرياً. أما تحول التاريخ إلى رقم صحيح (مثل 45400)، فهو مجرد عودة تنسيق الخلية إلى النمط “عام” (General)، وتقتضي معالجته إعادة ضبط تنسيق الخلية يدوياً أو برمجياً ليعود إلى تنسيق “تاريخ” (Date)، مما يعيد إدراك النتيجة وتفسيرها بالشكل السليم.
1.3 الفروق الجوهرية بين التواريخ كنصوص والتواريخ كأرقام تسلسلية
يعد تخزين التواريخ كنصوص (Text Strings) بدلاً من أرقام تسلسلية أحد أبرز الأخطاء الشائعة في إدارة البيانات، وغالباً ما ينشأ ذلك عند تصدير التقارير من أنظمة تخطيط موارد المؤسسات (ERP) أو قواعد البيانات المركزية (SQL Databases) دون ضبط محددات البيانات المستوردة. عندما يُسجل التاريخ كنص، يفقد إكسل قدرته على تطبيق المعالجة الحسابية الجبرية عليه، وتفشل دوال الجمع والمقارنة المنطقية في قراءته، مما يولد أخطاء في نتائج المعادلات الرياضية أو يعيد نتائج خاطئة كلياً دون إطلاق تنبيه برمجي صريح في بعض الأحيان.
لإصلاح هذه المعضلة وتحويل السلاسل النصية التاريخية إلى قيم رقمية صالحة للعمليات الحسابية، توفر بيئة إكسل دالة DATEVALUE المتخصصة. تأخذ هذه الدالة وسيطاً نصياً يعبر عن تاريخ وتستخرج منه الرقم التسلسلي المطابق وفق الإعدادات الإقليمية للجهاز. على سبيل المثال، تؤدي كتابة الصيغة =DATEVALUE("2024-05-15") إلى إرجاع الرقم التسلسلي 45427، والذي يمكن بعد ذلك استخدامه كطرف في معادلات حساب تواريخ الاستحقاق المستقبلية، مما يعيد للبيانات ديناميكيتها وحيويتها التشغيلية داخل جدول التحليل.
يمكن التحقق البصري المبدئي من نوع البيانات بملاحظة المحاذاة الافتراضية داخل الخلية؛ حيث يقوم إكسل بمحاذاة الأرقام والتواريخ التسلسلية الحقيقية إلى جهة اليمين (في الواجهات اللاتينية) أو جهة اليسار (حسب اتجاه الخلية الرقمي)، بينما تُحاذى النصوص افتراضياً إلى الطرف المقابل ما لم يتدخل المستخدم بتنسيق محاذاة يدوي. وللتحقق البرمجي الدقيق غير القابل للتأويل، يمكن استخدام الدالة المنطقية =ISNUMBER(A1)، والتي تُرجع القيمة المنطقية TRUE إذا كان التاريخ مخزناً كرقم تسلسلي قياسي، وتُرجع FALSE إذا كان التاريخ مخزناً كنص مشوه يعيق الحسابات.
2. الصيغة الرياضية الأساسية لحساب تاريخ الاستحقاق البسيط
2.1 بناء صيغة الجمع المباشرة لإضافة عدد محدد من الأيام
بما أن كل يوم تقويمي كامل يقابله رقم صحيح قيمته 1 في نظام إكسل، فإن أبسط معادلة رياضية لحساب تاريخ الاستحقاق تعتمد كلياً على الجبر الخطي المباشر: جمع عدد الأيام المطلوبة إلى تاريخ البداية. تأخذ المعادلة الشكل المباشر التالي: =Start_Date + Days. فإذا كان لدينا تاريخ بدء مشروع أو إصدار فاتورة مسجل في الخلية A2، وتقتضي الشروط مدة سماح قدرها 30 يوماً تقويمياً مسجلة في الخلية B2، فإن صيغة حساب تاريخ الاستحقاق في الخلية C2 تُكتب ببساطة كالتالي: =A2 + B2.
يقوم المنطق الخوارزمي لإكسل عند تنفيذ هذه الصيغة باستخلاص الرقم التسلسلي المخزن خلف تاريخ البداية في الخلية A2، وإجراء عملية جمع جبري بينه وبين العدد الصحيح الموجود في B2. والناتج النهائي هو رقم تسلسلي جديد يعبر عن اليوم المستهدف في التقويم. إذا كانت الخلية C2 مهيأة بتنسيق التاريخ، ستعرض فوراً التاريخ التقويمي الجديد بدقة رياضية متناهية. يتميز هذا النموذج بالبساطة والخفة وسرعة المعالجة الفائقة، ويعمل كأداة ممتازة لجدولة المهل الائتمانية البسيطة، وفترات سداد الفواتير الاستهلاكية، وفترات الحجر الصحي، أو الفترات التجريبية للمنتجات البرمجية.
تتنوع المتغيرات المستقلة المضافة حسب طبيعة الالتزام؛ فيمكن إضافة فترات قصيرة مثل 7 أو 14 يوماً كمهلة سداد أسبوعية، أو فترات متوسطة كمهل الـ 60 أو 90 يوماً في الائتمان التجاري بين الشركات (B2B)، وصولاً إلى الفترات الطويلة كإضافة 365 يوماً لحساب موعد انتهاء الضمان السنوي. إلا أنه تجدر الإشارة العلمية إلى أن إضافة 365 يوماً مباشرة قد تنحرف بمقدار يوم واحد في حال مصادفة سنة كبيسة تحتوي على يوم 29 فبراير، وهو ما يستدعي استخدام دوال متخصصة سنتطرق إليها لاحقاً لمعالجة الفترات السنوية بدقة مطلقة.

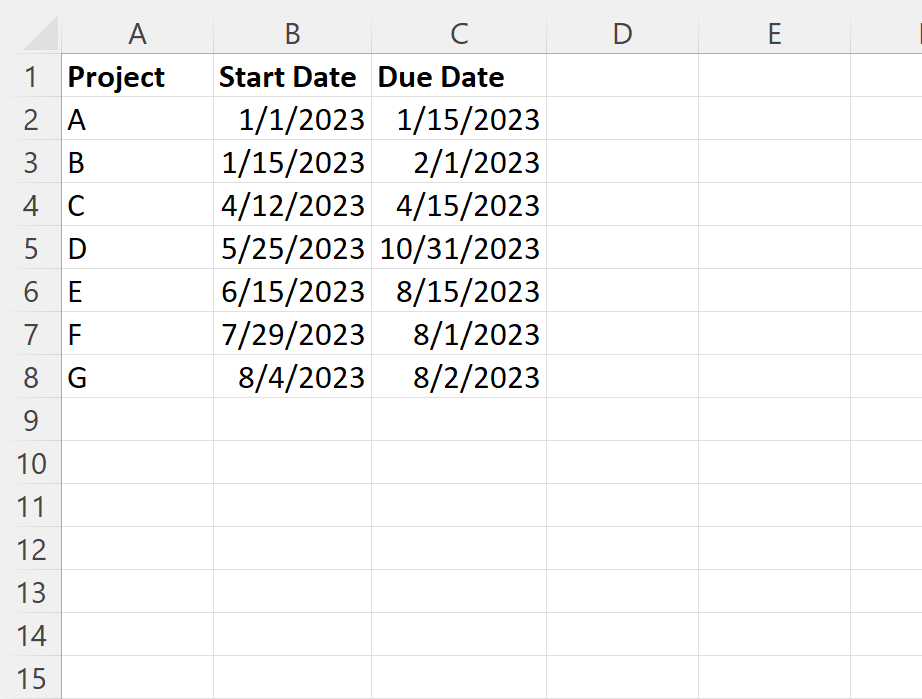

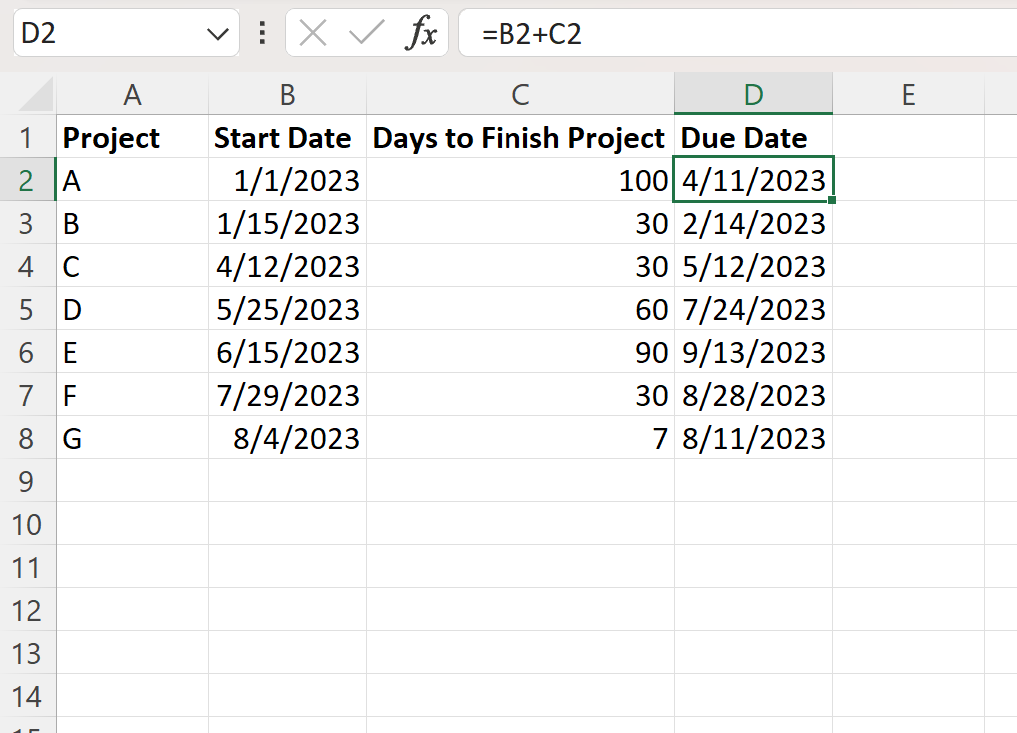

2.2 خطوات التطبيق العملي وسحب الصيغة عبر السجلات
لتطبيق هذه الصيغة عملياً على سجلات متعددة داخل ورقة العمل، يتم النقر فوق الخلية المراد إظهار النتيجة بها (ولتكن C2)، وكتابة علامة المساواة = لبدء وضع التحرير الرياضي، ثم تحديد خلية تاريخ البدء A2، وإدراج علامة الجمع +، يتبعها تحديد خلية مدة السماح B2، والضغط على زر الإدخال (Enter). بمجرد ظهور التاريخ المحسوب، يمكن استخدام “مقبض التعبئة” (Fill Handle)—وهو المربع الصغير جداً الكائن في الزاوية السفلية للخلية المحددة—والسحب لأسفل عبر العمود لتطبيق الصيغة تلقائياً على مئات أو آلاف الصفوف المتتالية.

يعتمد نجاح هذه العملية على فهم التمييز بين المراجع النسبية (Relative References) والمراجع المطلقة (Absolute References). إذا كانت مدة الاستحقاق متغيرة من عميل لآخر ومسجلة في خلايا موازية في العمود B، فإن استخدام المرجع النسبي =A2+B2 يعد الأسلوب الأمثل؛ حيث ستتغير المعادلة تلقائياً عند السحب لأسفل لتصبح =A3+B3 ثم =A4+B4. ولكن، إذا كانت مدة الاستحقاق موحدة لجميع العملاء ومثبتة في خلية مرجعية واحدة خارج الجدول، ولتكن الخلية $F$1، فيجب في هذه الحالة تثبيت المرجع باستخدام علامة الدولار ($) لتصبح الصيغة: =A2 + $F$1، وذلك لمنع إزاحة خلية المعامل الزمني عند تعميم الصيغة على بقية الصفوف.
يتعين على المحلل دائماً بعد تعميم الصيغ إجراء تدقيق موضعي سريع؛ لا سيما عند السجلات التي تنتهي عندها نطاقات التعبئة، وذلك للتحقق من عدم حدوث إزاحة غير مقصودة في الإحداثيات (Reference Drift)، والتأكد من أن خلايا التواريخ المحسوبة تستمد بياناتها من الحقول المخصصة لها بالفعل، تفادياً للأخطاء الحسابية الصامتة التي قد تمر دون أن يرصدها النظام كأخطاء برمجية فاقعة.
2.3 التعامل مع المتغيرات الزمنية السالبة والموجبة
لا يقتصر الحساب الزمني في إكسل على التطلع المستقبلي، بل يشمل أيضاً العمليات العكسية أو التخطيط الرجعي (Reverse Scheduling). يتم ذلك بإدخال قيم زمنية سالبة أو استخدام عملية الطرح الجبري =Due_Date - Days. يكتسب هذا النمط التطبيقي أهمية قصوى في إدارة الفعاليات والمؤتمرات الكبرى وإدارة سلاسل الإمداد اللوجستية الحرجة؛ حيث يُحدد موعد إطلاق المشروع أو الموعد النهائي غير القابل للتمديد كهدف ثابت، ثم تُطرح الفترات الزمنية المخصصة لكل مرحلة تمهيدية لتحديد تاريخ البدء الإلزامي لكل نشاط تشغيلي.
على سبيل المثال، إذا كان موعد تسليم النسخة النهائية لمشروع هندسي هو 30 أكتوبر 2024، وتستغرق مرحلة التدقيق الفني والجودة 15 يوماً تقويمياً، فإن تطبيق صيغة الطرح المباشر يعطينا تاريخ البدء الواجب لمرحلة التدقيق وهو 15 أكتوبر 2024. تتيح هذه الحسابات العكسية لمديري المشروعات الكشف المبكر عن أي تضارب زمني قبل الوقوع في مأزق التأخير الإجباري، مما يعزز اتخاذ القرارات الوقائية الاستباقية لتخصيص الموارد ورفع وتيرة العمل لتفادي اختناق العمليات.
ومع ذلك، ينبغي التنبيه إلى محدد تقني جوهري في نظام إكسل: إذا أدت عملية الطرح الحسابي إلى ناتج يسبق تاريخ 1 يناير 1900 (الرقم التسلسلي 1)، فإن إكسل يعجز عن عرض التاريخ، ويمتلىء الحقل برموز الخطأ البصري (#####). يُعد هذا القيد الرياضي استجابة تقنية لقصور نظام 1900 الموروث عن الإصدارات التاريخية الأولى لبرمجيات الجداول الممتدة، ولا يمكن تجاوزه إلا بالانتقال إلى نظام تاريخ 1904 أو استخدام دوال نصية مخصصة للتواريخ التاريخية السحيقة.
3. حساب تاريخ الاستحقاق باستثناء عطلات نهاية الأسبوع عبر دالة WORKDAY
3.1 بنية دالة WORKDAY ومحدداتها المعيارية
في بيئات الأعمال الحقيقية والتعاقدات الرسمية، نادراً ما تُحسب مواعيد الاستحقاق بالاعتماد على الأيام التقويمية المطلقة؛ فالشركات والهيئات الحكومية والمؤسسات المصرفية لا تمارس أنشطتها التشغيلية خلال أيام عطلات نهاية الأسبوع. إن استخدام صيغة الجمع البسيطة (تاريخ البدء + عدد الأيام) في سياق تعاقدي ينص على “إنجاز العمل خلال عشرة أيام عمل” سيؤدي حتماً إلى نتيجة قانونية كارثية تتجاهل أيام الراحة الأسبوعية، مما يفرض ضغطاً غير واقعي على فرق التنفيذ ويولد نزاعات تعاقدية. لحل هذه الإشكالية الجذرية، يقدم إكسل دالة متخصصة عالية الدقة هي دالة WORKDAY.
تتمثل البنية النحوية الصارمة لدالة WORKDAY في الشكل التالي:
=WORKDAY(start_date, days, [holidays])
تتطلب الدالة وسيطين إجباريين: الأول هو start_date ويمثل تاريخ البداية المعتمد، والثاني هو days ويمثل عدد أيام العمل الفعلية المستهدفة للإنجاز. أما الوسيط الثالث [holidays] فهو معامل اختياري يتيح للمستخدم تحديد مصفوفة أو نطاق يحتوي على تواريخ العطلات الرسمية والاستثنائية المراد استبعادها من الحساب الزمني إلى جانب عطلات نهاية الأسبوع التلقائية.
تعتمد دالة WORKDAY المعيارية قاعدة غير قابلة للتعديل فيما يخص عطلة نهاية الأسبوع؛ حيث تستبعد تلقائياً ودائماً يومي السبت والأحد من حساباتها الزمنية، باعتبارهما عطلة نهاية الأسبوع القياسية في أسواق المال الغربية والعالمية. فعند إدخال تاريخ بدء يوافق يوم جمعة مع إضافة يوم عمل واحد =WORKDAY("2024-05-17", 1)، ستقفز الدالة تلقائياً فوق السبت والأحد لتُرجع تاريخ الاستحقاق بيوم الاثنين 2024-05-20. يُعد هذا التحديد الإجرائي حجر الزاوية في المشروعات التي ترتبط بأنشطة التداول المالي الدولية وعقود الشحن البحري العابرة للحدود الخاضعة للتوقيت التجاري الغربي.
3.2 تضمين مصفوفة العطلات الرسمية والاستثنائية
لا تتوقف أيام التوقف عن العمل عند عطلة نهاية الأسبوع الدورية، بل تمتد لتشمل الأعياد الوطنية، والمناسبات الدينية، والإجازات المصرفية الرسمية، وحالات القوة القاهرة التي تُعطل فيها المصالح الحكومية والخاصة. لتمكين دالة WORKDAY من مراعاة هذه التوقفات، يتعين إنشاء جدول جانبي أو ورقة عمل مخصصة داخل المصنف تُسرد فيها جميع تواريخ العطلات الرسمية المتوقعة خلال النطاق الزمني للمشروع، مع التأكد التام من تخزين تلك التواريخ كأرقام تسلسلية صحيحة وليست نصوصاً.
يتم استدعاء نطاق العطلات في المعامل الثالث للصيغة مع استخدام التثبيت المطلق لحماية النطاق من التحرك أثناء التعبئة التلقائية. فإذا كانت تواريخ العطلات مسجلة في ورقة عمل فرعية ضمن النطاق H2:H15، تُصاغ معادلة تاريخ الاستحقاق على النحو التالي:
=WORKDAY(A2, B2, $H$2:$H$15)
تقوم الخوارزمية الداخلية للدالة بفحص كل يوم تقويمي يقع بين البداية والنهاية المفترضة؛ فإذا صادف اليوم عطلة أسبوعية (سبت أو أحد) أو وُجد ضمن مصفوفة العطلات $H$2:$H$15، فإنه يُستبعد كلياً من العداد الرياضي، ويُدفع تاريخ الاستحقاق إلى الأمام بمقدار يوم إضافي حتى يُستوفى عدد أيام العمل الصافية بالكامل.
تتميز خوارزمية الدالة بالذكاء الهيكلي؛ إذ تعالج تلقائياً مسألة “تداخل العطلات”. فإذا صادفت عطلة رسمية مسجلة في النطاق H2:H15 يوم سبت أو أحد، فإن الدالة لا تستبعد اليوم مرتين، مما يحمي الحسابات من الترحيل المزدوج الخاطئ لمواعيد التسليم. كما أن أي تعديل ديناميكي يُجرى على قائمة العطلات (مثل إعلان إجازة طارئة غير مجدولة) ينعكس فوراً وتلقائياً على جميع تواريخ الاستحقاق المرتبطة بها في كامل النموذج التحليلي دون الحاجة إلى التدخل اليدوي في صلب المعادلات الفردية.
3.3 التطبيقات الميدانية في العقود وإدارة المشروعات
في سياق إدارة المشروعات الاحترافية الخاضعة لمعايير معهد إدارة المشاريع (PMI)، يُشكل التحديد الدقيق لتواريخ تسليم المخرجات (Milestones and Deliverables) فارقاً جوهرياً بين نجاح المشروع وتعثره. إن استخدام دالة WORKDAY يضمن صياغة جداول زمنية واقعية تتماشى مع الطاقة الإنتاجية الفعلية للموارد البشرية والمعدات الفنية. لا يمكن إلزام المقاول أو المورد بموعد تسليم يصادف عطلة رسمية مغلقة، وتطبيق هذه الدالة يحمي المنظمة مقدماً من ادعاءات المقاولين بوجود خطأ مادي في حساب مدد التنفيذ يبرر تأخرهم.
كما تلعب الدالة دوراً محورياً في حوكمة العقود القانونية واتفاقيات مستوى الخدمة (SLAs). ففي عقود الدعم الفني وتقنية المعلومات التي تلزم المزود بحل الأعطال المعقدة في غضون “5 أيام عمل”، فإن استخدام هذه الصيغة يحدد الموعد النهائي بدقة لا تقبل التأويل القانوني أو الخلاف المالي، مما يحول دون فرض غرامات تأخير مجحفة أو التهاون في المطالبة بالتعويضات المستحقة عند التباطؤ الفعلي في التنفيذ.
يمتد هذا الأثر التنظيمي إلى قطاع الموارد البشرية وإدارة الرواتب؛ حيث تُستخدم الدالة لتحديد تواريخ نهاية فترات التجربة للموظفين الجدد (Probationary Periods) المقاسة بأيام العمل الصافية، وتحديد مواعيد استحقاق البدلات والمكافآت الدورية، مما يرفع دقة التنبؤ المالي للتدفقات النقدية الخارجة ويسهم في استقرار التخطيط التشغيلي للمؤسسة ككل.
4. المرونة المتقدمة في تحديد أيام الراحة الأسبوعية باستخدام دالة WORKDAY.INTL
4.1 الفروق الهيكلية بين WORKDAY و WORKDAY.INTL
على الرغم من القوة الرياضية لدالة WORKDAY، إلا أن محددها الصارم باعتماد السبت والأحد كعطلة نهاية أسبوع يمثل عائقاً جوهرياً في العديد من بيئات الأعمال حول العالم. ففي غالبية دول العالم العربي والشرق الأوسط، تتخذ عطلة نهاية الأسبوع النمط التقليدي (الجمعة والسبت)، أو تقتصر في بعض الأنشطة التجارية وتجارة التجزئة على يوم واحد فقط مثل يوم الجمعة أو يوم الأحد. لتجاوز هذه القيود الجغرافية والتشغيلية، قامت مايكروسوفت بتقديم الدالة الموسعة WORKDAY.INTL (International Workday)، والتي توفر تحكماً شاملاً ومطلقاً في تخصيص نمط أيام الراحة الأسبوعية بما يناسب أي بيئة عمل في العالم.
تأتي البنية النحوية الموسعة لدالة WORKDAY.INTL على النحو التالي:
=WORKDAY.INTL(start_date, days, [weekend], [holidays])
نلاحظ هنا إضافة المعامل الثالث الهام [weekend]، وهو المعامل التكويني الذي يتيح للمحلل إما إدخال رقم رمزي مسبق الإعداد يحدد أيام العطلة، أو تمرير “سلسلة نصية ثنائية” بالغة الدقة تعيد تعريف التقويم الأسبوعي وفق رغبة المستخدم. أما المعامل الرابع [holidays] فيؤدي نفس الوظيفة الاختيارية لاستبعاد قائمة الإجازات الرسمية المسجلة.
يتيح هذا التوسع الهيكلي رفع كفاءة النمذجة الرياضية للجداول المرنة داخل المصنفات المؤسسية الكبرى. فبدلاً من الاضطرار لكتابة معادلات شرطية متداخلة طويلة ومعقدة لمعالجة خصوصية عطلة يومي الجمعة والسبت، أصبحت خطوة واحدة داخل الدالة كافية لضبط الحسابات بالكامل وبأعلى كفاءة معمارية ممكنة داخل محرك حسابات إكسل.
4.2 جداول ترميز عطلات نهاية الأسبوع وسلاسل البت الثنائية
يوفر إكسل طريقتين متميزتين لتحديد المعامل [weekend] في دالة WORKDAY.INTL؛ الطريقة الأولى تعتمد على **الأكواد الرقمية المدمجة**، حيث يمثل كل رقم توليفة محددة لأيام الراحة. على سبيل المثال، يمثل الرقم 1 عطلة (السبت والأحد) وهو النمط الافتراضي، بينما يمثل الرقم 7 عطلة (الجمعة والسبت) وهي الأكثر ملاءمة لمعظم النظم الإدارية في الدول العربية. كما توفر الأكواد خيارات العطلة الفردية ليوم واحد في الأسبوع؛ فالكود 16 يحدد يوم الجمعة وحده كعطلة أسبوعية، في حين يحدد الكود 11 يوم الأحد كعطلة أسبوعية وحيدة.
أما الطريقة الثانية، وهي الأكثر تطوراً ومرونة على الإطلاق، فتعتمد على **سلسلة البت الثنائية النصية** المكونة من سبع خانات (String of 7 characters)، حيث تمثل كل خانة يوماً من أيام الأسبوع بالترتيب الثابت الإلزامي: الاثنين، الثلاثاء، الأربعاء، الخميس، الجمعة، السبت، الأحد. يُستخدم الرقم 1 للدلالة على يوم عطلة، بينما يُستخدم الرقم 0 للدلالة على يوم عمل فعلي. بناءً على هذا المنطق الرياضي الصارم، إذا أردنا تحديد عطلة يومي الجمعة والسبت، نكتب السلسلة النصية كالتالي: "0000110"، حيث وُضعت الآحاد في الخانتين الخامسة والسادسة المقابلتين للجمعة والسبت، بينما تُمثل باقي الخانات أصفاراً تشير إلى أيام عمل رسمية.
تفتح هذه السلاسل الثنائية آفاقاً غير محدودة لتطبيقات الجدولة في القطاعات التي لا تتبع الأنماط المكتبية التقليدية، مثل المصانع التي تعمل بنظام الورديات، والقطاعات الأمنية، والمستشفيات، وخدمات الدعم الفني على مدار الساعة (24/7). فإذا كانت هناك منشأة طبية يعمل فيها الطبيب أيام السبت والإثنين والأربعاء فقط، يمكن تمثيل أيام راحته بالصيغة: "0101001"، مما يجعل دالة WORKDAY.INTL قادرة على استخراج تاريخ استحقاق الكشوفات أو العمليات الجراحية بدقة تامة تتوافق مع الجدول الفعلي للممارس الصحي.
4.3 حالات تطبيقية على بيئات العمل متعددة الجنسيات
تواجه الشركات متعددة الجنسيات تحدياً تشغيلياً معقداً يتمثل في إدارة فرق عمل موزعة عبر قارات وأقاليم تتباين فيها أيام الإجازات الأسبوعية والوطنية. على سبيل المثال، قد يعمل فريق التطوير البرمجي في دولة تتخذ الجمعة والسبت عطلة أسبوعية، بينما يقع المقر الإداري للعميل في دولة تتخذ السبت والأحد عطلة. إن استخدام WORKDAY.INTL يسمح بتوحيد وتكامل مواعيد الاستحقاق عبر شيت إدارة رئيسي (Master Sheet) يحتوي على أعمدة محددة لكل إقليم بالاعتماد على الترميز المناسب له.
تسهم هذه الدقة في حساب فترات الاستجابة للشحنات اللوجستية الدولية. فإذا شُحنت بضاعة تستغرق 5 أيام عمل من ميناء في الخليج العربي متجهة إلى ميناء أوروبي، فإن المعالجة الرياضية يجب أن تراعي أن يوم الجمعة هو يوم عمل في الوجهة وتوقف في المنشأ، بينما يوم الأحد هو يوم توقف في الوجهة وعمل في المنشأ. يمكن للمحلل بناء صيغ متقدمة تدمج شروط الشحن وتضمن وصول الإمدادات في مواعيدها المحددة تعاقدياً، متفادية تكاليف الأرضيات وغرامات التأخير في الموانئ الدولية.
تضمن هذه الحوكمة الحسابية إزالة الالتباس الإداري بين الفروع، وتقلل من الاحتكاكات البيروقراطية الناجمة عن الفروق الثقافية في تنظيم أوقات العمل، وتوفر للإدارة التنفيذية العليا رؤية متسقة وموثوقة لنسب إنجاز المشروعات العابرة للحدود بالاعتماد على أسس رياضية موحدة وموثقة داخل المصنف.
5. حساب تواريخ الاستحقاق الدورية بالشهور والسنوات باستخدام دالة EDATE
5.1 الأسس الرياضية لدالة EDATE
تتعامل العمليات الحسابية البسيطة ودوال أيام العمل بامتياز مع الآفاق الزمنية المقاسة بالأيام، لكنها تواجه معضلة رياضية كبرى عند التعامل مع الفترات الدورية المقاسة بالأشهر أو السنوات (مثل الاشتراكات السنوية، وبوالص التأمين، والأقساط البنكية، وعقود الإيجار). يكمن التحدي في أن أشهر السنة الميلادية غير متساوية في الطول؛ فبعضها يتكون من 31 يوماً، والبعض الآخر من 30 يوماً، بينما يتأرجح شهر فبراير بين 28 و29 يوماً. وعليه، فإن إضافة مضاعفات الرقم 30 (كإضافة 90 يوماً لحساب استحقاق ربع سنوي) ستؤدي بالضرورة إلى زحزحة تدريجية في تواريخ الاستحقاق الشهرية لتنحرف عن اليوم المستهدف من الشهر مع مرور الوقت.
لحل هذه المعضلة الحسابية المتأصلة، صُممت دالة EDATE لتمثل الأداة القياسية لحساب تواريخ الاستحقاق الشهرية والسنوية. تأتي بنية الدالة على النحو التالي:
=EDATE(start_date, months)
تستقبل الدالة مدخلين أساسيين: start_date ويمثل التاريخ المرجعي الأولي، وmonths ويمثل عدد الأشهر المراد إضافتها أو طرحها. فالرقم الموجب في المعامل الثاني ينقل التاريخ إلى المستقبل، بينما ينقله الرقم السالب إلى الماضي، محافظاً بدقة على نفس رقم اليوم في الشهر الهدف.
إذا افترضنا أن عقد إيجار يبدأ في 15 يناير 2024، ونرغب في حساب موعد استحقاق الدفعة التالية بعد 3 أشهر بالضبط، فإن كتابة الصيغة =EDATE("2024-01-15", 3) ستُرجع مباشرة وبدقة متناهية التاريخ 2024-04-15. قامت الدالة برمجياً بتخطي التباين في عدد أيام شهور يناير وفبراير ومارس، محققة اتساقاً تقويمياً كاملاً يعيد نفس رقم اليوم المطابق لتاريخ البداية، وهو ما يتطابق مع المتطلبات القانونية والمالية لعقود التمويل والالتزامات التعاقدية المنتظمة.

5.2 معالجة حالات اليوم الأخير من الشهر والسنوات الكبيسة
تبرز العبقرية البرمجية لدالة EDATE عند معالجة الحالات الحدية الحرجة (Boundary Edge Cases)، وتحديداً التواريخ التي تبدأ في الأيام 29 و30 و31 من الأشهر الطويلة وتنتقل إلى أشهر أقصر في عدد الأيام. فماذا يحدث إذا كان تاريخ البدء هو 31 مارس، وطُلب إضافة شهر واحد؟ لا وجود ليوم 31 في شهر أبريل (الذي ينتهي عند 30 يوماً). في هذه الحالة، تتصرف الدالة بذكاء حسابي تلقائي؛ حيث تُرجع تلقائياً اليوم الأخير المتاح في ذلك الشهر، وهو 30 أبريل، دون أن تنزلق إلى بداية شهر مايو أو تُطلق رسالة خطأ حسابية.
وينطبق هذا السلوك الرياضي الرصين على الانتقال إلى شهر فبراير؛ فإذا بدأ الالتزام في 31 يناير 2024 (وهي سنة كبيسة تحتوي على 29 يوماً في فبراير)، فإن الصيغة =EDATE("2024-01-31", 1) ستُرجع التاريخ 2024-02-29. أما إذا طُبقت نفس الصيغة في سنة بسيطة مثل عام 2023، فإن الدالة سترجع التاريخ 2023-02-28. يضمن هذا التوافق الرياضي التلقائي حماية النماذج المالية والمحاسبية من الانهيار التقويمي والانحرافات الحسابية التراكمية التي تحدث حتماً عند محاولة الاعتماد على الإضافة اليدوية للأيام التقديرية.
تُعد هذه الآلية ضرورية لضمان الامتثال للوائح المصرفية في حساب الفوائد الدورية والاستحقاقات الائتمانية؛ حيث تشترط القوانين المالية عدم ترحيل استحقاق نهاية الشهر إلى الشهر التالي بشكل مفاجئ قد يترتب عليه فرض فوائد تأخير غير مستحقة على العملاء، مما يجعل EDATE الدالة الأكثر أماناً وموثوقية في هذا المجال.
5.3 بناء جداول إطفاء الديون ومواعيد استحقاق الوثائق
تُشكل دالة EDATE العمود الفقري لبناء جداول إطفاء الديون (Amortization Schedules) ومتابعة سداد القروض البنكية والرهون العقارية. فعند إعداد جدول استحقاق يمتد لعشرين عاماً بقسط شهري ثابت يُدفع في يوم محدد من كل شهر، يكفي وضع تاريخ الدفعة الأولى في الخلية A2، ثم كتابة الصيغة التالية في الخلية A3:
=EDATE(A2, 1)
وسحبها لأسفل عبر مئات الخلايا. سيتولى إكسل توليد سلسلة زمنية متسقة رياضياً تحافظ على يوم الاستحقاق نفسه شهراً بعد شهر على مدى عقود طويلة، متكيفة تلقائياً مع تباين أطوال الشهور والسنوات الكبيسة.
يمتد التطبيق الإجرائي للدالة ليشمل إدارة وثائق الموارد البشرية وإدارة السلامة المهنية، مثل تجديد تصاريح العمل، والإقامات، ورخص القيادة التجارية، وعقود الصيانة الدورية للأجهزة الطبية، ومواعيد تجديد النطاقات والشهادات الرقمية لمواقع الويب. فإذا كانت ترقية رخصة مهنية صالحة لمدة سنتين من تاريخ الإصدار المدون في B2، فإن صيغة الاستحقاق تُكتب كالتالي:
=EDATE(B2, 24)
(حيث يتم تحويل السنتين إلى 24 شهراً)، مما يؤتمت منظومة التحذير والتجديد المبكر قبل سقوط الوثائق المؤسسية في دائرة عدم الصلاحية القانونية والتشغيلية.
كذلك تظهر فائدة هذه الآلية في الدراسات النفسية والطبية التتبعية الطولية (Longitudinal Studies)؛ حيث يُلزم بروتوكول البحث متابعة المريض أو المفحوص بعد فترات منتظمة (مثلاً: متابعة بعد 6 أشهر، و12 شهراً، و18 شهراً من التدخل العلاجي الأولي). إن أتمتة هذه التواريخ عبر EDATE تضمن دقة نوافذ جمع البيانات الميدانية واستبعاد الأخطاء الإدارية التي قد تهدد الصدق الداخلي للدراسات العلمية الرصينة.
6. تحديد نهاية الفترات الزمنية للاستحقاق المحاسبي عبر دالة EOMONTH
6.1 المفهوم الإجرائي لدالة نهاية الشهر EOMONTH
في الممارسات المحاسبية والإدارية، ترتبط الغالبية العظمى من الالتزامات المالية بمصطلح “نهاية الشهر” (End of Month). وتقتضي العديد من السياسات الائتمانية للموردين شروطاً تجارية تنص على أن تسوية الفواتير لا تتم بعد عدد معين من الأيام من تاريخ التوريد، بل في “اليوم الأخير من شهر الشراء” أو “نهاية الشهر التالي لتاريخ استلام البضاعة”. لحساب هذه التواريخ الختامية بدقة رياضية مطلقة دون الحاجة لمعرفة عدد أيام الشهر المستهدف، يوفر إكسل دالة EOMONTH (End of Month).
تتطابق البنية النحوية لدالة EOMONTH ظاهرياً مع دالة EDATE، وتأخذ الشكل التالي:
=EOMONTH(start_date, months)
ولكن الفارق الجوهري والتشغيلي بينهما يكمن في المخرجات؛ فبينما تحافظ EDATE على نفس رقم اليوم الأصلي، تقوم دالة EOMONTH بنقل النتيجة قسراً وبشكل حصري إلى اليوم الأخير الفعلي من الشهر المحدد في المعامل الثاني. فالصيغة =EOMONTH("2024-02-10", 0) ستُرجع التاريخ 2024-02-29، وهو اليوم الختامي لنفس شهر تاريخ البدء.
يعد استخدام المعامل صفر (0) في خانة الأشهر أحد أبرز الاستخدامات الاحترافية لهذه الدالة؛ حيث يوجه إكسل لاستخراج تاريخ نهاية الشهر الحالي لتاريخ الأساس فوراً. أما استخدام المعاملات الموجبة (مثل 1 أو 2)، فيعني الانتقال لنهاية الشهر القادم أو الذي يليه، في حين تعيد المعاملات السالبة (مثل -1) تاريخ نهاية الشهر السابق، مما يوفر أداة ديناميكية متفوقة لتقفيل الدفاتر الدورية وضبط التسويات المالية المنتهية في تواريخ موحدة.
6.2 تسوية الحسابات المالية وإعداد الإقرارات الضريبية
تمثل دالة EOMONTH ركيزة لا غنى عنها لمديري الحسابات عند إدارة دورات التحصيل التجاري ومتابعة الذمم الدائنة والمدينة. إذا كانت الشركة تتبع سياسة ائتمانية تنص على سداد مستحقات الموردين في نهاية الشهر الذي تلا شهر الفاتورة (Net End of Next Month)، وكان تاريخ الفاتورة مسجلاً في الخلية A2، فإن تاريخ الاستحقاق المحاسبي الإلزامي يُصاغ بدقة مطلقة كالتالي:
=EOMONTH(A2, 1)
تضمن هذه المعادلة البسيطة تجميع كافة فواتير الشهر الواحد المتباينة في تواريخها اليومية لتستحق جميعها في نقطة زمنية متحدة وثابتة هي اليوم الأخير من الشهر التالي، مما يسهل عمليات التخطيط النقدي وتجميع الدفعات المصرفية.
كما تكتسب الدالة أهمية استراتيجية بالغة في الامتثال للأنظمة الضريبية، مثل ضريبة القيمة المضافة (VAT) وضريبة الدخل والمبيعات، التي تفرضها الهيئات والوزارات المالية حول العالم؛ حيث تشترط اللوائح التنظيمية تقديم الإقرارات الضريبية وسداد المبالغ المستحقة بنهاية الشهر التالي لانتهاء الربع الضريبي المالي. باستخدام تركيبات تعتمد على EOMONTH، تستطيع الشركات متعددة الفروع أتمتة جداول التقديم الضريبي ومنع الوقوع تحت طائلة الغرامات الجزائية المترتبة على أدنى تأخير تقويمي.
كذلك تُوظف الدالة في إدارة مخصصات الرواتب، والأجور الإضافية، ومكافآت نهاية الخدمة، واستهلاك الأصول الثابتة؛ حيث تتطلب المعايير المحاسبية الدولية (IFRS) تحميل كل فترة مالية شهرية بما يخصها من أعباء محاسبية حتى اليوم الختامي من الشهر تماماً، وتوفر EOMONTH الأساس الرياضي المؤتمت لضمان عدم تداخل التكاليف بين الفترات المالية المتعاقبة عبر الفروع والإدارات المختلفة.
6.3 الدمج التركيبي لدالة EOMONTH مع العمليات الحسابية
تتجاوز قدرات دالة EOMONTH مجرد الوقوف عند اليوم الأخير من الشهر، إذ يمكن استخدامها كنقطة انطلاق لعمليات حسابية جبرية مركبة لحساب تواريخ دقيقة للغاية. أحد أشهر التطبيقات الميدانية هو حساب سياسات الائتمان القائمة على مهلة سداد تبدأ بعد نهاية شهر الشراء (مثلاً: “السداد بعد 10 أيام من نهاية شهر الشراء”). تُصاغ هذه المعادلة المعقدة بدمج الدالة مع الجمع البسيط كالتالي:
=EOMONTH(A2, 0) + 10
تقوم الدالة أولاً بإيجاد اليوم الأخير من شهر الفاتورة الحالية، ثم يضاف إليه العدد 10 جبرياً، لتقفز النتيجة مباشرة إلى اليوم العاشر من الشهر التالي، محققة التوافق الحرفي مع الشروط التجارية والتعاقدية المبرمة.
تطبيق مركب آخر بالغ الأهمية يتمثل في استخراج **اليوم الأول من الشهر القادم** أو **اليوم الأول من الشهر الحالي** بطريقة رياضية ديناميكية لا تتأثر بالاختلافات التقويمية. لإيجاد اليوم الأول من الشهر التالي لتاريخ الأساس في A2، يكفي كتابة الصيغة:
=EOMONTH(A2, 0) + 1
حيث يضمن جمع الرقم 1 إلى تاريخ نهاية الشهر الحالي الانتقال الفوري والمطلق إلى اليوم الأول (اليوم 1) من الشهر التالي مباشرة. وبالمثل، يمكن استخراج اليوم الأول من الشهر الحالي بكتابة:
=EOMONTH(A2, -1) + 1
أي الذهاب إلى نهاية الشهر السابق وإضافة يوم واحد.
يمكّن هذا الدمج التركيبي الماليين والمبرمجين من بناء صيغ ديناميكية متعددة المراحل تدير دورات الائتمان التجاري الأكثر تعقيداً، وتحدد بدقة بالغة مواعيد استحقاق الدفعات الدورية والخصومات الممنوحة على السداد المبكر، مما يمنح النظام المالي مرونة غير محدودة وقدرة على محاكاة كافة الشروط التعاقدية المعقدة بسلاسة رياضية فائقة.
7. الحساب العكسي: إيجاد عدد الأيام المتبقية حتى تاريخ الاستحقاق
7.1 صيغة الطرح البسيطة وموقعها من التحليل الزمني
لا تقتصر إدارة المواعيد على مجرد معرفة “تاريخ الاستحقاق”، بل تتطلب في جوهرها التشغيلي الإجابة المستمرة عن السؤال الإداري الأكثر إلحاحاً: “كم يوماً بقي حتى يحين الموعد النهائي؟”. يمثل هذا التساؤل جوهر التحليل الزمني للالتزامات وإدارة المخاطر التشغيلية. وتتحقق هذه العملية بحساب الفارق الجبري بين تاريخ الاستحقاق وتاريخ المرجع الحالي، وتُصاغ المعادلة الرياضية المباشرة في إكسل كالتالي:

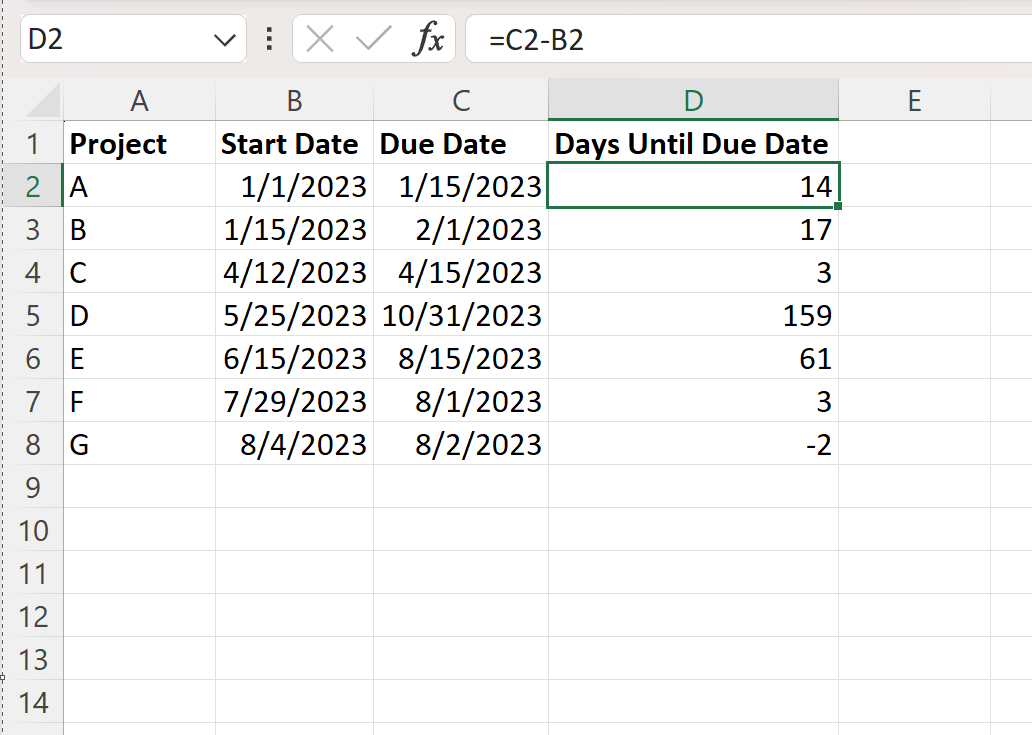

=Due_Date - TODAY()
أو =Due_Date - Start_Date لحساب مدة المشروع الكلية.
يكتسب تفسير القيمة الرياضية الناتجة عن هذه الصيغة دلالات إدارية حاسمة تعتمد على إشارة الناتج:
- إذا كانت النتيجة رقماً موجباً (+): فهذا يعني أن الموعد النهائي يقع في المستقبل، وأن المهمة أو الفاتورة لا تزال ضمن المهلة الزمنية المسموح بها، ويمثل الرقم عدد الأيام المتاحة للإنجاز.
- إذا كانت النتيجة صفراً (0): فهذا مؤشر استحقاق فوري يفيد بأن اليوم الحالي هو الموعد النهائي المحدد، مما يتطلب إجراءً تنفيذياً عاجلاً قبل انتهاء ساعات العمل الرسمية.
- إذا كانت النتيجة رقماً سالباً (-): فهذا جرس إنذار رقابي قاطع يدل على أن المهمة قد تجاوزت موعد استحقاقها المحدد، ويمثل الرقم المطلق عدد أيام التأخير الفعلية المتراكمة، وهو المعامل المباشر لاحتساب غرامات التأخير ومؤشرات الإخفاق التشغيلي.
من الأخطاء الشائعة جداً عند كتابة هذه الصيغة لأول مرة ظهور الناتج في صورة تاريخ مشوه وغير مفهوم (مثل 12-01-1900) بدلاً من رقم صحيح. يرجع السبب في ذلك إلى ميل برنامج إكسل إلى محاكاة تنسيق خلايا أطراف المعادلة؛ فبما أن الخلية الأصلية منسقة كتاريخ، فإنه يعرض ناتج الطرح كتاريخ أيضاً. لإصلاح هذا الخلل الظاهري، يجب فتح قائمة تنسيق الخلايا وتغيير التنسيق فوراً إلى “عام” (General) أو “رقم” (Number)، مما يكشف القيمة الرقمية الصحيحة للأيام المتبقية أو المنقضية بدقة ووضوح.
7.2 التحديث التلقائي والحي عبر دالتي TODAY و NOW
لتجريد جداول المتابعة من الجمود وجعلها تنبض بالحياة دون حاجة للتحديث اليدوي، يُستعان بدوال الوقت اللحظية، وأبرزها دالة TODAY() التي تُرجع تاريخ اليوم الحالي للجهاز دون وقت، ودالة NOW() التي تُرجع تاريخ اليوم ولحظة الوقت الحالية بالكسور العشرية للساعات والدقائق. تتميز هذه الدوال بكونها “دوال متطايرة” (Volatile Functions)؛ أي أنها تُعيد حساب قيمتها تلقائياً في كل مرة يتم فيها فتح المصنف أو إجراء أي تعديل أو ضغط زر الحساب (F9) داخل ورقة العمل.
عند بناء صيغة العد التنازلي الحية:
=A2 - TODAY()
(حيث A2 تحتوي على تاريخ الاستحقاق)، يضمن المحلل أن المؤشر يتناقص تلقائياً بمقدار يوم واحد مع كل شروق شمس جديد دون أي تدخل يدوي. يتيح هذا لمديري المشروعات وأصحاب القرار فتح جداولهم يومياً ورؤية التغير اللحظي في مستويات إلحاح المهام، وانتقال البنود تلقائياً من خانة الأمان الزمني إلى خانة الحرج التشغيلي، مما يرفع الكفاءة الاستباقية للعمليات المؤسسية.
ومع ذلك، تقتضي الأمانة المعمارية لمصممي النماذج الضخمة الحذر الشديد عند استخدام الدوال المتطايرة. فبما أن هذه الدوال تُجبر محرك الحسابات على إعادة معالجة جميع الصيغ المعتمدة عليها عند أي تغيير طفيف في الملف، فإن وجود عشرات الآلاف من صيغ TODAY() في شيت واحد قد يؤدي إلى بطء ملحوظ في استجابة المصنف واستهلاك مفرط للذاكرة العشوائية (RAM). في مثل هذه الحالات المعقدة، يُفضل استخدام خلية مرجعية مركزية واحدة تحتوي على =TODAY() وتوجيه كافة الصيغ الأخرى في الجدول للإشارة إلى تلك الخلية حصراً لتوفير الموارد الحاسوبية وضمان استقرار الملف.
7.3 التحليل المتقدم للفوارق الزمنية عبر دالة DATEDIF
عندما تتطلب التقارير الإدارية المرفوعة للإدارة العليا وصفاً مفصلاً للمدد المتبقية لا يقتصر على مجرد “عدد الأيام الإجمالي”، بل يتعداه لتقديم توصيف مركب يوضح الفارق بالسنوات والأشهر والأيام المتبقية، تبرز دالة DATEDIF كحل سحري متفوق. على الرغم من أن هذه الدالة تُصنف كدالة قديمة (Legacy Function) غير مدرجة في القوائم المساعدة المنبثقة في بعض واجهات إكسل الحديثة للحفاظ على التوافق مع جداول Lotus 1-2-3 التاريخية، إلا أنها تعمل بكفاءة مطلقة واستقرار مبرهن في جميع إصدارات البرنامج.
تأتي البنية النحوية لدالة DATEDIF على النحو التالي:
=DATEDIF(start_date, end_date, unit)
تستقبل الدالة تاريخين: تاريخ البداية ويجب أن يكون هو الأقدم دائماً، وتاريخ النهاية، إضافة إلى معامل الوحدة النصي الذي يحدد نمط الإرجاع. تتضمن معاملات الوحدة الأساسية ما يلي:
"Y": لحساب عدد السنوات الكاملة المنقضية بين التاريخين."M": لحساب عدد الأشهر الكاملة المنقضية بين التاريخين."D": لحساب عدد الأيام الكاملة بين التاريخين."YM": لحساب عدد الأشهر المتبقية بعد استبعاد السنوات الكاملة (بالغ الأهمية للتقارير التركيبية)."MD": لحساب عدد الأيام المتبقية بعد استبعاد الشهور والسنوات.
باستخدام دمج النصوص عبر علامة الربط (&)، يمكن للمحلل بناء صيغة احترافية مبهرة تُخرج نصاً سردياً واضحاً للإدارة:
=DATEDIF(TODAY(), A2, "Y") & " سنة و " & DATEDIF(TODAY(), A2, "YM") & " شهر و " & DATEDIF(TODAY(), A2, "MD") & " يوم"
تنتج هذه الصيغة نصاً تركيبياً مثل: “1 سنة و 3 شهر و 12 يوم”، مما يمنح متخذ القرار تصنيفاً شاملاً وفهماً فورياً للمدى الزمني المتبقي للعقود الكبرى والمشاريع الاستراتيجية دون الحاجة لإجراء عمليات حسابية ذهنية إضافية لتحويل مئات الأيام إلى شهور وسنوات.
8. التنسيق الشرطي والأتمتة البصرية لمراقبة تواريخ الاستحقاق
8.1 إنشاء قواعد التنسيق الشرطي القائمة على الصيغ
تكتمل قوة النمذجة الرياضية لحسابات تواريخ الاستحقاق عندما تقترن بـ “الأتمتة البصرية” عبر أداة **التنسيق الشرطي** (Conditional Formatting). إن قراءة آلاف الأرقام والتواريخ الصامتة داخل جدول البيانات يشكل عبئاً ذهنياً مرهقاً على المشرفين، ويزيد من احتمالية إفلات المواعيد الحرجة من الملاحظة. يتيح التنسيق الشرطي تغيير مظهر الخلايا بصرياً (لون التعبئة، لون الخط، الحدود) تلقائياً وفور تحقق شروط ومعادلات منطقية معينة مبنية مسبقاً.
لتمييز المهام المتأخرة، يمكن إنشاء قاعدة تنسيق شرطي تعتمد على معادلة منطقية تُقارن تاريخ الاستحقاق بتاريخ اليوم. بعد تظليل نطاق التواريخ، يتم الدخول إلى: التنسيق الشرطي > قاعدة جديدة > استخدام صيغة لتحديد الخلايا التي سيتم تنسيقها، وكتابة الصيغة المنطقية التالية:
=A2 < TODAY()
(مع افتراض أن الخلية A2 هي أول خلية في النطاق المحدد). إذا تحقق هذا الشرط وأصبح تاريخ الاستحقاق أصغر من تاريخ اللحظة الحالية، يقوم إكسل فوراً بصبغ الخلية بلون تحذيري مميز، مما يلفت انتباه فريق المتابعة دون أدنى تأخير.
تزداد هذه القواعد ذكاءً عند دمج الشروط عبر الدوال المنطقية مثل دالة AND؛ لمنع تلوين المهام التي تجاوزت موعدها ولكن تم إنجازها وتسليمها بالفعل. إذا كان عمود حالة المهمة هو العمود C وكلمة “مكتمل” تعني انتهاء المسؤولية، تُصاغ معادلة التنسيق الشرطي المركبة كالتالي:
=AND(A2 < TODAY(), C2 <> "مكتمل")
هنا، لن تتلون الخلية باللون التحذيري إلا إذا جمعت بين صفتين: فوات موعد الاستحقاق الزمني، واستمرار حالة المهمة كغير مكتملة، مما يركز انتباه فرق العمليات على الاختناقات الحقيقية المعلقة فقط دون تشتيت الانتباه بالمهام المغلقة.
8.2 تصميم نظام إشارات المرور البصري (Traffic Light System)
يعد نموذج “إشارات المرور” (Traffic Light Protocol) المعيار الذهبي في تصميم لوحات متابعة المشروعات والرقابة الإدارية؛ حيث يُترجم التدرج الزمني للمخاطر إلى ألوان فطرية يسهل على الدماغ البشري استيعابها في أجزاء من الثانية. يعتمد هذا النظام على تقسيم المهام إلى ثلاث طبقات بصرية مستندة إلى صيغ رياضية تحدد عدد الأيام المتبقية:
- اللون الأحمر (حالة الخطر والتأخير): يُخصص للمهام التي تجاوزت تاريخ استحقاقها دون إنجاز، وتُكتب قاعدته:
=A2 < TODAY(). - اللون الأصفر/البرتقالي (حالة الإنذار والاقتراب): يُخصص للمهام التي يوشك تاريخ استحقاقها على الحلول خلال فترة حرجة قادمة (مثلاً خلال الأيام الثلاثة أو الخمسة القادمة)، وتُكتب قاعدته بالدمج المنطقي:
=AND(A2 >= TODAY(), A2 <= TODAY() + 5). - اللون الأخضر (حالة الاستقرار والأمان): يُخصص للمهام التي لا يزال أمامها متسع زمني مريح يتجاوز خمسة أيام، وتُكتب قاعدته:
=A2 > TODAY() + 5.
يقوم المحلل بضبط هذه القواعد الثلاث المتتالية داخل “إدارة قواعد التنسيق الشرطي”، مع التأكد من ترتيب أولويات التطبيق ووضع علامة “إيقاف إذا تحقق الشرط” (Stop If True) عند اللزوم، لتجنب تضارب الألوان. كما يمكن الاستعاضة عن تلوين خلفية الخلايا باستخدام مجموعات “الأيقونات المدمجة” (Icon Sets) المتاحة في إكسل، والتي تضع إشارات ضوئية دائرية أو أعلاماً ملونة بجانب التواريخ، مما يقلل الإجهاد البصري ويمنح جداول الأعمال مظهراً احترافياً يعزز جاهزيتها للعرض على اللجان التنفيذية.

8.3 إدارة نطاقات التطبيق والحفاظ على مرونة التنسيق
في كثير من متطلبات التقارير الاحترافية، لا يكون المطلوب تلوين خلية التاريخ وحدها، بل تلوين **كامل الصف** الذي يحتوي على بيانات المهمة (بما في ذلك اسم العميل، واسم المسؤول، وقيمة الفاتورة) لجعل السجل المتأخر يبرز بالكامل في الجدول. لتحقيق ذلك، تبرز الأهمية القصوى لمفهوم **التثبيت المختلط للأعمدة** باستخدام علامة الدولار ($).
إذا كان الجدول يمتد من العمود A إلى العمود E، وتاريخ الاستحقاق يقع في العمود C، يتم تحديد كامل الجدول بدءاً من الصف الثاني A2:E100، ثم الدخول إلى محرر التنسيق الشرطي وكتابة الصيغة على النحو التالي:
=$C2 < TODAY()
إن وضع علامة الدولار قبل حرف العمود $C يوجه إكسل لتثبيت فحص الشرط دائماً على عمود التاريخ، بينما ترك رقم الصف 2 حراً يسمح للخوارزمية بالانزلاق الرأسي لفحص كل صف بمفرده. والنتيجة هي تلوين الصفوف بالكامل من A إلى E بشكل متسق وفوري بمجرد تأخر التاريخ الموجود في العمود C.
تتطلب الإدارة الرشيدة لملفات إكسل المؤسسية مراجعة دورية لمدير قواعد التنسيق الشرطي (Conditional Formatting Rules Manager). فعند قيام المستخدمين بعمليات النسخ واللصق المتكررة للخلايا، يميل إكسل إلى تمزيق نطاقات التنسيق وإنشاء عشرات القواعد المكررة المشوهة، مما يؤدي إلى ثقل بطيء في حركة المؤشر وتضخم حجم الملف. يجب تنظيف هذه القواعد دورياً وإعادة دمج النطاقات المطبقة لتغطي مجالات العمل بالكامل بصيغ موحدة ونظيفة تضمن خفة المصنف وسرعة استجابته الحسابية.
9. استكشاف الأخطاء الشائعة وحالات الشذوذ في حسابات التواريخ ومعالجتها
9.1 أخطاء التنسيق والنصوص: تشخيص وعلاج خطأ #VALUE!
يعد الخطأ الشهير #VALUE! أكثر الأخطاء إحباطاً وظهوراً عند التعامل مع صيغ التواريخ في إكسل. يشير هذا الخطأ الحسابي إلى وجود تنافر في أنواع البيانات؛ وتحديداً محاولة إجبار إكسل على إجراء عملية رياضية (كالجمع أو الطرح أو التمرير داخل دالة مثل WORKDAY) على قيمة يتعامل معها البرنامج كسلسلة نصية غير قابلة للحساب. يحدث هذا غالباً عند استيراد البيانات من ملفات مسطحة مثل CSV أو أنظمة الويب، حيث تصدر التواريخ محاطة بمسافات خفية أو محارف غير مرئية أو بتنسيقات تخالف الإعدادات الإقليمية للجهاز المحلي.
لتشخيص سبب الخطأ بدقة، يمكن فحص الخلية المشبوهة باستخدام معادلة الفحص:
=ISNUMBER(A2)
فإذا أعادت المعادلة FALSE، فهذا دليل قاطع على أن ما يظهر على الشاشة كتاريخ ليس إلا نصاً جامداً. يمكن علاج هذه الإشكالية بعدة وسائل تقنية متقدمة؛ أولها استخدام ميزة **”تحويل النص إلى أعمدة” (Text to Columns)** المدمجة في تبويب بيانات؛ حيث يتم تظليل العمود واختيار “ثابت العرض”، وفي الخطوة الثالثة يتم تحديد نوع بيانات العمود كـ “Date” واختيار النسق المناسب لمصدر البيانات (مثل YMD أو DMY)، مما يجبر محرك إكسل على إعادة تحويل السلسلة النصية إلى رقم تسلسلي صحيح ومعترف به رياضياً.
أما إذا كان سبب العلة هو وجود مسافات بادئة أو لاحقة مفسدة تم إدخالها بطريق الخطأ أثناء الطباعة، فيمكن تطهير البيانات برمجياً باستخدام دالة TRIM مدمجة مع دالة DATEVALUE؛ كأن نكتب:
=DATEVALUE(TRIM(A2))
تقوم هذه الصيغة بكنس كافة المسافات الزائدة أولاً، ثم تحويل السلسلة المتبقية إلى رقم تسلسلي نقي يصلح للدخول في صيغ حساب تواريخ الاستحقاق دون إطلاق الخطأ البرمجي #VALUE!.
9.2 التعامل مع الخلايا الفارغة والقيم المفقودة عبر الدوال المنطقية
من السلوكيات البرمجية الغريبة التي تثير دهشة المستخدمين المبتدئين في إكسل أنه عند بناء صيغة تعتمد على تاريخ بدء في الخلية A2 مضافاً إليه عدد أيام في B2، وإذا تصادف وكانت الخلية A2 فارغة تماماً، فإن إكسل يعتبر الخلية الفارغة مساوية للقيمة الصفرية (0). وبناءً على النظام التسلسلي، فإن القيمة صفر تعيد تاريخاً وهمياً يقع في يناير من عام 1900 (أو 00-01-1900). يؤدي هذا التفسير الرياضي التلقائي إلى تشويه التقارير وملء الجداول بتواريخ شاذة تضلل التحليلات الإحصائية وتفسد لوحات القيادة.
لمنع هذا السلوك الافتراضي وحماية التقارير، يجب استخدام **الدوال المنطقية الحارسة**؛ وأبرزها دالة IF للتحقق من امتلاء الخلايا بالبيانات الأساسية قبل تنفيذ الحساب. تُصاغ المعادلة الوقائية على النحو التالي:
=IF(OR(A2="", B2=""), "", A2 + B2)
توجه هذه الصيغة النظام إلى فحص مدخلات التاريخ والمدة؛ فإذا كانت أي منهما فارغة ("")، تترك خلية تاريخ الاستحقاق فارغة تماماً ونظيفة بصرياً، ولا يتم تفعيل خوارزمية الجمع إلا بعد إدخال كافة المتغيرات الحسابية اللازمة.
كما يوصى باحتواء الصيغ المعقدة عبر دالة معالجة الأخطاء IFERROR، وذلك لمنع ظهور أي رموز برمجية مزعجة للمستخدمين النهائيين عند حدوث انقطاع غير متوقع في البيانات:
=IFERROR(WORKDAY(A2, B2, $H$2:$H$15), "يرجى مراجعة المدخلات")
يضمن هذا التغليف الهندسي بقاء واجهة التقارير متماسكة واحترافية، ويوفر للمدخلين توجيهاً واضحاً لمعالجة أخطائهم التشغيلية بدلاً من تركهم في مواجهة رسائل النظام البرمجية الغامضة.
9.3 اختلافات التقويم وأنظمة التواريخ (1900 مقابل 1904)
تاريخياً، اعتمدت مايكروسوفت نظامين مختلفين للتعامل مع التواريخ في إكسل: **نظام تاريخ 1900** وهو المعيار الافتراضي لنظام التشغيل ويندوز (ويبدأ فيه الرقم التسلسلي 1 من 1 يناير 1900)، و**نظام تاريخ 1904** الذي كان مستخدماً افتراضياً في الإصدارات التاريخية القديمة لماكنتوش (ويبدأ فيه الرقم التسلسلي 1 من 1 يناير 1904) لتفادي مشكلة برمجية كانت قائمة في معالجات أجهزة ماك المبكرة. على الرغم من توحيد البيئات الحديثة حالياً، إلا أن خيار نظام 1904 لا يزال موجوداً في إعدادات إكسل المتقدمة كخيار متاح للمصنفات الفردية.
تنفجر المشكلة الكبرى عندما يقوم مستخدم بنسخ بيانات تواريخ تسلسلية من مصنف يعتمد نظام 1904 ولصقها في مصنف يعمل بنظام 1900؛ إذ ينتج عن هذا التباين انزياح تاريخي فوري في كافة المواعيد بمقدار **أربع سنوات ويوم واحد** (1462 يوماً بالضبط)! فإذا كان موعد الاستحقاق في الملف الأول هو 15-05-2024، فإنه قد يتحول فجأة في الملف الثاني إلى 16-05-2028 دون أي خطأ في بنية الصيغ نفسها. ولعلاج هذا التناقض الجذري، يجب توحيد إعدادات المصنف عبر الدخول إلى: ملف > خيارات > خيارات متقدمة، والتمرير لأسفل حتى قسم “عند حساب هذا المصنف”، وإلغاء تحديد خيار “استخدام نظام تاريخ 1904” لضمان التوافق المؤسسي الشامل.
وهناك عيب تاريخي شهير يجب أن يعيه المحلل الدقيق: وهو ما يُعرف بـ **علة السنة الكبيسة لعام 1900 (The 1900 Leap Year Bug)**. في برنامج لوتس 1-2-3 القديم، اعتبر المطورون خطأً أن عام 1900 كان سنة كبيسة تحتوي على يوم 29 فبراير (وهو غير صحيح فلكياً وفق قواعد التقويم الغريغوري حيث السنوات المئوية غير القابلة للقسمة على 400 ليست كبيسة). عندما طوّرت مايكروسوفت برنامج إكسل، اختارت عمداً تكرار هذا الخطأ الحسابي نفسه للحفاظ على التوافق الرجعي التام مع ملفات لوتس التي كانت تهيمن على السوق حينها. نتيجة لذلك، فإن أي عمليات حسابية تجرى على تواريخ تسبق تاريخ 1 مارس 1900 تحتوي على إزاحة بمقدار يوم واحد، وهو ما ينبغي الانتباه إليه في الأبحاث التاريخية والوثائقية، في حين لا يؤثر هذا الخطأ إطلاقاً على الحسابات المعاصرة والمستقبلية التي تلي ذلك التاريخ.
أما بخصوص التقويم الهجري المعتمد في بعض المؤسسات الحكومية والشرعية، فيوفر إكسل دعماً للتاريخ الهجري عبر تنسيقات العرض الإقليمية (مثل بادئة [$-ar-SA] أو استخدام التقويم القمري). إلا أنه يُنصح معمارياً بالاحتفاظ بالحسابات الرياضية الداخلية بالتقويم الميلادي لضمان ثبات الدوال الزمنية وتفادي الاختلافات الناتجة عن رؤية الهلال، على أن يتم تحويل الناتج النهائي ظاهرياً فقط إلى التنسيق الهجري لغايات العرض والطباعة الرسمية.
10. تطوير لوحات التحكم والجدولة المتقدمة في إكسل لتعزيز الإنتاجية
10.1 دمج صيغ التواريخ مع أدوات التصفية والفرز المتقدم
عندما تتحول جداول البيانات إلى قواعد معلوماتية ضخمة تضم آلاف الالتزامات الجارية، تفقد القوائم التقليدية فاعليتها ما لم تقترن بأدوات التصفية والفرز الديناميكي. يتيح إكسل الحديث عبر دالة FILTER المصفوفية الثورية استخراج قوائم فرعية حية للمهام التي تقع في دائرة الخطر الزمني وعرضها في مساحات مخصصة لفرق الطوارئ التشغيلية دون تعديل الجدول الرئيسي الأصلي.
إذا أردنا توليد جدول منفصل يستخرج حصرياً “المهام المتأخرة التي لم تكتمل بعد”، يمكن صياغة دالة FILTER المتقدمة كالتالي:
=FILTER(A2:D100, (C2:C100 < TODAY()) * (D2:D100 <> "مكتمل"), "لا توجد مهام متأخرة")
تقوم هذه الصيغة بمطابقة شرطين منطقيين في آن واحد عبر الضرب المنطقي (الذي يمثل بوابة AND)؛ فتستخلص كافة الصفوف التي ينطبق عليها معيار فوات موعد الاستحقاق مع عدم الاكتمال، وتسكب النتائج مصفوفياً في ورقة العمل، مما يتيح للإداريين التركيز المطلق على قائمة المشكلات دون الغرق في بحر البيانات المستقرة.
كما يسهم اقتران صيغ الفوارق الزمنية بدوال الترتيب مثل SORT أو SORTBY في أتمتة تصنيف الأولويات؛ حيث يُعاد فرز المهام تصاعدياً استناداً إلى عمود “الأيام المتبقية”. يضمن هذا الترتيب الآلي صعود الالتزامات الأكثر إلحاحاً والتي أوشك رصيدها الزمني على النفاد إلى أعلى الشاشة دائماً، مما يرسخ ثقافة العمل القائمة على إدارة الأولويات الزمنية الحرجة وتفادي التراخي في معالجة القضايا التي تشارف على خرق الحدود التعاقدية.
10.2 بناء لوحة قيادة رقمية (Dashboard) لتتبع الالتزامات الزمنية
تمثل لوحة القيادة الرقمية (Executive Dashboard) الواجهة الختامية التي تُترجم عبرها حسابات تواريخ الاستحقاق التفصيلية إلى مؤشرات أداء رئيسية (KPIs) واضحة المعالم تلخص الموقف الكلي للمؤسسة. لتغذية هذه اللوحات بالبيانات الحية، يُعتمد على دوال الإحصاء الشرطي المتطورة مثل COUNTIFS و SUMIFS لتوليد أرقام إجمالية تعكس كفاءة الانضباط الزمني.
لحساب “إجمالي عدد المهام المتأخرة حالياً”، تُصاغ دالة COUNTIFS على النحو التالي:
=COUNTIFS(Status_Range, "<>مكتمل", DueDate_Range, "<" & TODAY())
بينما يمكن حساب “القيمة المالية الإجمالية للفواتير المتأخرة” عبر دالة SUMIFS:
=SUMIFS(Amount_Range, Status_Range, "معلق", DueDate_Range, "<" & TODAY())
تتحول هذه الأرقام التلخيصية إلى بطاقات مؤشرات (Scorecards) تُعرض في صدارة الشيت، وتوفر للإدارة العليا ملخصاً فورياً لحجم السيولة المجمدة أو المخاطر الائتمانية القائمة.
تكتمل هذه المنظومة الرقمية بربط المؤشرات برسوم بيانية تفاعلية متزامنة، مثل الرسوم البيانية الدائرية (Donut Charts) التي توضح نسبة المهام (المنجزة، المعلقة، المتأخرة)، أو المخططات الشريطية التراكمية التي توزع المهام المتأخرة بحسب مديري المشاريع أو الأقسام الإدارية. تتيح هذه اللوحات البصرية للمسؤولين اتخاذ قرارات مبنية على حقائق إحصائية دقيقة؛ كإعادة توزيع أعباء العمل والموارد التشغيلية لصالح الأقسام التي تظهر مؤشراتها اختناقات زمنية مزمنة، مما يرتقي بكفاءة الحوكمة الإدارية للمؤسسة إلى أعلى المستويات الاحترافية.
10.3 أفضل الممارسات المعمارية في تصميم مصنفات التواريخ طويلة المدى
لضمان بقاء نماذج حساب تواريخ الاستحقاق مستقرة وقابلة للتوسع والصيانة عبر السنوات دون تعرضها للانهيار البرمجي، يجب الالتزام بالقواعد المعمارية الرصينة لتصميم الجداول الإلكترونية. ترتكز أولى هذه القواعد على **الفصل المعماري الصارم للطبقات الثلاث** داخل المصنف:
- طبقة الإدخال (Data Input Layer): وهي أوراق عمل مخصصة فقط لتسجيل البيانات الأولية الخام (مثل أرقام العقود، تواريخ البدء، مدد السماح) دون خلطها بصيغ معقدة أو تنسيقات شرطية مفرطة.
- طبقة المعالجة والحسابات (Processing Layer): وهي مساحة مخصصة للعمليات الجبرية، ومصفوفات العطلات الرسمية، والدوال المركبة لحساب تواريخ الاستحقاق وهوامش الأيام.
- طبقة العرض والتقارير (Presentation/Dashboard Layer): وهي الواجهة النظيفة المخصصة لأصحاب القرار، والتي تعرض النتائج النهائية والرسوم البيانية والمؤشرات التلخيصية دون إظهار تعقيدات الحسابات الخلفية.
تتمثل الممارسة الحيوية الثانية في **توثيق المتغيرات والافتراضات المؤسسية** داخل جداول مرجعية موحدة (Reference Tables). فلا يجوز كتابة مدد الاستحقاق أو أكواد العطلات كأرقام ثابتة مدفونة داخل المعادلات (Hardcoded Numbers)، بل يجب وضعها كمعايير في خلايا منفصلة ذات أسماء معرّفة (Named Ranges)، مما يسمح بتعديل سياسة الائتمان أو تغيير نمط العطلة الأسبوعية للشركة بأكملها من مكان واحد مركزي ينعكس فوراً على كامل المصنف.
وأخيراً، يجب تطبيق إجراءات **الحماية والأمان للبيانات الحسابية**. بمجرد التحقق من صحة صيغ حساب تواريخ الاستحقاق واستقرارها، يتعين قفل هذه الخلايا (Lock Cells) وتفعيل ميزة “حماية ورقة العمل” (Protect Sheet) بكلمة مرور مشفرة، لمنع المستخدمين العاديين ومدخلي البيانات من تعديل المعادلات بطريق السهو أو الخطأ البشري. هذا التوازن بين المرونة الحسابية والحصانة الهيكلية يضمن للمصنف عمراً تشغيلياً مديداً، ويجعله نظاماً مؤسسياً موثوقاً قادراً على مواكبة نمو الأعمال وتدفق البيانات لسنوات طويلة بأعلى درجات الدقة والنزاهة الرقمية.
خاتمة
يمثل إتقان حساب تواريخ الاستحقاق في برنامج مايكروسوفت إكسل مهارة تقنية جوهرية تجمع بين الفهم الرياضي الدقيق لمنطق تخزين التواريخ والأوقات، والقدرة على توظيف الدوال المتخصصة بحسب متطلبات بيئة العمل الواقعية. إن الانتقال من الأساليب اليدوية التقليدية أو عمليات الجمع البسيطة غير المنضبطة إلى استخدام منظومة الدوال المتقدمة—بدءاً من WORKDAY و WORKDAY.INTL لمراعاة أيام العمل الرسمية والعطلات الاستثنائية، مروراً بـ EDATE و EOMONTH لضبط الدورات الزمنية المحاسبية ونهايات الفترات المالية، وصولاً إلى دمج التنسيق الشرطي ولوحات التحكم الحية—يحدث نقلة نوعية في كفاءة المؤسسات وحوكمة عملياتها.
إن بناء نماذج جداول ممتدة تتسم بالمرونة، والقدرة على معالجة الأخطاء الشائعة، والالتزام بالمعايير المعمارية السليمة، لا يحمي المنظمة من مخاطر التعثر المالي والغرامات القانونية الناتجة عن إفلات المواعيد النهائية فحسب، بل يمنح القيادات الإدارية رؤية استشرافية واضحة لإدارة الموارد وتحديد الأولويات التشغيلية بدقة متناهية. ومع استمرار تطور بيئات الأعمال نحو التحول الرقمي الشامل، تظل هذه المهارات التحليلية حجر زاوية لا غنى عنه لأي مهني يسعى لتعزيز الإنتاجية وضمان النزاهة المطلقة للبيانات والالتزامات الزمنية في مشاريعه وأعماله.
المراجع
- Alexander, M., & Walkenbach, J. (2019). Excel Dashboards and Reports (3rd ed.). John Wiley & Sons.
- Harvey, G. (2021). Excel 2021 All-in-One For Dummies. John Wiley & Sons.
- International Organization for Standardization. (2019). Data elements and interchange formats – Information interchange – Representation of dates and times (ISO Standard No. 8601-1:2019). https://www.iso.org/standard/70907.html
- Microsoft Support. (n.d.). DATEVALUE function. Microsoft. https://support.microsoft.com/en-us/office/datevalue-function-df8b07d4-7761-4a93-bc33-b7471ba8c761
- Microsoft Support. (n.d.). EDATE function. Microsoft. https://support.microsoft.com/en-us/office/edate-function-3c920eb2-6e66-44e7-a1f5-753ae47ee4f5
- Microsoft Support. (n.d.). EOMONTH function. Microsoft. https://support.microsoft.com/en-us/office/eomonth-function-7314ffa1-2bc9-4005-9d66-f49db127d628
- Microsoft Support. (n.d.). WORKDAY.INTL function. Microsoft. https://support.microsoft.com/en-us/office/workday-intl-function-a378391c-9ba7-4678-8a39-39611a9bf81d
- Walkenbach, J. (2015). Microsoft Excel 2016 Bible. John Wiley & Sons.
